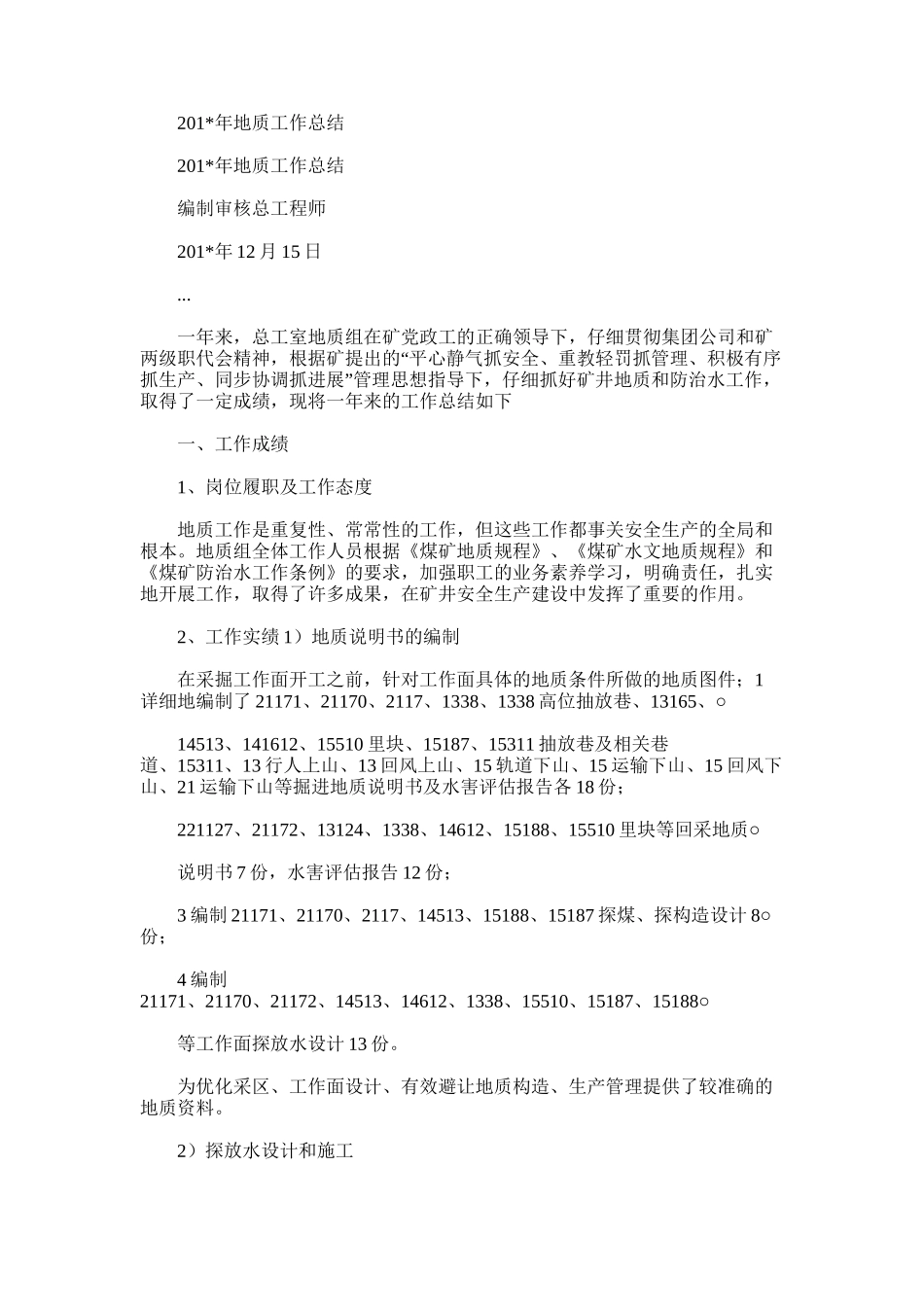

201*年地质工作总结 201*年地质工作总结 编制审核总工程师 201*年 12 月 15 日
一年来,总工室地质组在矿党政工的正确领导下,仔细贯彻集团公司和矿“两级职代会精神,根据矿提出的 平心静气抓安全、重教轻罚抓管理、积极有序”抓生产、同步协调抓进展 管理思想指导下,仔细抓好矿井地质和防治水工作,取得了一定成绩,现将一年来的工作总结如下 一、工作成绩 1、岗位履职及工作态度 地质工作是重复性、常常性的工作,但这些工作都事关安全生产的全局和根本
地质组全体工作人员根据《煤矿地质规程》、《煤矿水文地质规程》和《煤矿防治水工作条例》的要求,加强职工的业务素养学习,明确责任,扎实地开展工作,取得了许多成果,在矿井安全生产建设中发挥了重要的作用
2、工作实绩 1)地质说明书的编制 在采掘工作面开工之前,针对工作面具体的地质条件所做的地质图件;1详细地编制了 21171、21170、2117、1338、1338 高位抽放巷、13165○、 14513、141612、15510 里块、15187、15311 抽放巷及相关巷道、15311、13 行人上山、13 回风上山、15 轨道下山、15 运输下山、15 回风下山、21 运输下山等掘进地质说明书及水害评估报告各 18 份; 221127、21172、13124、1338、14612、15188、15510○里块等回采地质 说明书 7 份,水害评估报告 12 份; 3 编制 21171、21170、2117、14513、15188、15187 探煤、探构造设计 8○份; 4 编制21171、21170、21172、14513、14612、1338、15510、15187、15188○ 等工作面探放水设计 13 份
为优化采区、工作面设计、有效避让地质构造、生产管理提供了较准确的地质资料
2)探放水设计和施工 1 编制
