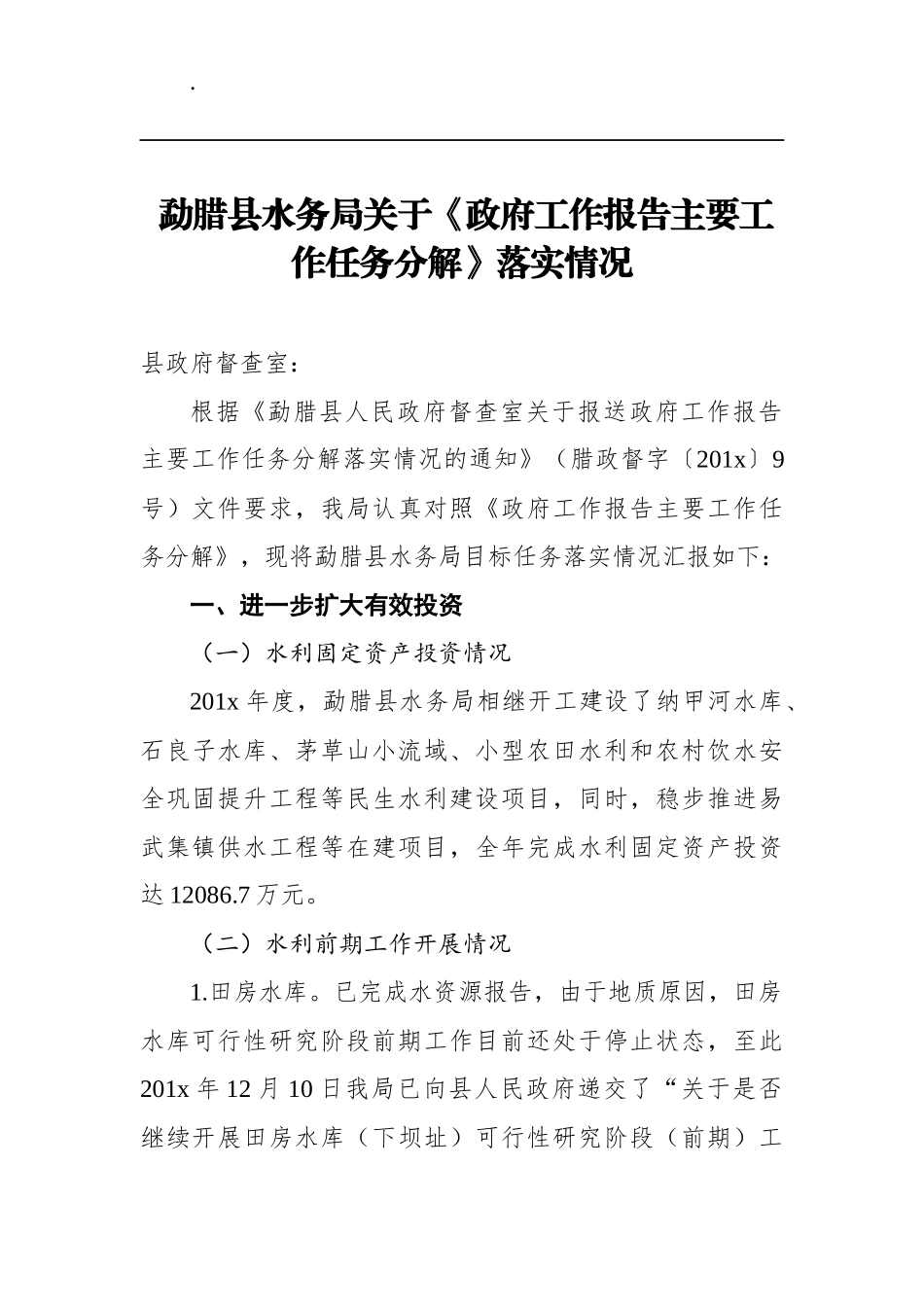

勐腊县水务局关于《政府工作报告主要工作任务分解》落实情况 县政府督查室:根据《勐腊县人民政府督查室关于报送政府工作报告主要工作任务分解落实情况的通知》(腊政督字〔201x〕9号)文件要求,我局认真对照《政府工作报告主要工作任务分解》,现将勐腊县水务局目标任务落实情况汇报如下:一、进一步扩大有效投资(一)水利固定资产投资情况201x 年度,勐腊县水务局相继开工建设了纳甲河水库、石良子水库、茅草山小流域、小型农田水利和农村饮水安全巩固提升工程等民生水利建设项目,同时,稳步推进易武集镇供水工程等在建项目,全年完成水利固定资产投资达 12086
(二)水利前期工作开展情况1

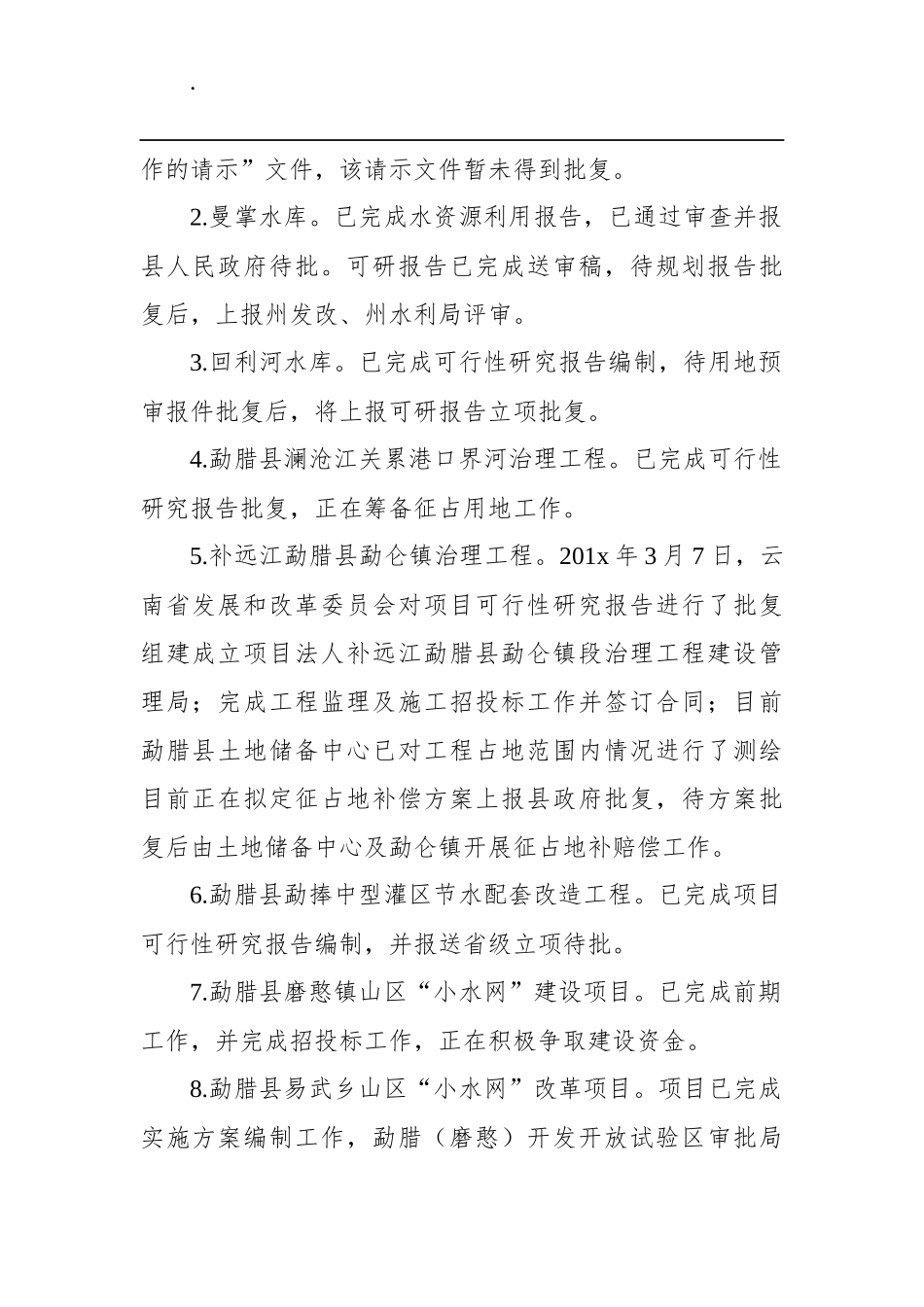

已完成水资源报告,由于地质原因,田房水库可行性研究阶段前期工作目前还处于停止状态,至此201x 年 12 月 10 日我局已向县人民政府递交了“关于是否继续开展田房水库(下坝址)可行性研究阶段(前期)工
作的请示”文件,该请示文件暂未得到批复
已完成水资源利用报告,已通过审查并报县人民政府待批
可研报告已完成送审稿,待规划报告批复后,上报州发改、州水利局评审
已完成可行性研究报告编制,待用地预审报件批复后,将上报可研报告立项批复
勐腊县澜沧江关累港口界河治理工程
已完成可行性研究报告批复,正在筹备征占用地工作
补远江勐腊县勐仑镇治理工程
201x 年 3 月 7 日,云南省发展和改革委员会对项目可行性研究报告进行了批复组建成立项目法人补远江勐腊县勐仑镇段治理工程建设管理局;完成工程监理及施工招投标工作并签订合同;目前勐腊县土地储备中心已对工程占地范围内情况进行了测绘目前正在拟定征占地补偿方案上报县政府批复,待方案批复后由土地储备中心及勐仑镇开展征占地补赔偿工作
勐腊县勐捧中型灌区节水配套改造工程
已完成项目可行性研究报告编制,并报送省级立项待批
