电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

财政投资评审中心工作总结

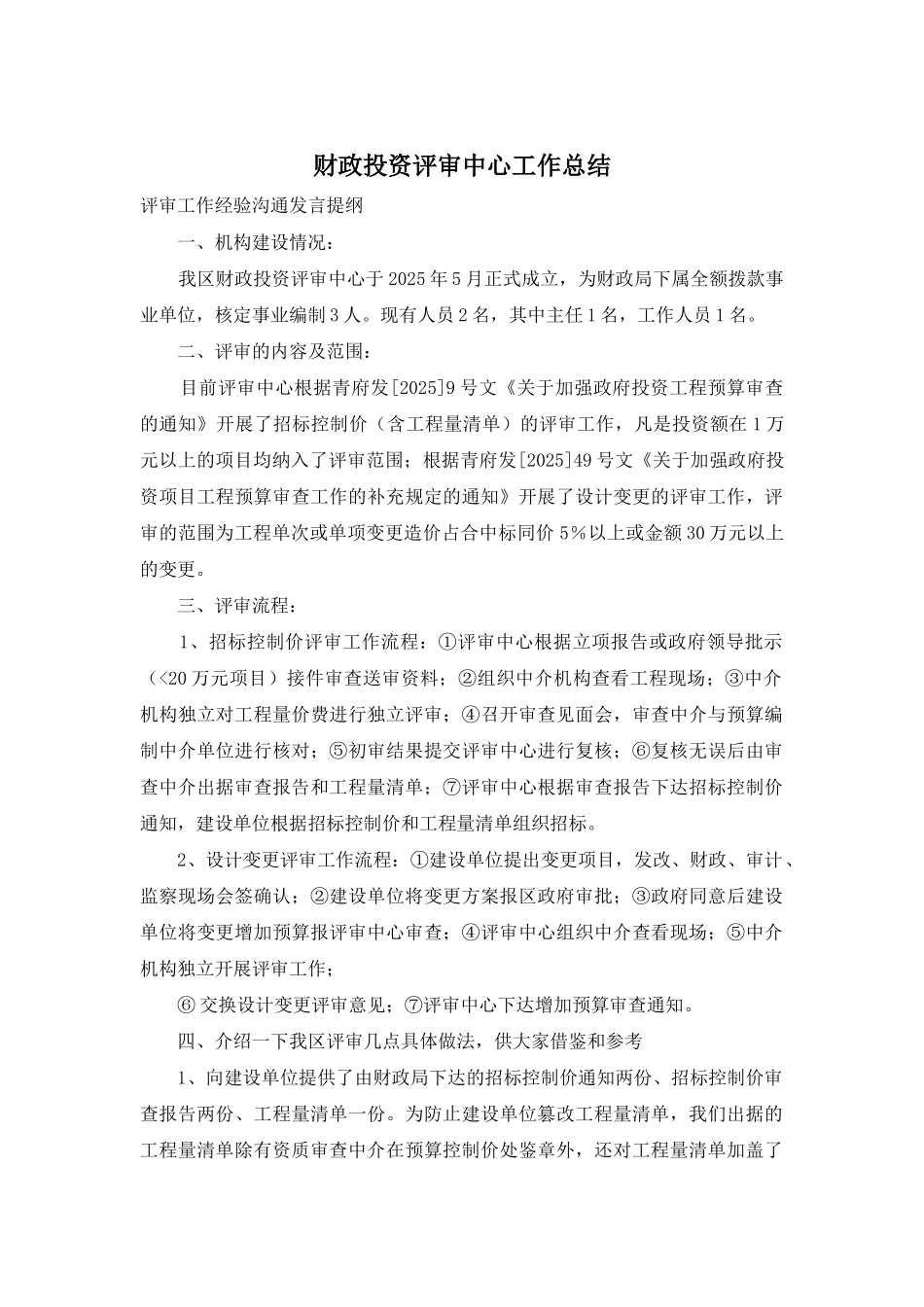

财政投资评审中心工作总结_第1页
1/2

财政投资评审中心工作总结_第2页
2/2
财政投资评审中心工作总结评审工作经验沟通发言提纲 一、机构建设情况: 我区财政投资评审中心于 2025 年 5 月正式成立,为财政局下属全额拨款事业单位,核定事业编制 3 人。现有人员 2 名,其中主任 1 名,工作人员 1 名。 二、评审的内容及范围: 目前评审中心根据青府发[2025]9 号文《关于加强政府投资工程预算审查的通知》开展了招标控制价(含工程量清单)的评审工作,凡是投资额在 1 万元以上的项目均纳入了评审范围;根据青府发[2025]49 号文《关于加强政府投资项目工程预算审查工作的补充规定的通知》开展了设计变更的评审工作,评审的范围为工程单次或单项变更造价占合中标同价 5%以上或金额 30 万元以上的变更。 三、评审流程: 1、招标控制价评审工作流程:①评审中心根据立项报告或政府领导批示(<20 万元项目)接件审查送审资料;②组织中介机构查看工程现场;③中介机构独立对工程量价费进行独立评审;④召开审查见面会,审查中介与预算编制中介单位进行核对;⑤初审结果提交评审中心进行复核;⑥复核无误后由审查中介出据审查报告和工程量清单;⑦评审中心根据审查报告下达招标控制价通知,建设单位根据招标控制价和工程量清单组织招标。 2、设计变更评审工作流程:①建设单位提出变更项目,发改、财政、审计、监察现场会签确认;②建设单位将变更方案报区政府审批;③政府同意后建设单位将变更增加预算报评审中心审查;④评审中心组织中介查看现场;⑤中介机构独立开展评审工作; ⑥ 交换设计变更评审意见;⑦评审中心下达增加预算审查通知。 四、介绍一下我区评审几点具体做法,供大家借鉴和参考 1、向建设单位提供了由财政局下达的招标控制价通知两份、招标控制价审查报告两份、工程量清单一份。为防止建设单位篡改工程量清单,我们出据的工程量清单除有资质审查中介在预算控制价处鉴章外,还对工程量清单加盖了骑缝章,同时将每个项目的工程量清单提供给审计局,竣工审计时可检查招标工程量清单是否有改动,从而保证招标控制价与工程量清单的一致性。 2、为分摊材料价格风险,我们在工程量清单编制中一是根据项目的具体情况将影响投资较大的、价格波动较大、有信息价的几项主要材料设置为可调材料,调差的风险幅度值为 5%,具体调差办法按成建价发[2025]2 号文执行。二是将一些造价信息上找不到的大宗安装、装饰材料设置为暂估价,在施工材料采购前由建设、施工、监理三方进行认质认价。 3...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

财政投资评审中心工作总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
