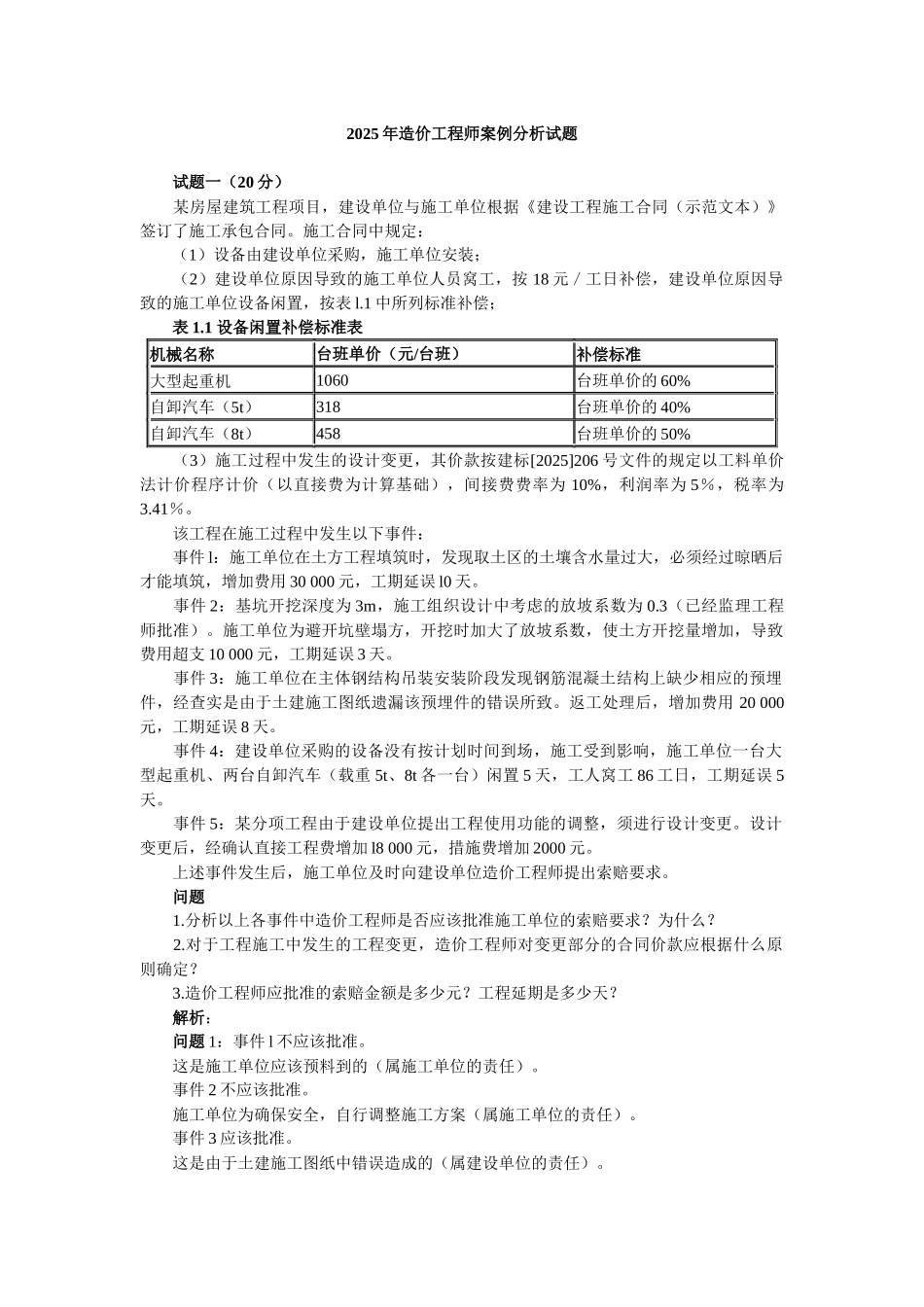

2025 年造价工程师案例分析试题 试题一(20 分) 某房屋建筑工程项目,建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同
施工合同中规定: (1)设备由建设单位采购,施工单位安装; (2)建设单位原因导致的施工单位人员窝工,按 18 元/工日补偿,建设单位原因导致的施工单位设备闲置,按表 l
1 中所列标准补偿; 表 1
1 设备闲置补偿标准表机械名称 台班单价(元/台班) 补偿标准 大型起重机 1060 台班单价的 60% 自卸汽车(5t) 318 台班单价的 40% 自卸汽车(8t) 458 台班单价的 50% (3)施工过程中发生的设计变更,其价款按建标[2025]206 号文件的规定以工料单价法计价程序计价(以直接费为计算基础),间接费费率为 10%,利润率为 5%,税率为3
该工程在施工过程中发生以下事件: 事件 l:施工单位在土方工程填筑时,发现取土区的土壤含水量过大,必须经过晾晒后才能填筑,增加费用 30 000 元,工期延误 l0 天
事件 2:基坑开挖深度为 3m,施工组织设计中考虑的放坡系数为 0
3(已经监理工程师批准)
施工单位为避开坑壁塌方,开挖时加大了放坡系数,使土方开挖量增加,导致费用超支 10 000 元,工期延误 3 天
事件 3:施工单位在主体钢结构吊装安装阶段发现钢筋混凝土结构上缺少相应的预埋件,经查实是由于土建施工图纸遗漏该预埋件的错误所致
返工处理后,增加费用 20 000元,工期延误 8 天
事件 4:建设单位采购的设备没有按计划时间到场,施工受到影响,施工单位一台大型起重机、两台自卸汽车(载重 5t、8t 各一台)闲置 5 天,工人窝工 86 工日,工期延误 5天
事件 5:某分项工程由于建设单位提出工程使用功能的调整,须进行设计变更
设计变更后,经确认直接工程费增加 l8 000
