电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

中国石油商业储备大连石化油库项目施工组织设计说明书

中国石油商业储备大连石化油库项目施工组织设计说明书_第1页
1/35

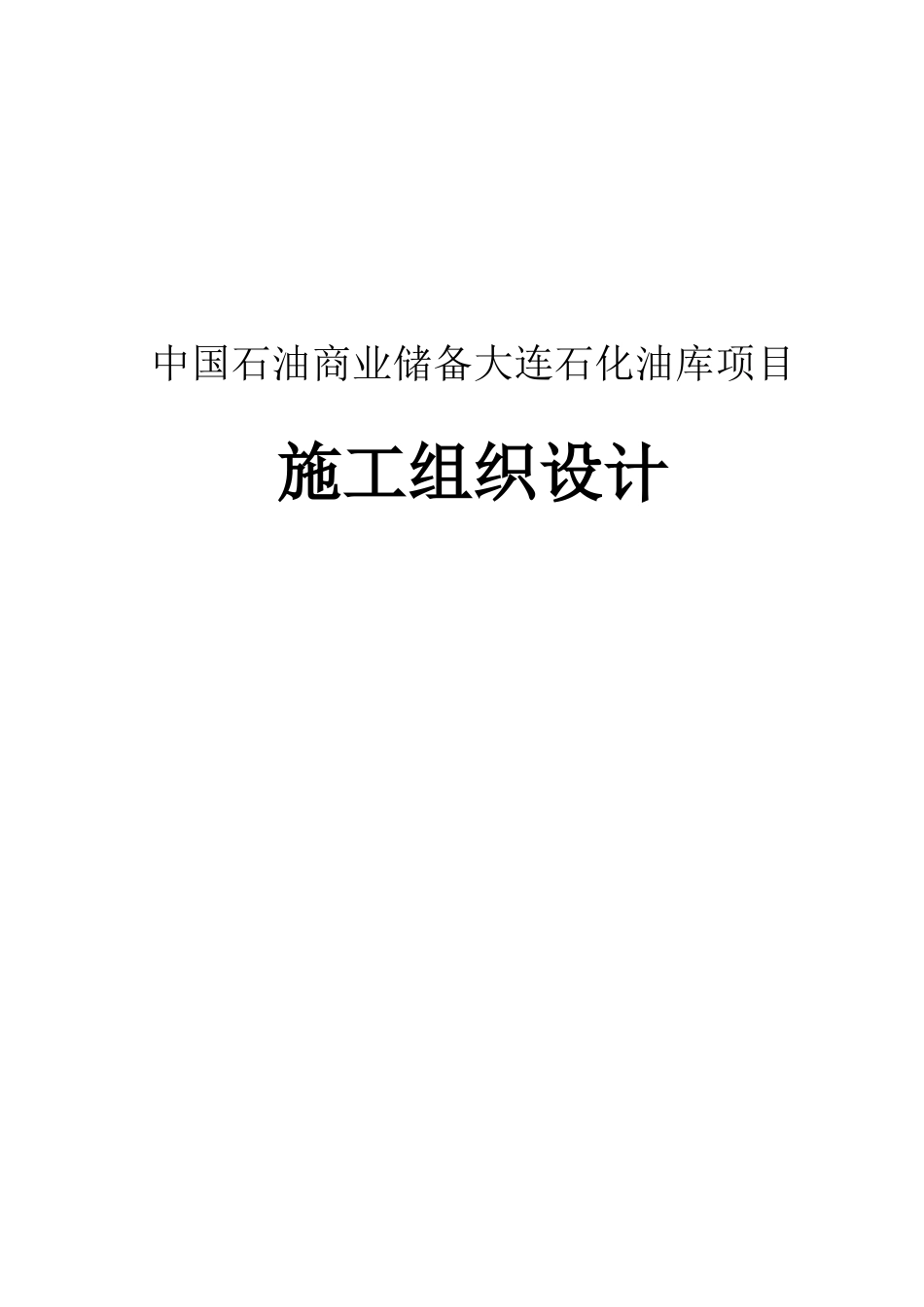

中国石油商业储备大连石化油库项目施工组织设计说明书_第2页
2/35

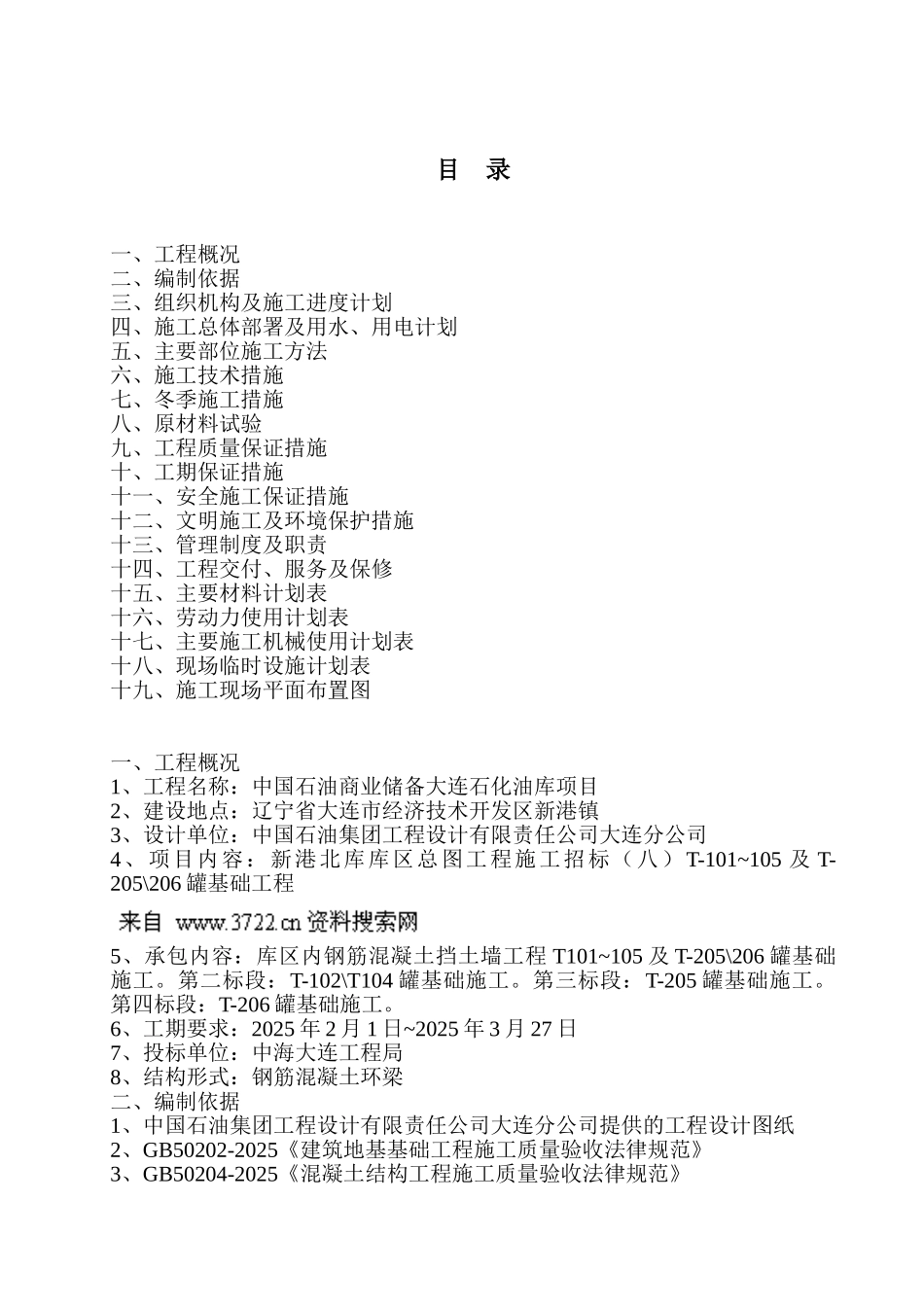

中国石油商业储备大连石化油库项目施工组织设计说明书_第3页
3/35
中国石油商业储备大连石化油库项目施工组织设计目 录一、工程概况二、编制依据三、组织机构及施工进度计划四、施工总体部署及用水、用电计划五、主要部位施工方法六、施工技术措施七、冬季施工措施八、原材料试验九、工程质量保证措施十、工期保证措施十一、安全施工保证措施十二、文明施工及环境保护措施十三、管理制度及职责十四、工程交付、服务及保修十五、主要材料计划表十六、劳动力使用计划表十七、主要施工机械使用计划表十八、现场临时设施计划表十九、施工现场平面布置图一、工程概况1、工程名称:中国石油商业储备大连石化油库项目2、建设地点:辽宁省大连市经济技术开发区新港镇3、设计单位:中国石油集团工程设计有限责任公司大连分公司4、项目内容:新港北库库区总图工程施工招标(八) T-101~105 及 T-205\206 罐基础工程5、承包内容:库区内钢筋混凝土挡土墙工程 T101~105 及 T-205\206 罐基础施工。第二标段:T-102\T104 罐基础施工。第三标段:T-205 罐基础施工。第四标段:T-206 罐基础施工。6、工期要求:2025 年 2 月 1 日~2025 年 3 月 27 日7、投标单位:中海大连工程局8、结构形式:钢筋混凝土环梁二、编制依据1、中国石油集团工程设计有限责任公司大连分公司提供的工程设计图纸2、GB50202-2025《建筑地基基础工程施工质量验收法律规范》3、GB50204-2025《混凝土结构工程施工质量验收法律规范》三、组织机构及进度计划1、组织机构中国石油集团工程设计有限责任公司大连分公司新港商储项目部中海大连工程局2、施工进度计划灌区时间各项2025 年2 月3 月施工项目上旬中旬下旬上旬中旬下旬单台罐基础基槽开挖罐基垫层夯实砼层砼环梁放线钢筋制作项目经理:林宗雨项目经理编号:1041107045技术负责人:金彦飞工程师编号:17298531工程技术部金彦飞工程施工部陆长见工程质量检查部欧余林工程机具供应部张立强工程材料供应部王振辉工程材料保管部吴树长工程保修回访部林宗雨工程安全部熊朝俊工程财务部晁光武工程施工预算部恽健钢筋绑扎环梁模板安装混凝土浇筑罐内垫渣罐内砂垫层一遍环梁后浇带罐内砂垫层二遍沉降点焊接竣工验收注:工期 2025 年 2 月 1 日至 2025 年 3 月 27 日四、施工总体部署及用水、用电计划1、施工总体部署1.1 钢筋预制先行,而后同时展开施工。1.2 生活区租用附近的房屋进行居住。1.3 生产区的布置:生产区主要由钢筋加工场地、模板堆放场地、工具房及变配电房等...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

中国石油商业储备大连石化油库项目施工组织设计说明书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
