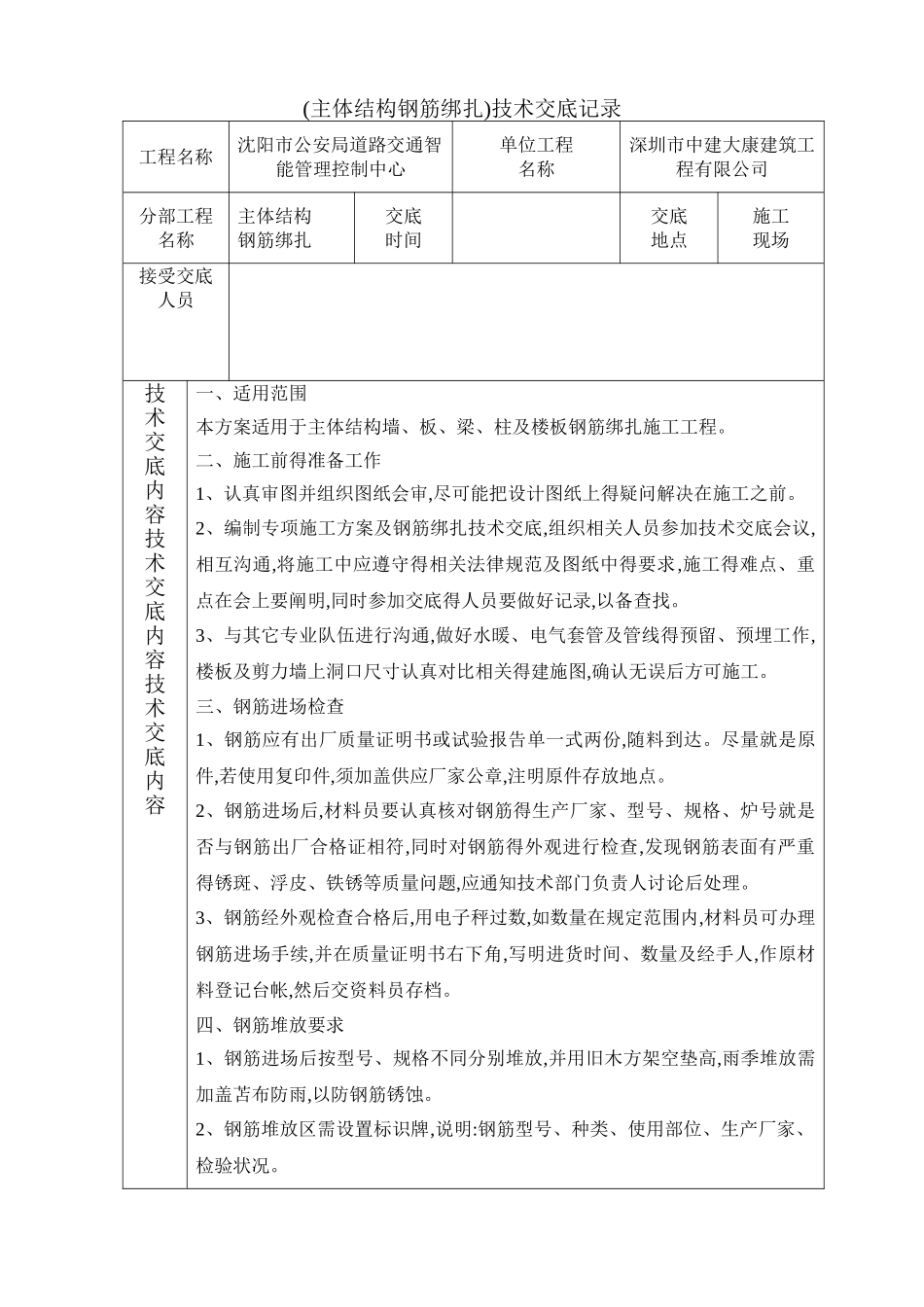

(主体结构钢筋绑扎)技术交底记录工程名称沈阳市公安局道路交通智能管理控制中心单位工程名称深圳市中建大康建筑工程有限公司分部工程名称主体结构钢筋绑扎交底时间交底地点施工现场接受交底人员技术交底内容技术交底内容技术交底内容一、适用范围本方案适用于主体结构墙、板、梁、柱及楼板钢筋绑扎施工工程
二、施工前得准备工作1、认真审图并组织图纸会审,尽可能把设计图纸上得疑问解决在施工之前
2、编制专项施工方案及钢筋绑扎技术交底,组织相关人员参加技术交底会议,相互沟通,将施工中应遵守得相关法律规范及图纸中得要求,施工得难点、重点在会上要阐明,同时参加交底得人员要做好记录,以备查找
3、与其它专业队伍进行沟通,做好水暖、电气套管及管线得预留、预埋工作,楼板及剪力墙上洞口尺寸认真对比相关得建施图,确认无误后方可施工
三、钢筋进场检查1、钢筋应有出厂质量证明书或试验报告单一式两份,随料到达
尽量就是原件,若使用复印件,须加盖供应厂家公章,注明原件存放地点
2、钢筋进场后,材料员要认真核对钢筋得生产厂家、型号、规格、炉号就是否与钢筋出厂合格证相符,同时对钢筋得外观进行检查,发现钢筋表面有严重得锈斑、浮皮、铁锈等质量问题,应通知技术部门负责人讨论后处理
3、钢筋经外观检查合格后,用电子秤过数,如数量在规定范围内,材料员可办理钢筋进场手续,并在质量证明书右下角,写明进货时间、数量及经手人,作原材料登记台帐,然后交资料员存档
四、钢筋堆放要求1、钢筋进场后按型号、规格不同分别堆放,并用旧木方架空垫高,雨季堆放需加盖苫布防雨,以防钢筋锈蚀
2、钢筋堆放区需设置标识牌,说明:钢筋型号、种类、使用部位、生产厂家、检验状况

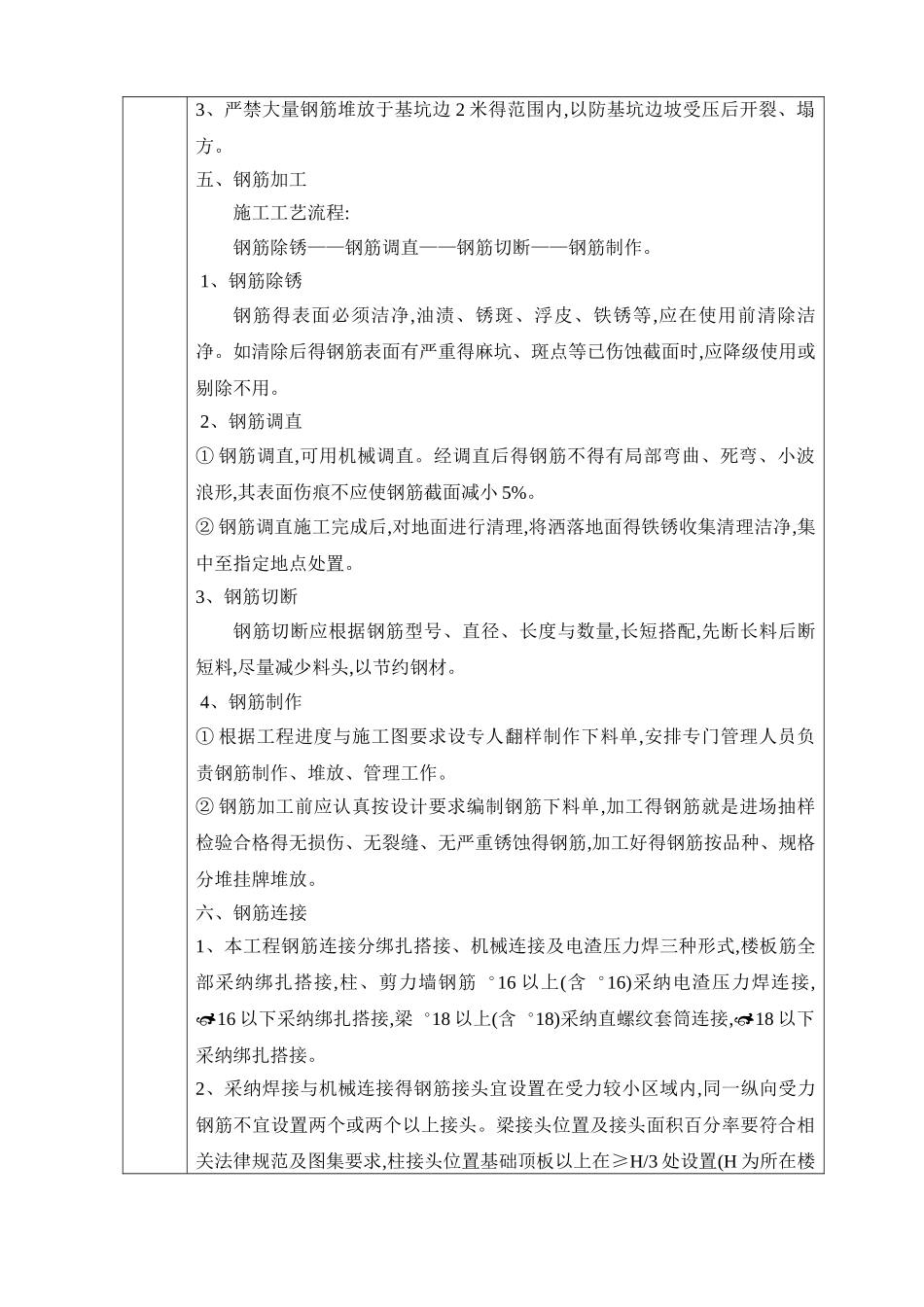

3、严禁大量钢筋堆放于基坑边 2 米得范围内,以防基坑边坡受压后开裂、塌方
五、钢筋加工施工工艺流程:钢筋除锈——钢筋调直——钢筋切断——钢筋制作
1、钢筋除锈钢筋得表面必须洁净,油渍、锈斑
