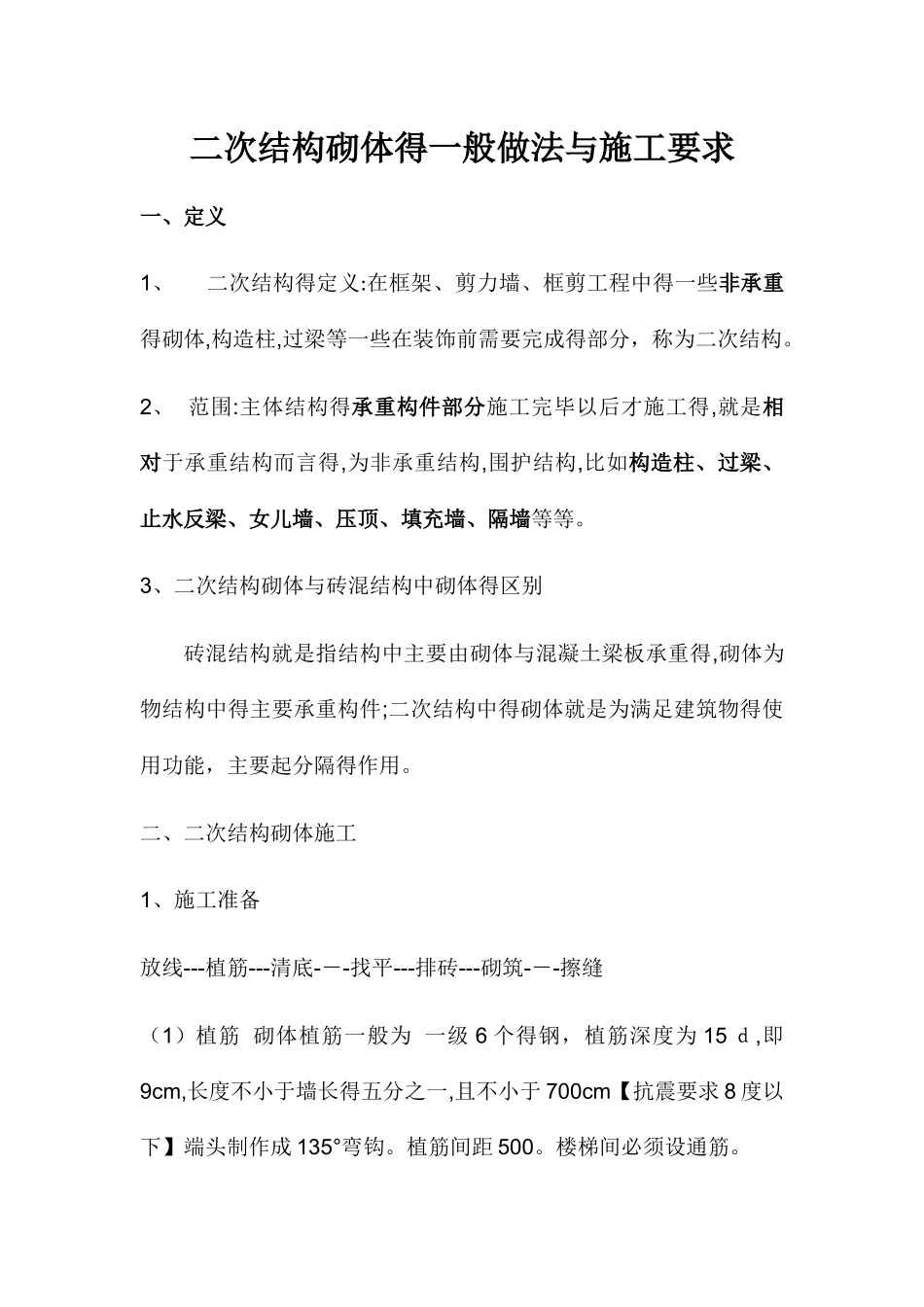

二次结构砌体得一般做法与施工要求一、定义1、 二次结构得定义:在框架、剪力墙、框剪工程中得一些非承重得砌体,构造柱,过梁等一些在装饰前需要完成得部分,称为二次结构
2、 范围:主体结构得承重构件部分施工完毕以后才施工得,就是相对于承重结构而言得,为非承重结构,围护结构,比如构造柱、过梁、止水反梁、女儿墙、压顶、填充墙、隔墙等等
3、二次结构砌体与砖混结构中砌体得区别砖混结构就是指结构中主要由砌体与混凝土梁板承重得,砌体为物结构中得主要承重构件;二次结构中得砌体就是为满足建筑物得使用功能,主要起分隔得作用
二、二次结构砌体施工1、施工准备放线---植筋---清底---找平---排砖---砌筑---擦缝(1)植筋 砌体植筋一般为 一级 6 个得钢,植筋深度为 15 d,即9cm,长度不小于墙长得五分之一,且不小于 700cm【抗震要求 8 度以下】端头制作成 135°弯钩
植筋间距 500
楼梯间必须设通筋

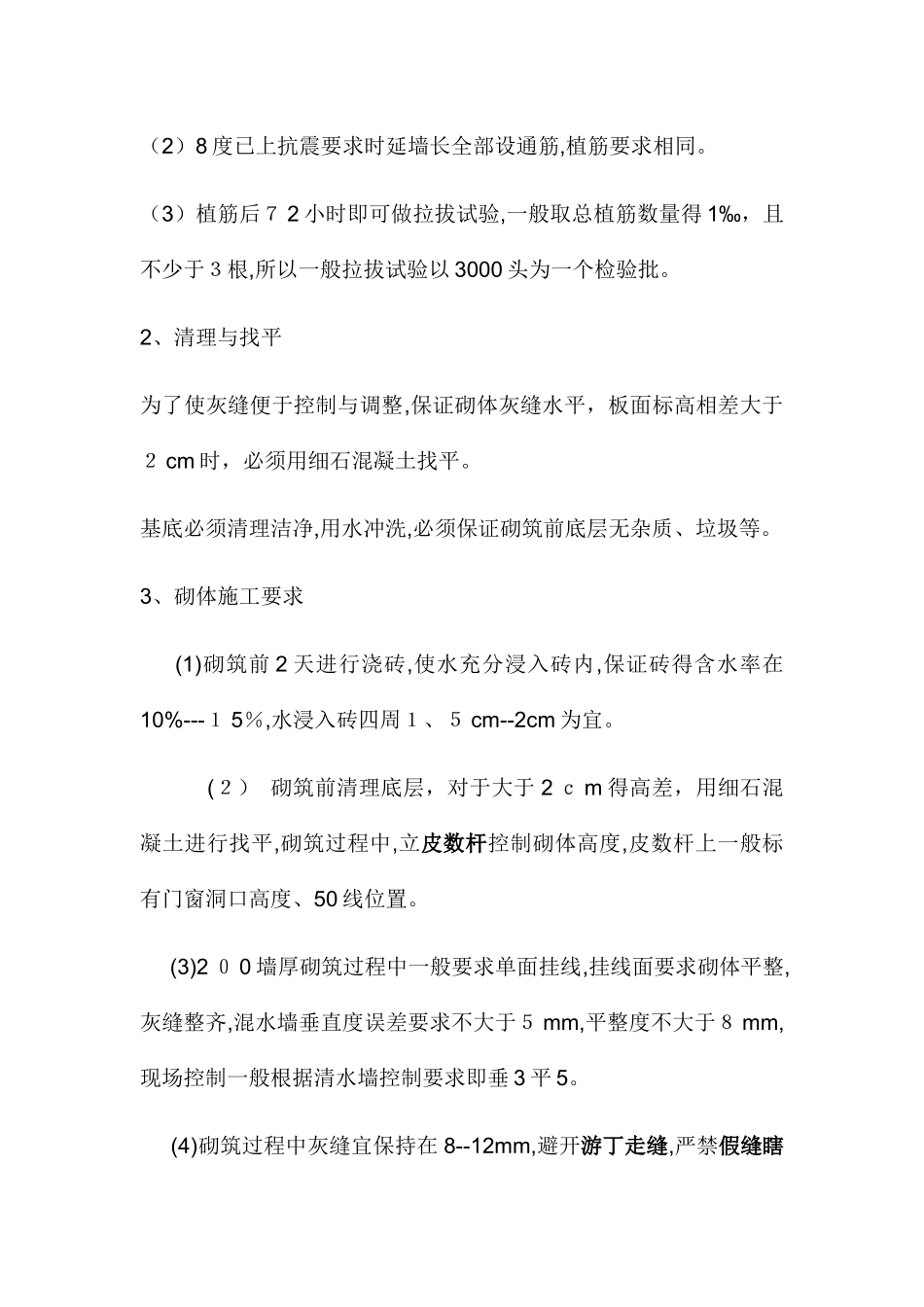

(2)8 度已上抗震要求时延墙长全部设通筋,植筋要求相同
(3)植筋后7 2 小时即可做拉拔试验,一般取总植筋数量得 1‰,且不少于3根,所以一般拉拔试验以 3000 头为一个检验批
2、清理与找平为了使灰缝便于控制与调整,保证砌体灰缝水平,板面标高相差大于2 cm 时,必须用细石混凝土找平
基底必须清理洁净,用水冲洗,必须保证砌筑前底层无杂质、垃圾等
3、砌体施工要求 (1)砌筑前 2 天进行浇砖,使水充分浸入砖内,保证砖得含水率在10%---1 5%,水浸入砖四周1、5 cm--2cm 为宜
(2) 砌筑前清理底层,对于大于 2 c m 得高差,用细石混凝土进行找平,砌筑过程中,立皮数杆控制砌体高度,皮数杆上一般标有门窗洞口高度、50 线位置

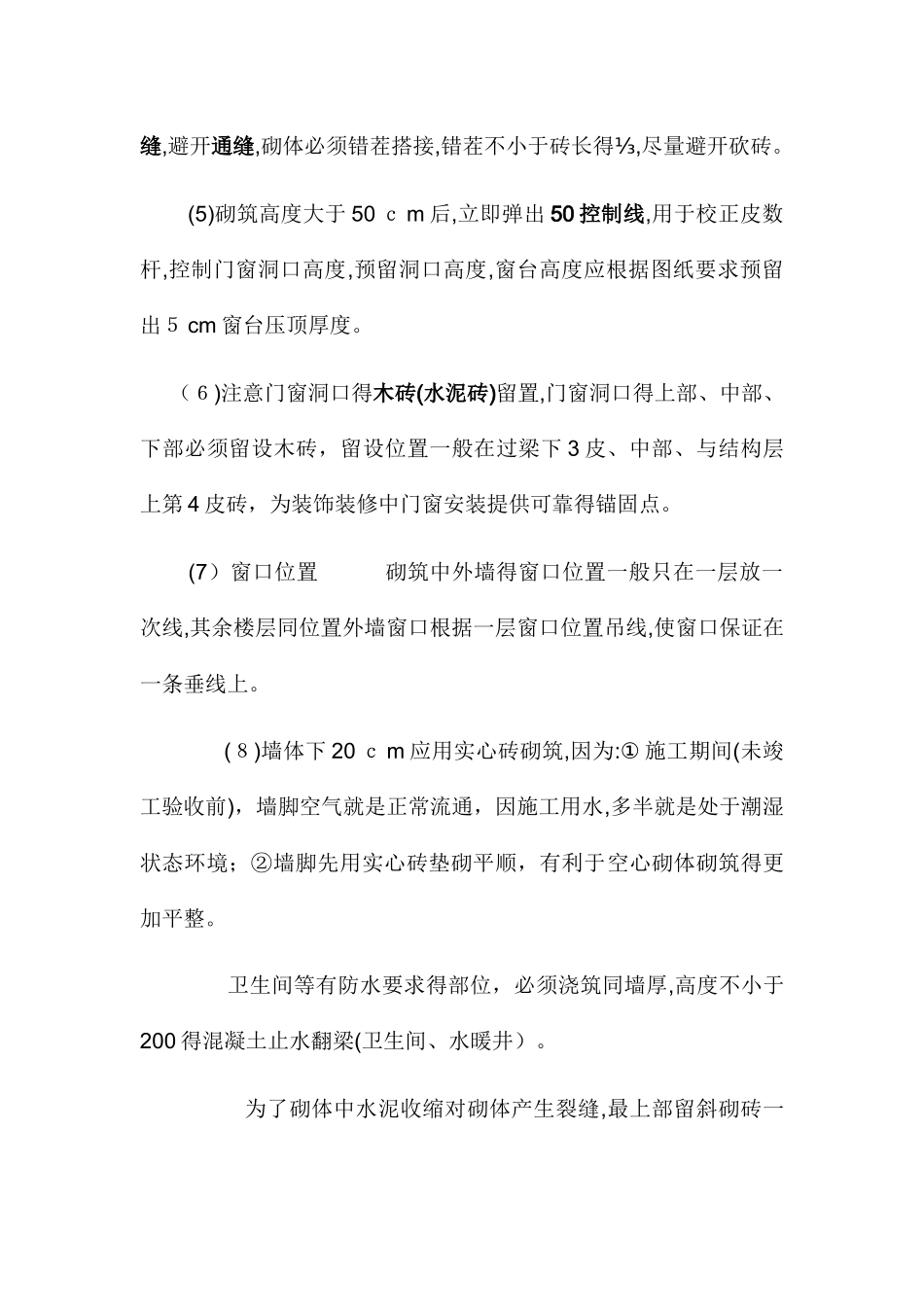

(3)2 0 0 墙厚砌筑过程中一般要求单面挂线,挂线面要求砌体平整,灰缝整齐,混水墙垂直度误差要求不大于5 mm,平整度不
