人工挖孔桩桩身混凝土浇筑方案桩身混凝土浇筑方案第一章 一、工程概况 东莞电力生产调度大楼是由东莞电力工业局投资兴建的大型综合办公楼
它由主楼、副楼及连廊组成
主楼采纳人工挖孔桩基础,副楼则采纳钢筋混凝土块式独立基础
cCePZM6
d14ONHZ
3eAO8nO
主楼人工挖孔桩共计 114 根,具体参数详见下表:直 径(mm)桩顶标高(m)数 量(根)φ1200-9
1578-9
8014-11
856φ1600-9
152φ1800-9
156φ2000-9
154φ2400-9
154该工程为框架筒体结构,主楼地下两层,地上 28 层
人工挖孔桩护壁混凝土强度等级为 C20,桩身混凝土强度等级为 C25,均采纳现场设置的搅拌站拌制
hBZWYPq
QquT7Ga
KxYYgXc
第二章 二、施工段划分 由于主楼的裙楼部分原设计为钢筋混凝土块式独立基础,后改为人工挖孔桩基础,因此将地下室人工挖孔桩分成两部分进行施工,即塔楼部分和裙楼部分两个施工段(详见附图 1)
6QKly1u
TGGZNgE
u6ym04W

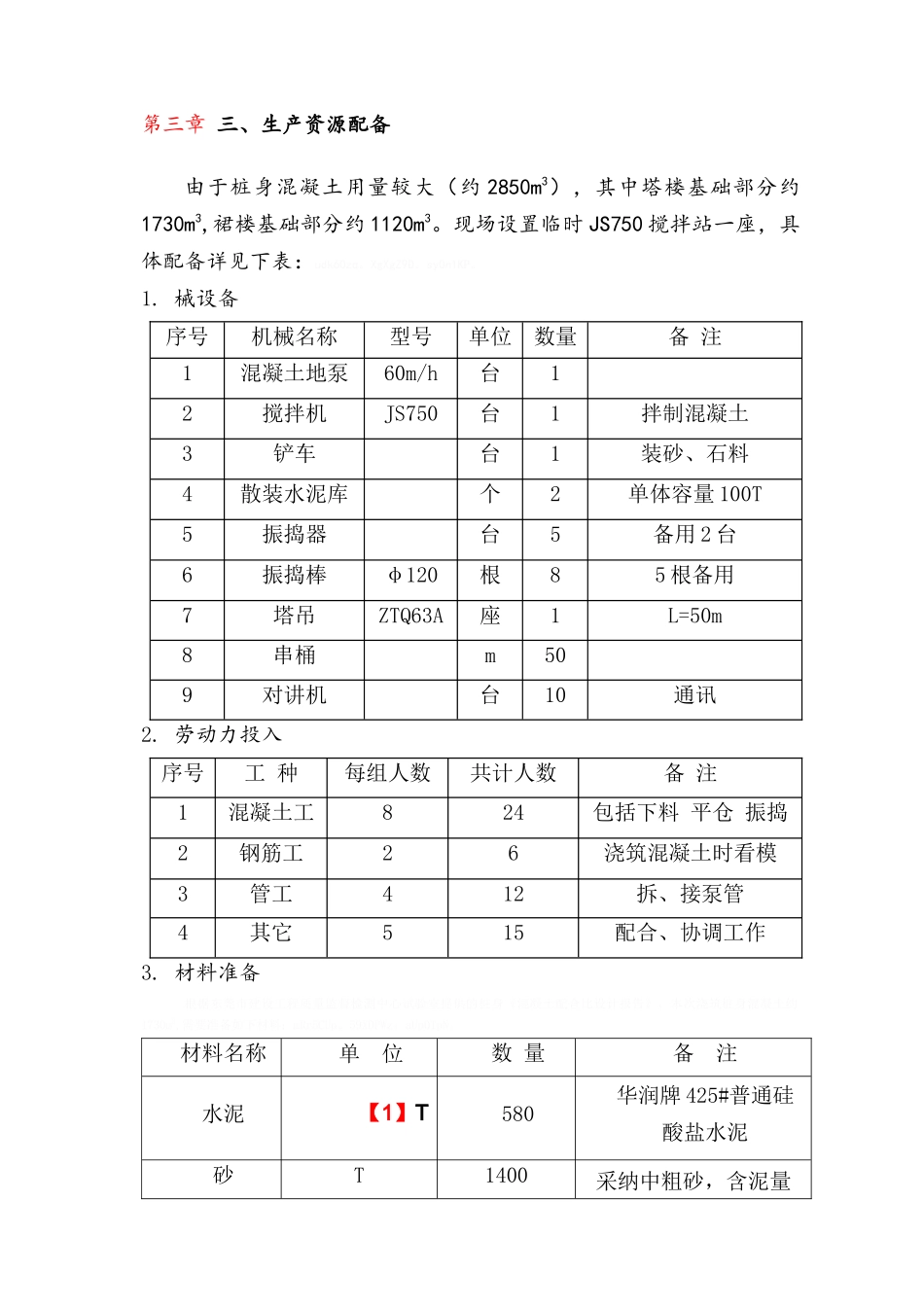

第三章 三、生产资源配备由于桩身混凝土用量较大(约 2850m3),其中塔楼基础部分约1730m3,裙楼基础部分约 1120m3
现场设置临时 JS750 搅拌站一座,具体配备详见下表:udk60zq
XgXgZ9D
sy0n1KP
械设备序号机械名称型号单位数量备 注1混凝土地泵60m/h台12搅拌机JS750台1拌制混凝土3铲车台1装砂、石料4散装水泥库个2单体容量 100T5振捣器台5备用 2 台6振捣棒φ120根85 根备用7塔吊ZTQ63A座1L=50m8串桶m509对讲机台10通讯2
劳动力投入序号工 种每组人数共计人数备 注1混凝土工824包括下料 平仓 振捣2钢筋工26浇筑混凝土时看模3管工412拆、接泵管4其它515配合、协调工作3
