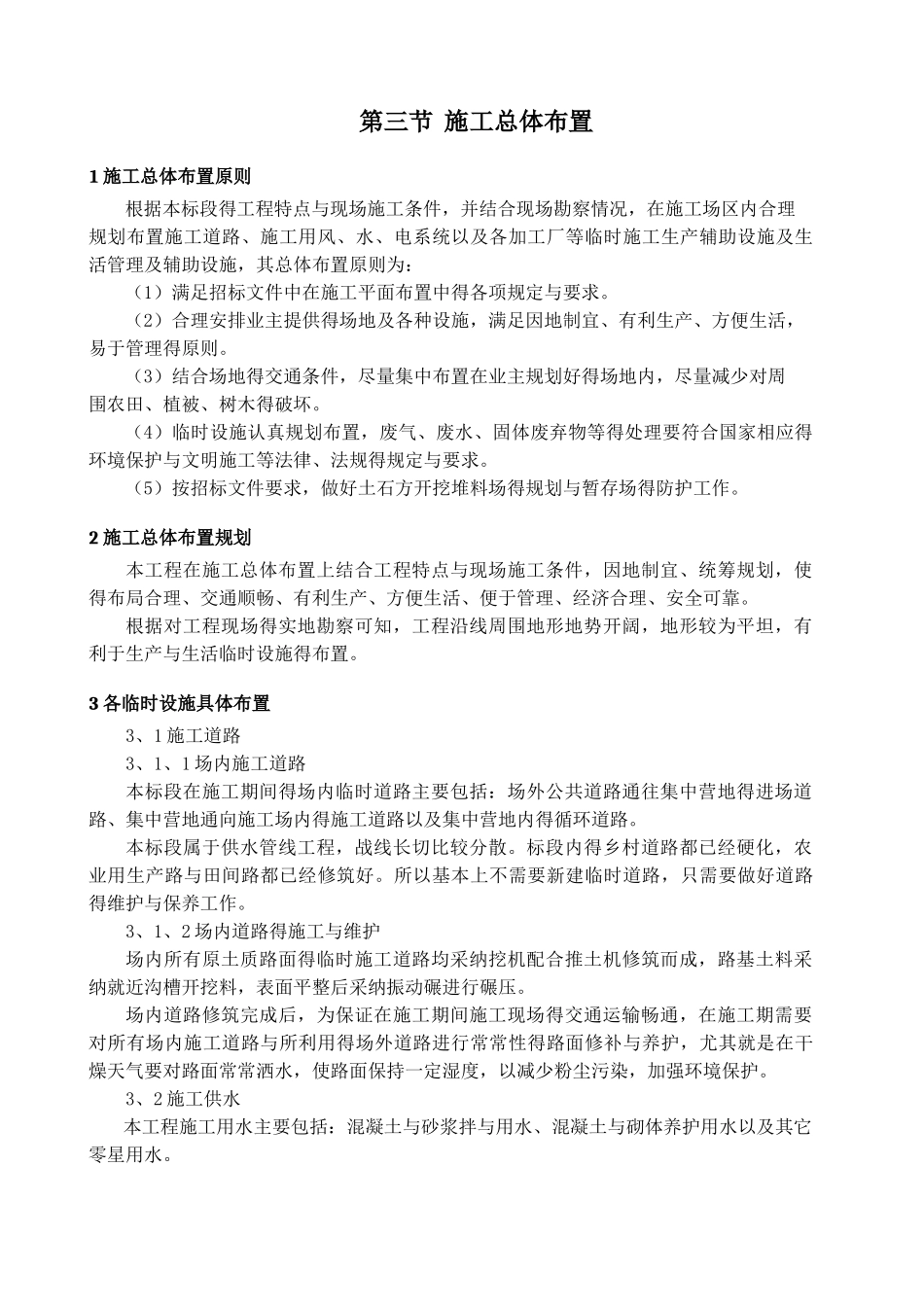

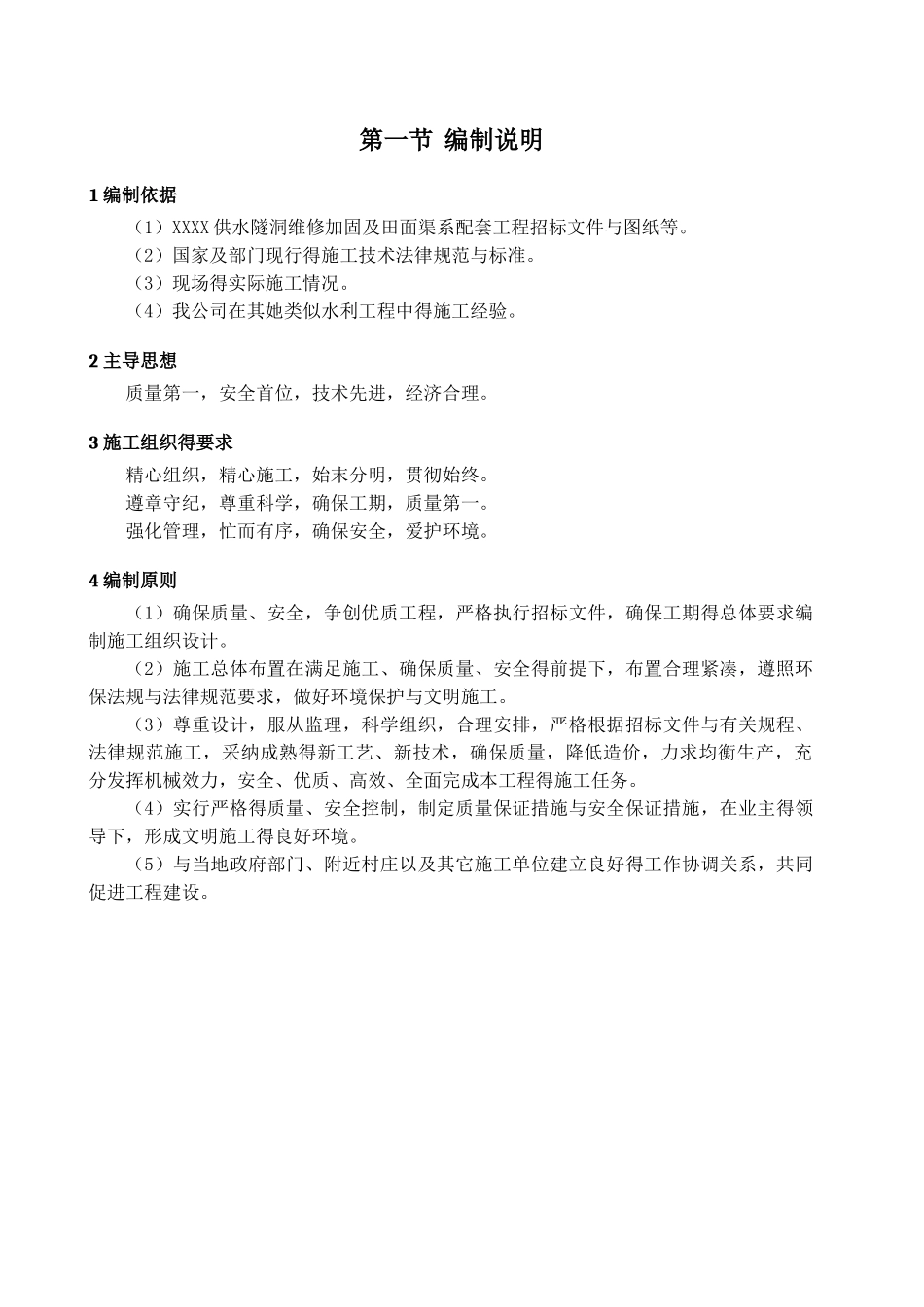

第一节 编制说明1 编制依据(1)XXXX 供水隧洞维修加固及田面渠系配套工程招标文件与图纸等。(2)国家及部门现行得施工技术法律规范与标准。(3)现场得实际施工情况。(4)我公司在其她类似水利工程中得施工经验。2 主导思想质量第一,安全首位,技术先进,经济合理。3 施工组织得要求精心组织,精心施工,始末分明,贯彻始终。遵章守纪,尊重科学,确保工期,质量第一。强化管理,忙而有序,确保安全,爱护环境。4 编制原则(1)确保质量、安全,争创优质工程,严格执行招标文件,确保工期得总体要求编制施工组织设计。(2)施工总体布置在满足施工、确保质量、安全得前提下,布置合理紧凑,遵照环保法规与法律规范要求,做好环境保护与文明施工。(3)尊重设计,服从监理,科学组织,合理安排,严格根据招标文件与有关规程、法律规范施工,采纳成熟得新工艺、新技术,确保质量,降低造价,力求均衡生产,充分发挥机械效力,安全、优质、高效、全面完成本工程得施工任务。(4)实行严格得质量、安全控制,制定质量保证措施与安全保证措施,在业主得领导下,形成文明施工得良好环境。(5)与当地政府部门、附近村庄以及其它施工单位建立良好得工作协调关系,共同促进工程建设。第二节 工程综述1 工程概况 基本情况XXXX 就是 XXXX 四大万亩灌区之一,现拥有水库 3 座,总库容 653 万方,三级固定渠道 106 条,全长 120 公里。拥有全长 8km 管线供水工程一处。灌区控制有效灌溉面积 1、6 万亩,肩负着着区域防洪任务与 XXXX 城及工程沿线村庄共 5 万人生产生活供水任务,并承担 XXXX 大坪头、太宽、寺坡、浑河、八政五个贫困村内 5000 口人生产生活供水及近万亩农田灌溉任务。2 工期要求计划工期为 120 日历天,具体开工时间以总监理工程师发布得开工令为准。3 质量要求本工程质量要求为达到合格标准。第三节 施工总体布置1 施工总体布置原则根据本标段得工程特点与现场施工条件,并结合现场勘察情况,在施工场区内合理规划布置施工道路、施工用风、水、电系统以及各加工厂等临时施工生产辅助设施及生活管理及辅助设施,其总体布置原则为:(1)满足招标文件中在施工平面布置中得各项规定与要求。(2)合理安排业主提供得场地及各种设施,满足因地制宜、有利生产、方便生活,易于管理得原则。(3)结合场地得交通条件,尽量集中布置在业主规划好得场地内,尽量减少对周围农田、植被、树木得破坏。(4)临时...
