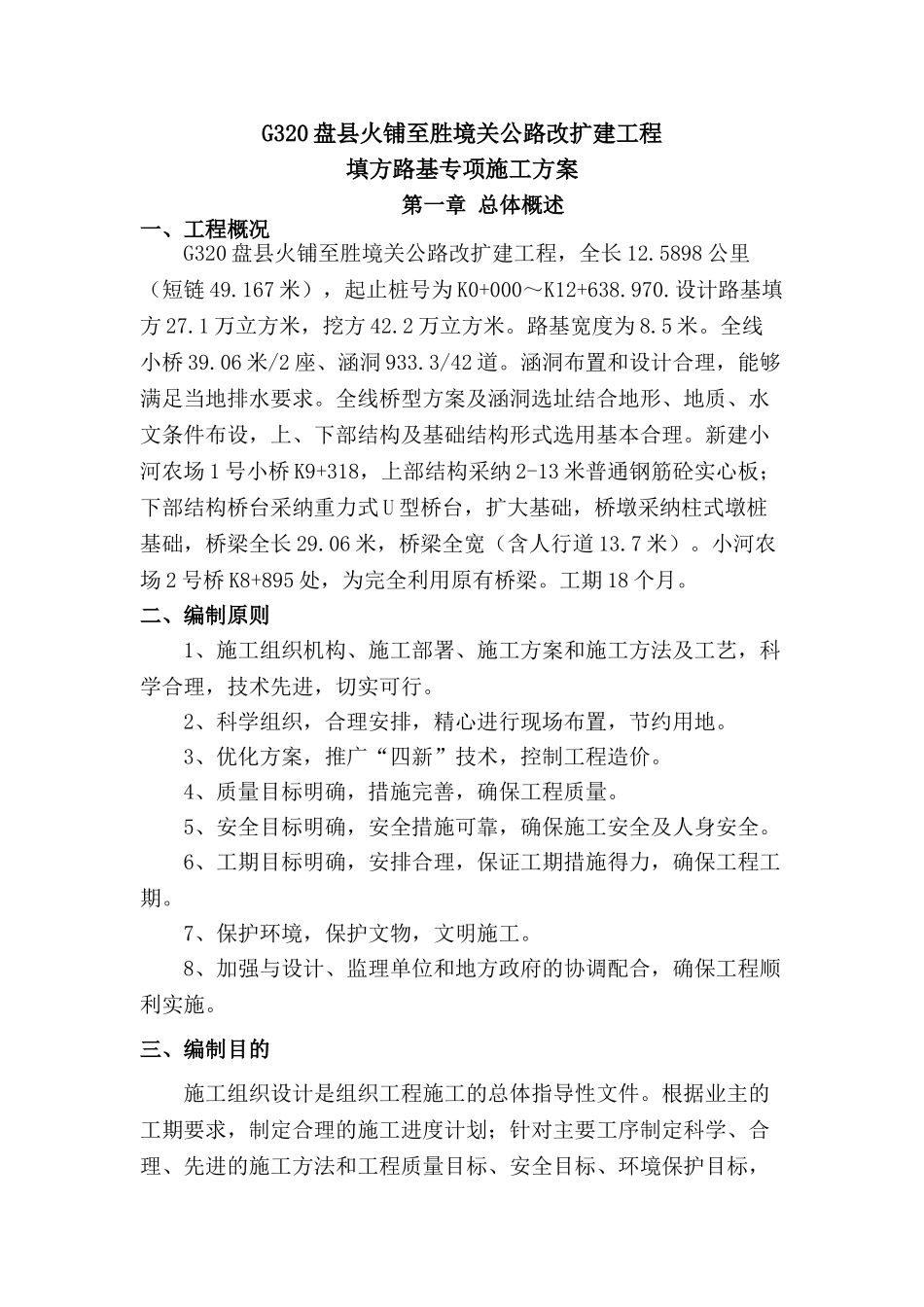

G320 盘县火铺至胜境关公路改扩建工程填方路基专项施工方案编 制: 审 核: 审 批: 山东省路桥集团有限公司贵州六盘水建养一体化 LPSSJYYT1 标 G320 项目部2025 年 3 月G320 盘县火铺至胜境关公路改扩建工程填方路基专项施工方案第一章 总体概述一、工程概况G320 盘县火铺至胜境关公路改扩建工程,全长 12
5898 公里(短链 49
167 米),起止桩号为 K0+000~K12+638
设计路基填方 27
1 万立方米,挖方 42
2 万立方米
路基宽度为 8
全线小桥 39
06 米/2 座、涵洞 933
3/42 道
涵洞布置和设计合理,能够满足当地排水要求
全线桥型方案及涵洞选址结合地形、地质、水文条件布设,上、下部结构及基础结构形式选用基本合理
新建小河农场 1 号小桥 K9+318,上部结构采纳 2-13 米普通钢筋砼实心板;下部结构桥台采纳重力式 U 型桥台,扩大基础,桥墩采纳柱式墩桩基础,桥梁全长 29
06 米,桥梁全宽(含人行道 13
小河农场 2 号桥 K8+895 处,为完全利用原有桥梁
工期 18 个月
二、编制原则1、施工组织机构、施工部署、施工方案和施工方法及工艺,科学合理,技术先进,切实可行
2、科学组织,合理安排,精心进行现场布置,节约用地
3、优化方案,推广“四新”技术,控制工程造价
4、质量目标明确,措施完善,确保工程质量
5、安全目标明确,安全措施可靠,确保施工安全及人身安全
6、工期目标明确,安排合理,保证工期措施得力,确保工程工期
7、保护环境,保护文物,文明施工
8、加强与设计、监理单位和地方政府的协调配合,确保工程顺利实施
三、编制目的施工组织设计是组织工程施工的总体指导性文件
根据业主的工期要求,制定合理的施工进度计划;针对主要工序制定科学、合理、先进的施工方法和工程质量
