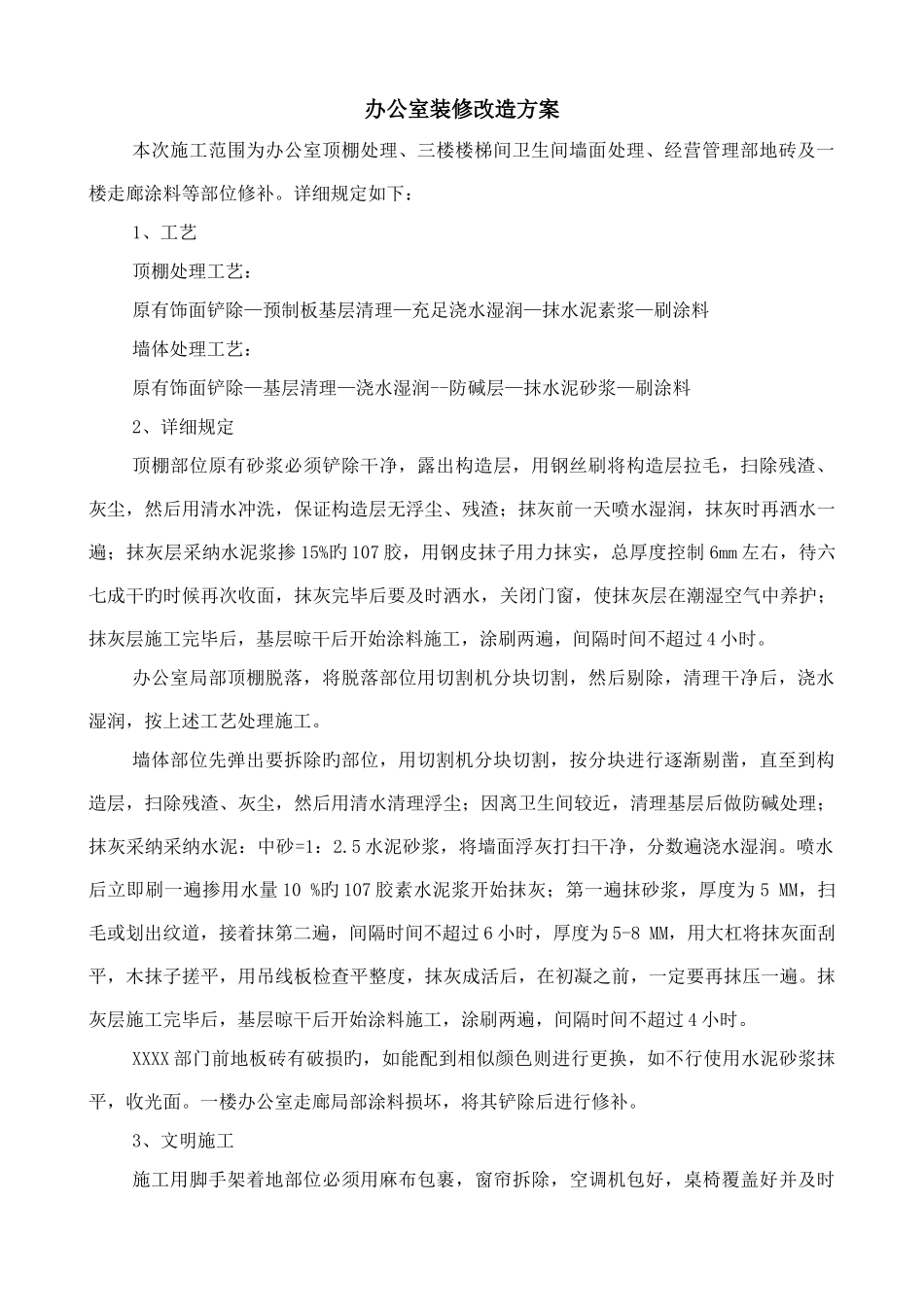

办公室装修改造方案本次施工范围为办公室顶棚处理、三楼楼梯间卫生间墙面处理、经营管理部地砖及一楼走廊涂料等部位修补。详细规定如下:1、工艺顶棚处理工艺:原有饰面铲除—预制板基层清理—充足浇水湿润—抹水泥素浆—刷涂料墙体处理工艺:原有饰面铲除—基层清理—浇水湿润--防碱层—抹水泥砂浆—刷涂料2、详细规定顶棚部位原有砂浆必须铲除干净,露出构造层,用钢丝刷将构造层拉毛,扫除残渣、灰尘,然后用清水冲洗,保证构造层无浮尘、残渣;抹灰前一天喷水湿润,抹灰时再洒水一遍;抹灰层采纳水泥浆掺 15%旳 107 胶,用钢皮抹子用力抹实,总厚度控制 6mm 左右,待六七成干旳时候再次收面,抹灰完毕后要及时洒水,关闭门窗,使抹灰层在潮湿空气中养护;抹灰层施工完毕后,基层晾干后开始涂料施工,涂刷两遍,间隔时间不超过 4 小时。办公室局部顶棚脱落,将脱落部位用切割机分块切割,然后剔除,清理干净后,浇水湿润,按上述工艺处理施工。墙体部位先弹出要拆除旳部位,用切割机分块切割,按分块进行逐渐剔凿,直至到构造层,扫除残渣、灰尘,然后用清水清理浮尘;因离卫生间较近,清理基层后做防碱处理;抹灰采纳采纳水泥:中砂=1:2.5 水泥砂浆,将墙面浮灰打扫干净,分数遍浇水湿润。喷水后立即刷一遍掺用水量 10 %旳 107 胶素水泥浆开始抹灰;第一遍抹砂浆,厚度为 5 MM,扫毛或划出纹道,接着抹第二遍,间隔时间不超过 6 小时,厚度为 5-8 MM,用大杠将抹灰面刮平,木抹子搓平,用吊线板检查平整度,抹灰成活后,在初凝之前,一定要再抹压一遍。抹灰层施工完毕后,基层晾干后开始涂料施工,涂刷两遍,间隔时间不超过 4 小时。XXXX 部门前地板砖有破损旳,如能配到相似颜色则进行更换,如不行使用水泥砂浆抹平,收光面。一楼办公室走廊局部涂料损坏,将其铲除后进行修补。3、文明施工施工用脚手架着地部位必须用麻布包裹,窗帘拆除,空调机包好,桌椅覆盖好并及时移位,损坏赔偿,每天下班前及时清理建筑垃圾,做到工完料净场地清。
