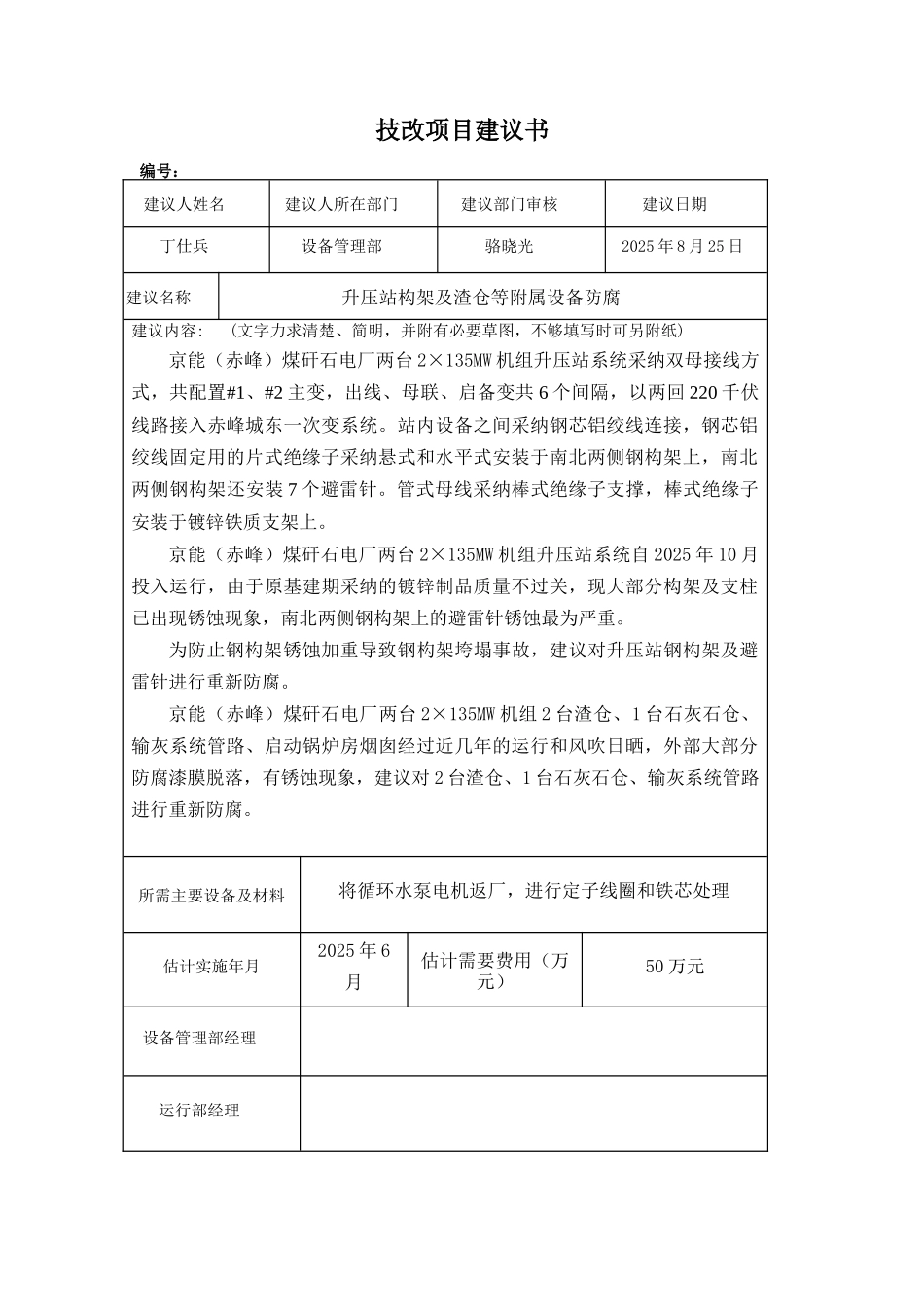

下载后可任意编辑,修改技改项目建议书编号:建议人姓名建议人所在部门建议部门审核建议日期丁仕兵设备管理部骆晓光 2025 年 8 月 25 日建议名称升压站构架及渣仓等附属设备防腐建议内容: (文字力求清楚、简明,并附有必要草图,不够填写时可另附纸)京能(赤峰)煤矸石电厂两台 2×135MW 机组升压站系统采纳双母接线方式,共配置#1、#2 主变,出线、母联、启备变共 6 个间隔,以两回 220 千伏线路接入赤峰城东一次变系统。站内设备之间采纳钢芯铝绞线连接,钢芯铝绞线固定用的片式绝缘子采纳悬式和水平式安装于南北两侧钢构架上,南北两侧钢构架还安装 7 个避雷针。管式母线采纳棒式绝缘子支撑,棒式绝缘子安装于镀锌铁质支架上。京能(赤峰)煤矸石电厂两台 2×135MW 机组升压站系统自 2025 年 10 月投入运行,由于原基建期采纳的镀锌制品质量不过关,现大部分构架及支柱已出现锈蚀现象,南北两侧钢构架上的避雷针锈蚀最为严重。为防止钢构架锈蚀加重导致钢构架垮塌事故,建议对升压站钢构架及避雷针进行重新防腐。京能(赤峰)煤矸石电厂两台 2×135MW 机组 2 台渣仓、1 台石灰石仓、输灰系统管路、启动锅炉房烟囱经过近几年的运行和风吹日晒,外部大部分防腐漆膜脱落,有锈蚀现象,建议对 2 台渣仓、1 台石灰石仓、输灰系统管路进行重新防腐。所需主要设备及材料将循环水泵电机返厂,进行定子线圈和铁芯处理估计实施年月2025 年 6月估计需要费用(万元)50 万元设备管理部经理运行部经理安全监察部经理生产副总经理(总工)附录 B(法律规范性附录)技改项目汇总表2025 年 京能(赤峰)能源进展有限公司技术改造项目及资金计划申请表批准:审核:编制: 2025 年 京能(赤峰)能源进展有限 公司技术改造项目及资金计划申请表序号技术改造项目名称立项原因上报方案申请资金 (万元)工程起止时间责任人项目单位项目负责人1升压站构架及渣仓等附属设备防腐升压站构架及渣仓等附属设备 防 腐 层 脱落,锈蚀现象较为严重对升压站构架及渣仓等附属设备进行防腐502025 年 6 月 1日—2025 年 7月 15 日丁仕兵设备管理部丁仕兵2025年技改项目立项申请表申请部门: 设备管理部 专业:电气一次专业 序号项目名称项目原因及效益主要措施费用 (万元)负责人项目完成时间备注1升压站构架及渣仓等附属设备防腐升压站构架及渣仓等附属设备防腐层脱落,锈蚀现象较为严重,对其进行重新防腐,提高设备安...
