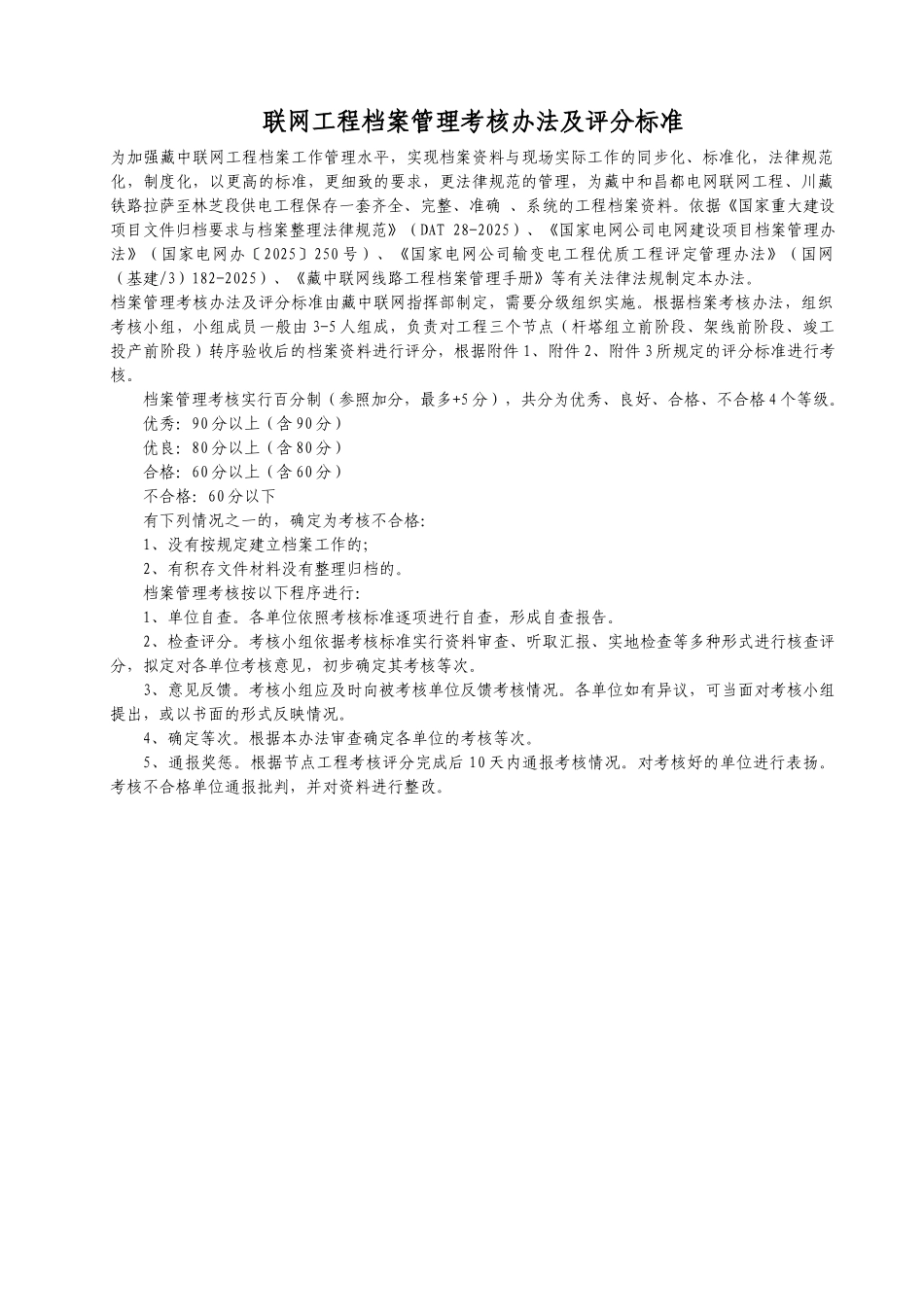

联网工程档案管理考核办法及评分标准为加强藏中联网工程档案工作管理水平,实现档案资料与现场实际工作的同步化、标准化,法律规范化,制度化,以更高的标准,更细致的要求,更法律规范的管理,为藏中和昌都电网联网工程、川藏铁路拉萨至林芝段供电工程保存一套齐全、完整、准确 、系统的工程档案资料
依据《国家重大建设项目文件归档要求与档案整理法律规范》(DAT 28-2025)、《国家电网公司电网建设项目档案管理办法》(国家电网办〔2025〕250 号)、《国家电网公司输变电工程优质工程评定管理办法》(国网(基建/3)182-2025)、《藏中联网线路工程档案管理手册》等有关法律法规制定本办法
档案管理考核办法及评分标准由藏中联网指挥部制定,需要分级组织实施
根据档案考核办法,组织考核小组,小组成员一般由 3-5 人组成,负责对工程三个节点(杆塔组立前阶段、架线前阶段、竣工投产前阶段)转序验收后的档案资料进行评分,根据附件 1、附件 2、附件 3 所规定的评分标准进行考核
档案管理考核实行百分制(参照加分,最多+5 分),共分为优秀、良好、合格、不合格 4 个等级
优秀:90 分以上(含 90 分)优良:80 分以上(含 80 分)合格:60 分以上(含 60 分)不合格:60 分以下有下列情况之一的,确定为考核不合格:1、没有按规定建立档案工作的;2、有积存文件材料没有整理归档的
档案管理考核按以下程序进行:1、单位自查
各单位依照考核标准逐项进行自查,形成自查报告
2、检查评分
考核小组依据考核标准实行资料审查、听取汇报、实地检查等多种形式进行核查评分,拟定对各单位考核意见,初步确定其考核等次
3、意见反馈
考核小组应及时向被考核单位反馈考核情况
各单位如有异议,可当面对考核小组提出,或以书面的形式反映情况
4、确定等次
根据本办法审查确定各单位的考核等次
5、通报奖惩
根据节点工程考核
