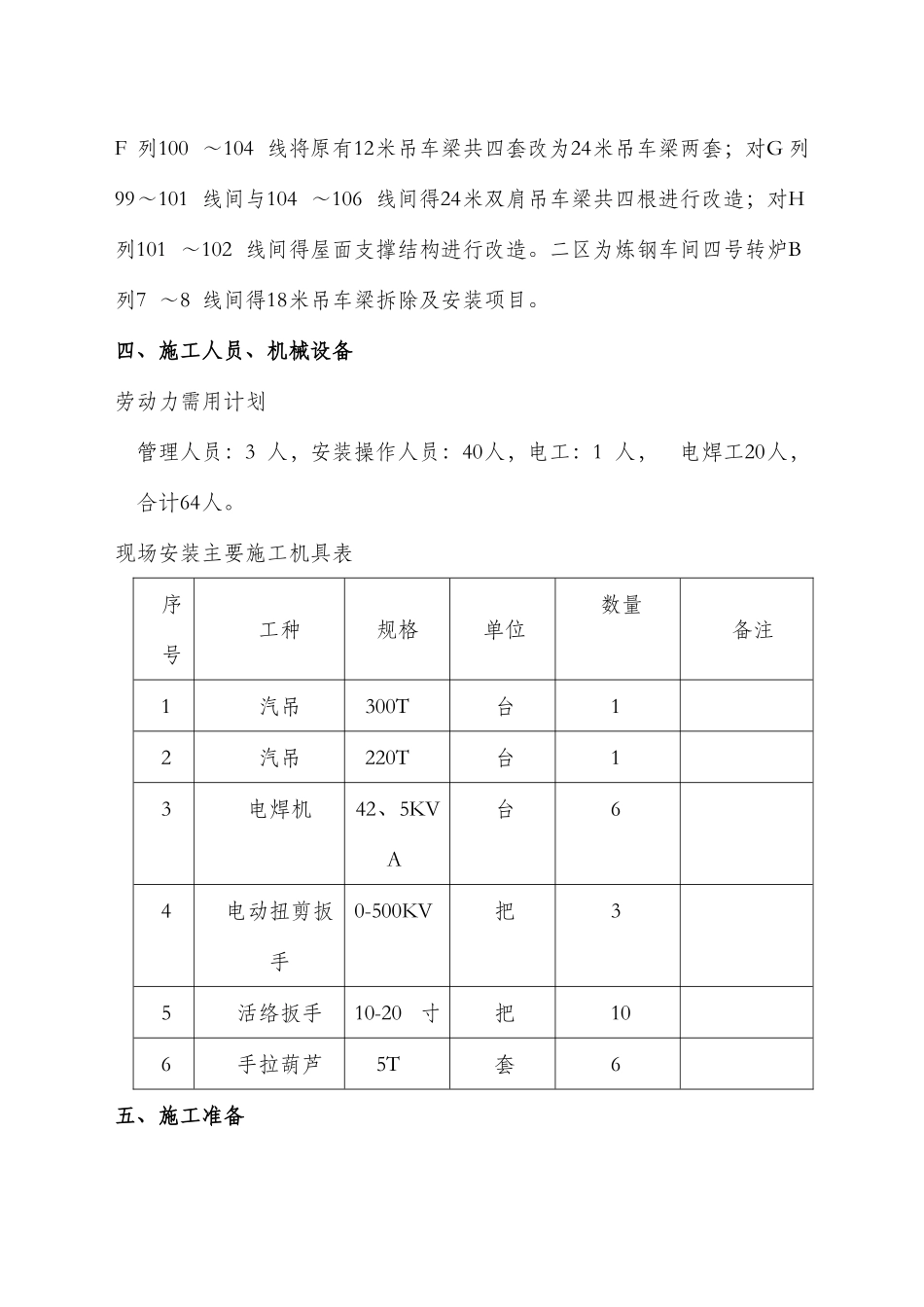

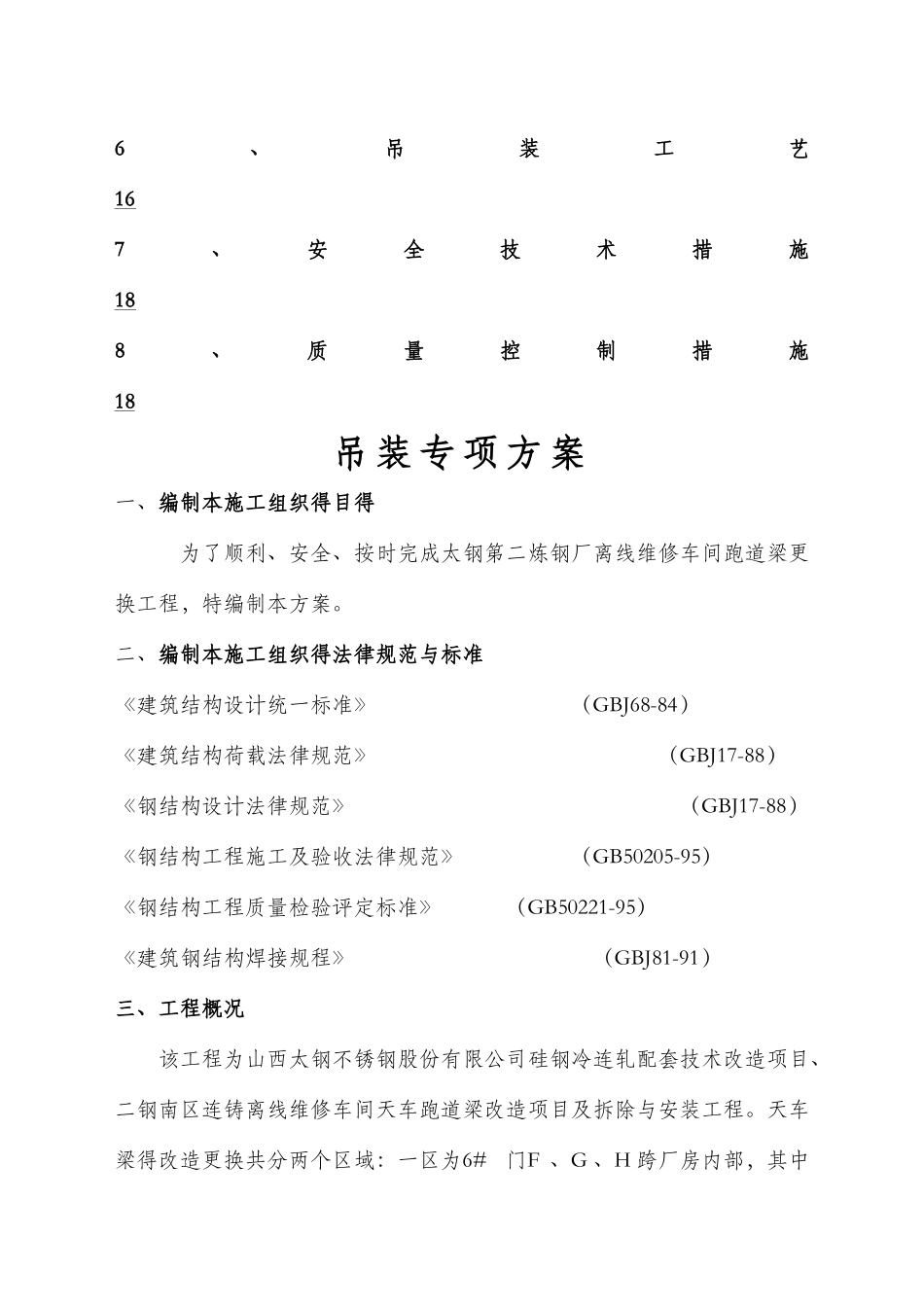

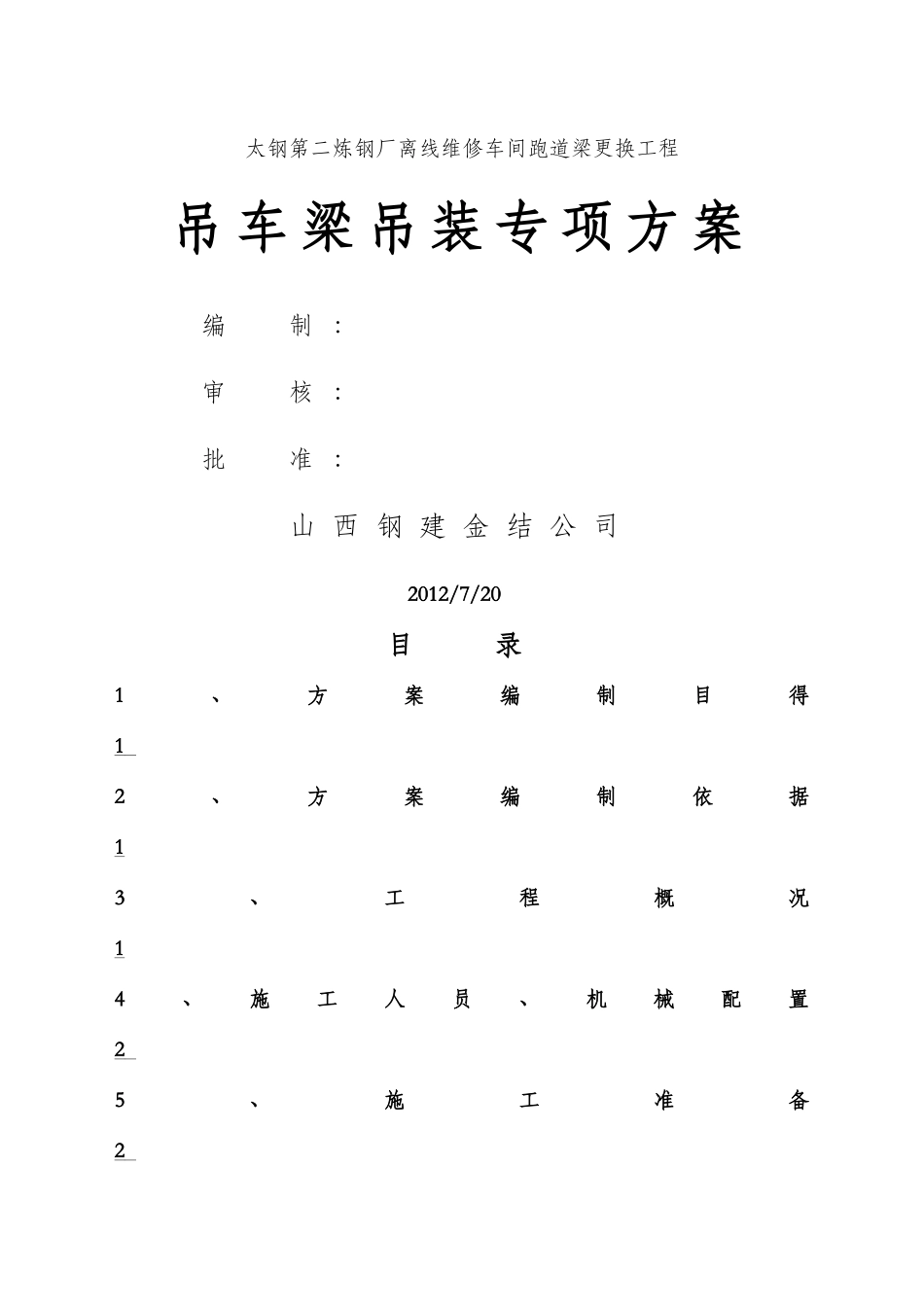

太钢第二炼钢厂离线维修车间跑道梁更换工程吊 车 梁 吊 装 专 项 方 案 编 制 : 审 核 : 批 准 : 山 西 钢 建 金 结 公 司2012/7/20目 录1、方案编制目得 1 2、方案编制依据 1 3、工程概况 1 4、施工人员、机械配置 2 5、施工准备 2 6、吊装工艺 16 7、安全技术措施 18 8、质量控制措施 18 吊 装 专 项 方 案一、编制本施工组织得目得为了顺利、安全、按时完成太钢第二炼钢厂离线维修车间跑道梁更换工程,特编制本方案。二、编制本施工组织得法律规范与标准《建筑结构设计统一标准》 (GBJ68-84)《建筑结构荷载法律规范》 (GBJ17-88)《钢结构设计法律规范》 (GBJ17-88)《钢结构工程施工及验收法律规范》 (GB50205-95)《钢结构工程质量检验评定标准》 (GB50221-95) 《建筑钢结构焊接规程》 (GBJ81-91) 三、工程概况该工程为山西太钢不锈钢股份有限公司硅钢冷连轧配套技术改造项目、二钢南区连铸离线维修车间天车跑道梁改造项目及拆除与安装工程。天车梁得改造更换共分两个区域:一区为6#门F 、G 、H 跨厂房内部,其中F 列100 ~104 线将原有12米吊车梁共四套改为24米吊车梁两套;对G 列99~101 线间与104 ~106 线间得24米双肩吊车梁共四根进行改造;对H列101 ~102 线间得屋面支撑结构进行改造。二区为炼钢车间四号转炉B列7 ~8 线间得18米吊车梁拆除及安装项目。四、施工人员、机械设备劳动力需用计划管理人员:3 人,安装操作人员:40人,电工:1 人, 电焊工20人,合计64人。现场安装主要施工机具表序号工种规格单位数量备注1汽吊300T台12汽吊220T台13电焊机42、5KVA台64电动扭剪扳手0-500KV把35活络扳手10-20寸把106手拉葫芦5T套6五、施工准备1 、技术准备 通过现场调查,了解场地、设备、人员情况,合理分配加工构件得数量,场地道路及供电情况,确定合理得吊装方案。2 、组织准备落实现场管理班子与安装队,保证劳动力充足、技术熟练。做好各项技术安全交底工作,保证施工人员安全。专业人员需提供专业证件,施工单位需提供施工相关资质。3 、施工条件 (1 )吊装现场准备在钢结构正式吊装前,需对建筑物得定位轴线、基础轴线与标高等进行检查,确保安装定位得精度。现场施工用电能充分满足安装需求。根据施工需要,共设立2 个电源点。安装时根据需要配备流动配电箱及电表。(2 )构件到场准备 构件出厂运输时,所有构件装车应在底部垫木头...
