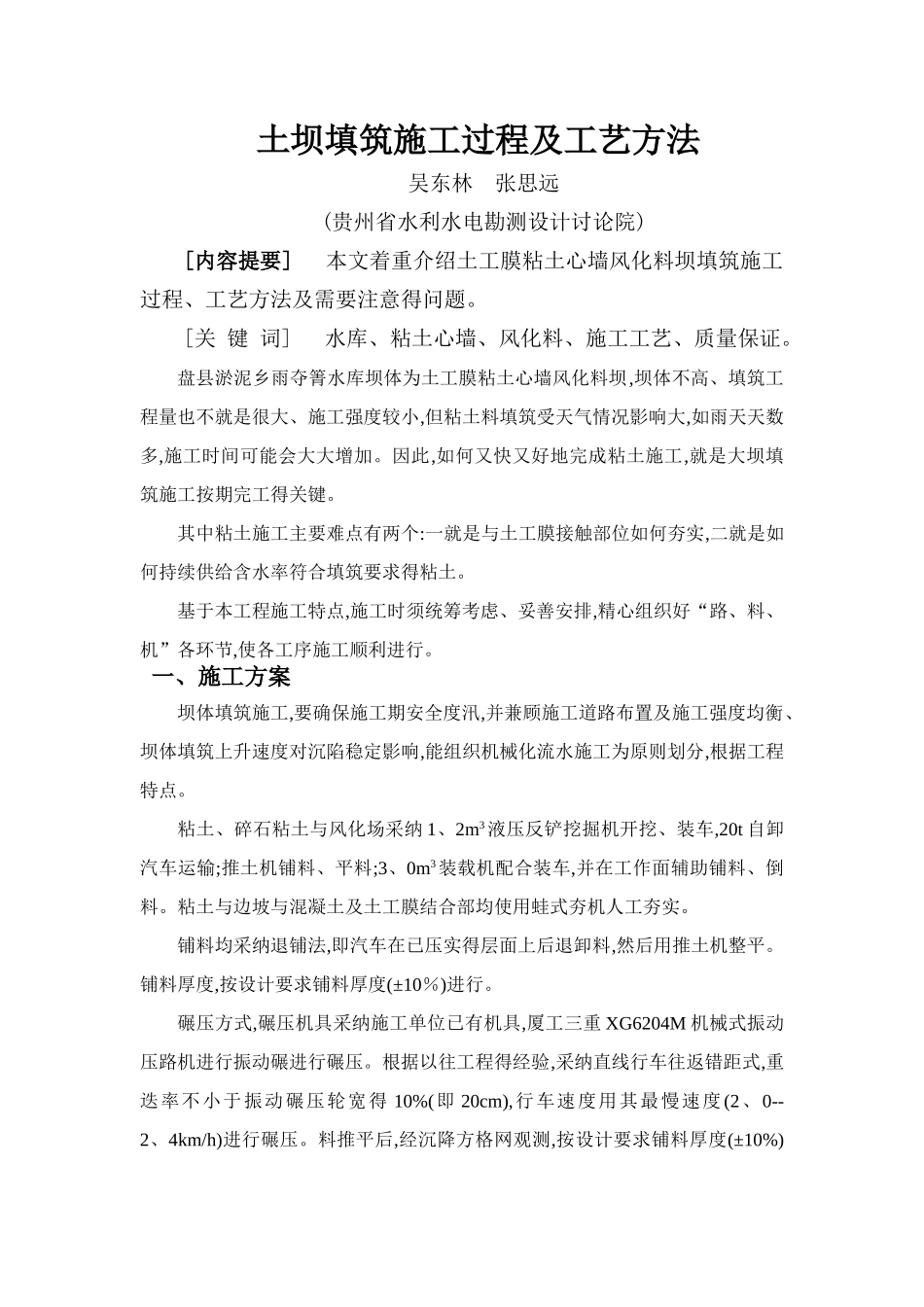

土坝填筑施工过程及工艺方法吴东林 张思远 (贵州省水利水电勘测设计讨论院)[内容提要] 本文着重介绍土工膜粘土心墙风化料坝填筑施工过程、工艺方法及需要注意得问题
[关 键 词] 水库、粘土心墙、风化料、施工工艺、质量保证
盘县淤泥乡雨夺箐水库坝体为土工膜粘土心墙风化料坝,坝体不高、填筑工程量也不就是很大、施工强度较小,但粘土料填筑受天气情况影响大,如雨天天数多,施工时间可能会大大增加
因此,如何又快又好地完成粘土施工,就是大坝填筑施工按期完工得关键
其中粘土施工主要难点有两个:一就是与土工膜接触部位如何夯实,二就是如何持续供给含水率符合填筑要求得粘土
基于本工程施工特点,施工时须统筹考虑、妥善安排,精心组织好“路、料、机”各环节,使各工序施工顺利进行
一、施工方案坝体填筑施工,要确保施工期安全度汛,并兼顾施工道路布置及施工强度均衡、坝体填筑上升速度对沉陷稳定影响,能组织机械化流水施工为原则划分,根据工程特点
粘土、碎石粘土与风化场采纳 1、2m3液压反铲挖掘机开挖、装车,20t 自卸汽车运输;推土机铺料、平料;3、0m3装载机配合装车,并在工作面辅助铺料、倒料
粘土与边坡与混凝土及土工膜结合部均使用蛙式夯机人工夯实
铺料均采纳退铺法,即汽车在已压实得层面上后退卸料,然后用推土机整平
铺料厚度,按设计要求铺料厚度(±10%)进行
碾压方式,碾压机具采纳施工单位已有机具,厦工三重 XG6204M 机械式振动压路机进行振动碾进行碾压
根据以往工程得经验,采纳直线行车往返错距式,重迭率不小于振动碾压轮宽得 10%(即 20cm),行车速度用其最慢速度 (2、0--2、4km/h)进行碾压
料推平后,经沉降方格网观测,按设计要求铺料厚度(±10%)进行铺料后,然后进行碾压
遍数计数方式为碾压时往返各算一遍得方式进行

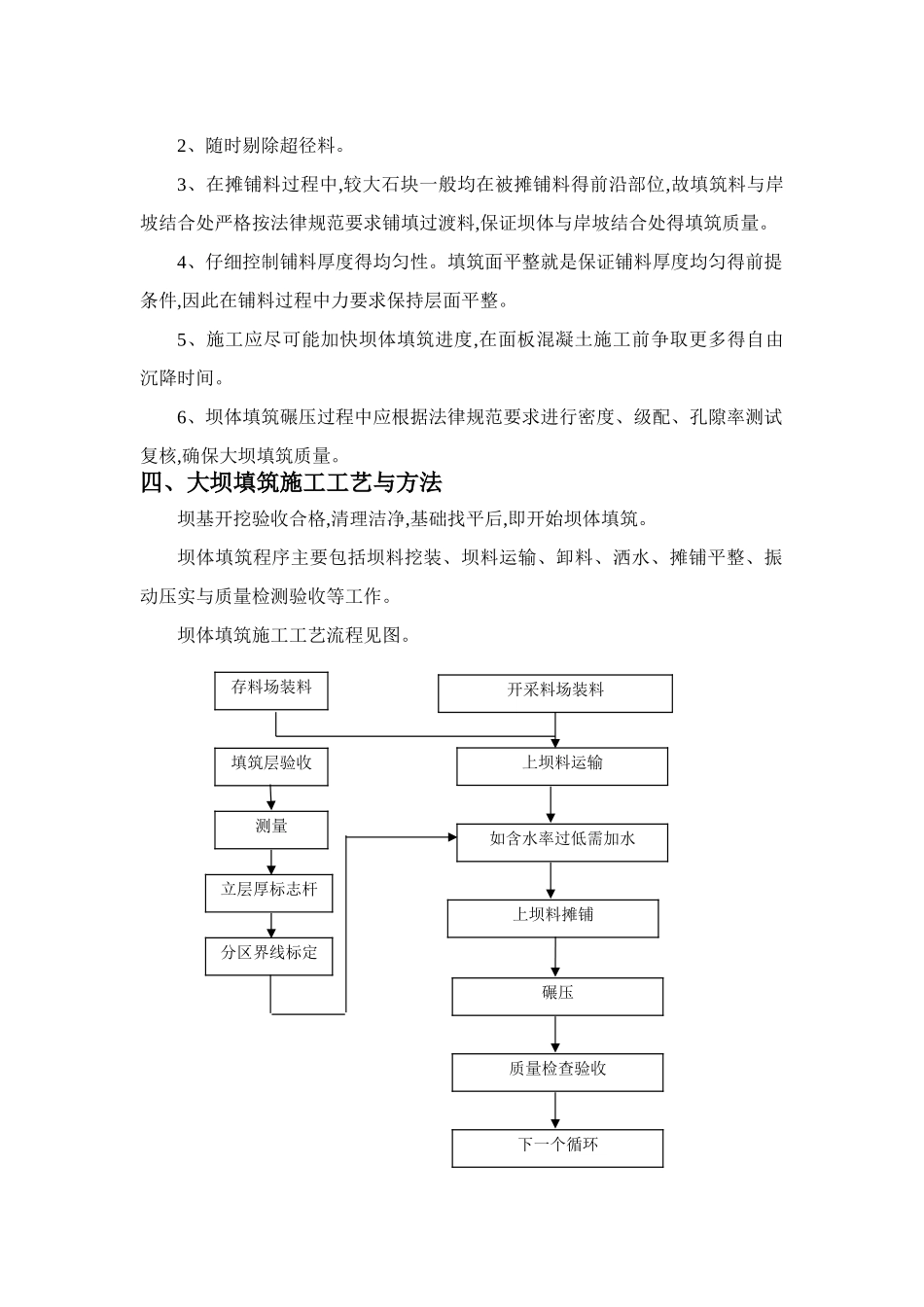

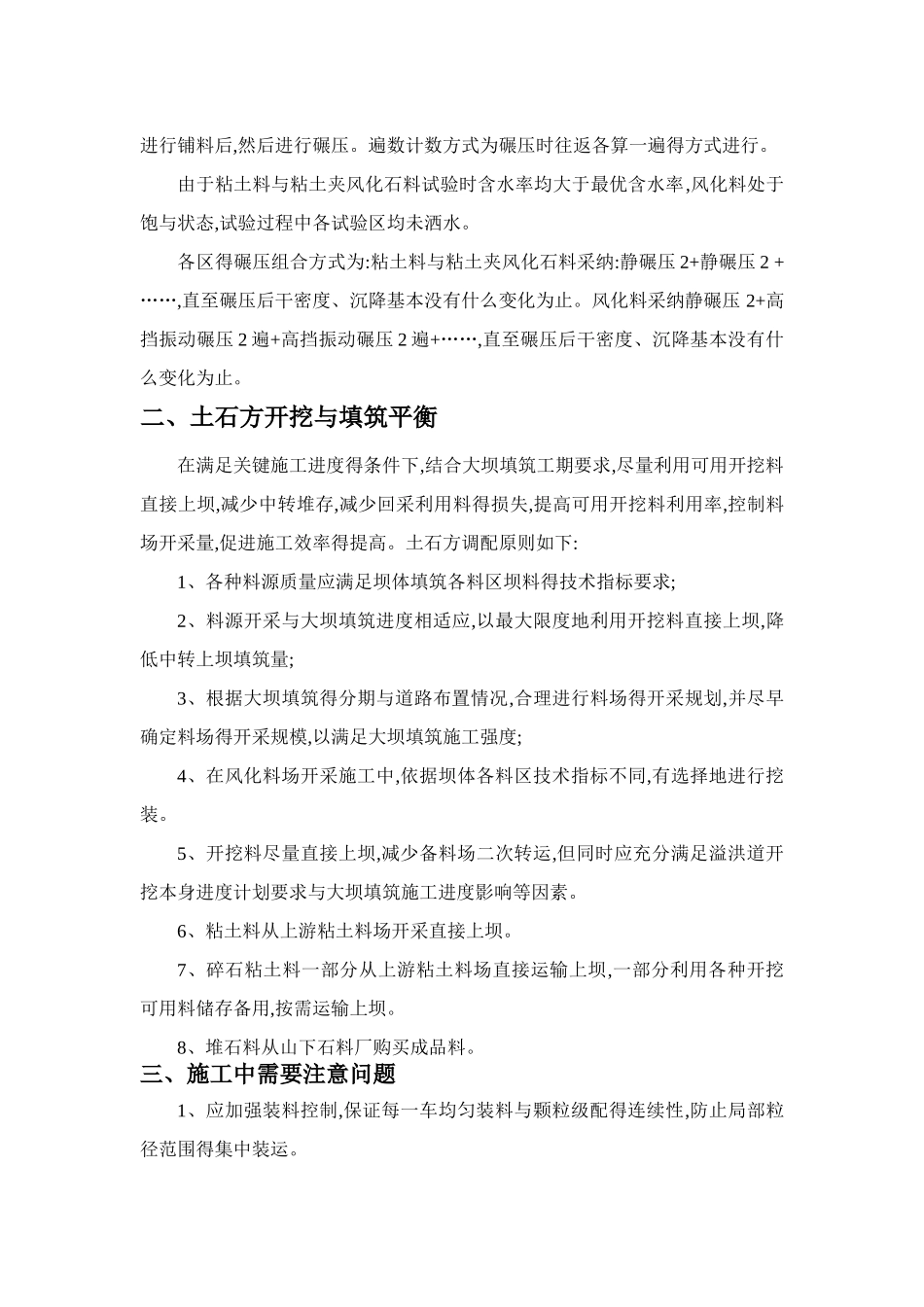

由于粘土料与粘土夹风化石料试验时含水率均大于最优含水率,风化料处于饱
