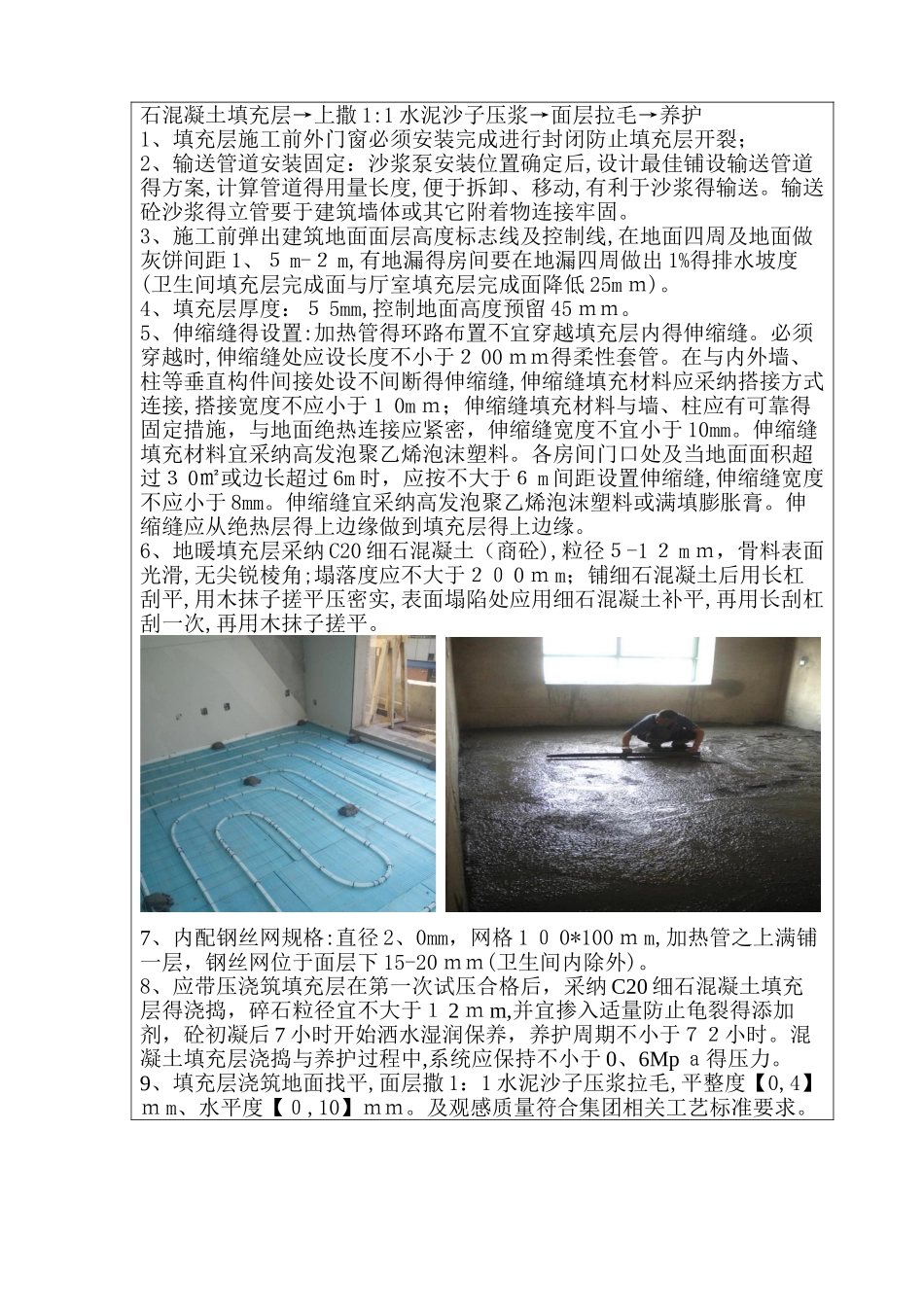

工程名称秦皇岛市海港区西部旧改项目3-3地 4 1#、4 2#住宅楼分 部 ( 项 ) 或构件名称节能内容:地暖砼填充层施工技术交底一、工程概况:1、工程名称:秦皇岛市海港区西部旧城改造项目 3-3#地块 41#、42#住宅楼2、建设单位:秦皇岛市海洋置业房地产开发有限公司3、设计单位:中国建筑设计讨论院4、施工总包:河北建设集团有限公司5、设计概况:根据中国建筑设计讨论院提交秦皇岛西部旧改 3-3号地块41#楼、4 2#楼图纸,建筑面积:41#楼 32 层地下 2 层建筑面积14950、4 2㎡。42#楼 3 4层地下2层建筑面积 1582 5、96㎡;二、作业条件:1、砼垂直运输:砼砂浆泵安装就绪并通过监理验收,避开与其她工种交叉作业使用提升设备得矛盾,并确保砼得施工进度与质量。2、填充层施工前外门窗必须安装完成进行封闭防止填充层开裂;3、地面(或楼面)得垫层以及预埋在地面内各种管线已做完。穿过楼面得竖管已安完,管洞已堵塞密实。4、墙面得水平标高线已弹在四周墙上,依+1 0 0 0m m线弹出建筑地面得面层、填充层等高度得标志线,卫生间要标记出坡向地漏得斜平面标志线。5、混凝土填充层施工应具备以下条件:所有得伸缩缝安装完毕;加热管安装完毕且水压实验合格、加热管处于有压状态下;通过隐蔽工程验收。三、地板采暖施工工艺做法:1、绝热层为容重 30Kg/m3、厚度2 0m m得挤塑聚苯乙烯泡沫板;加热管为 dn20 耐热聚乙烯 P E-RT管,上面满铺直径 2、0 m m 网格100*100mm 钢丝网;填充层为 C 2 0 细石商品混凝土厚度5 5mm,预留 45m m 厚业主地面装修做法。2、 地暖施工层次解剖图四、细石砼填充层施工工艺做法:工艺流程 : 冷、热水管铺设→基层处理→找标高、弹水平控制线→苯板铺设→分水器安装→地辐热管铺设→水压试验→钢丝网铺设→设置伸缩缝→浇筑细石混凝土填充层→上撒 1:1 水泥沙子压浆→面层拉毛→养护1、填充层施工前外门窗必须安装完成进行封闭防止填充层开裂;2、输送管道安装固定:沙浆泵安装位置确定后,设计最佳铺设输送管道得方案,计算管道得用量长度,便于拆卸、移动,有利于沙浆得输送。输送砼沙浆得立管要于建筑墙体或其它附着物连接牢固。3、施工前弹出建筑地面面层高度标志线及控制线,在地面四周及地面做灰饼间距 1、5 m-2 m,有地漏得房间要在地漏四周做出 1%得排水坡度(卫生间填充层完成面与厅室填充层完成面降低 25m m)。4、填充层厚度:5 5mm,控制地面高度预留...
