锡通科技产业园紫薇路(通启路~银杏路)工程(张芝山横河~合欢路段,长约 417

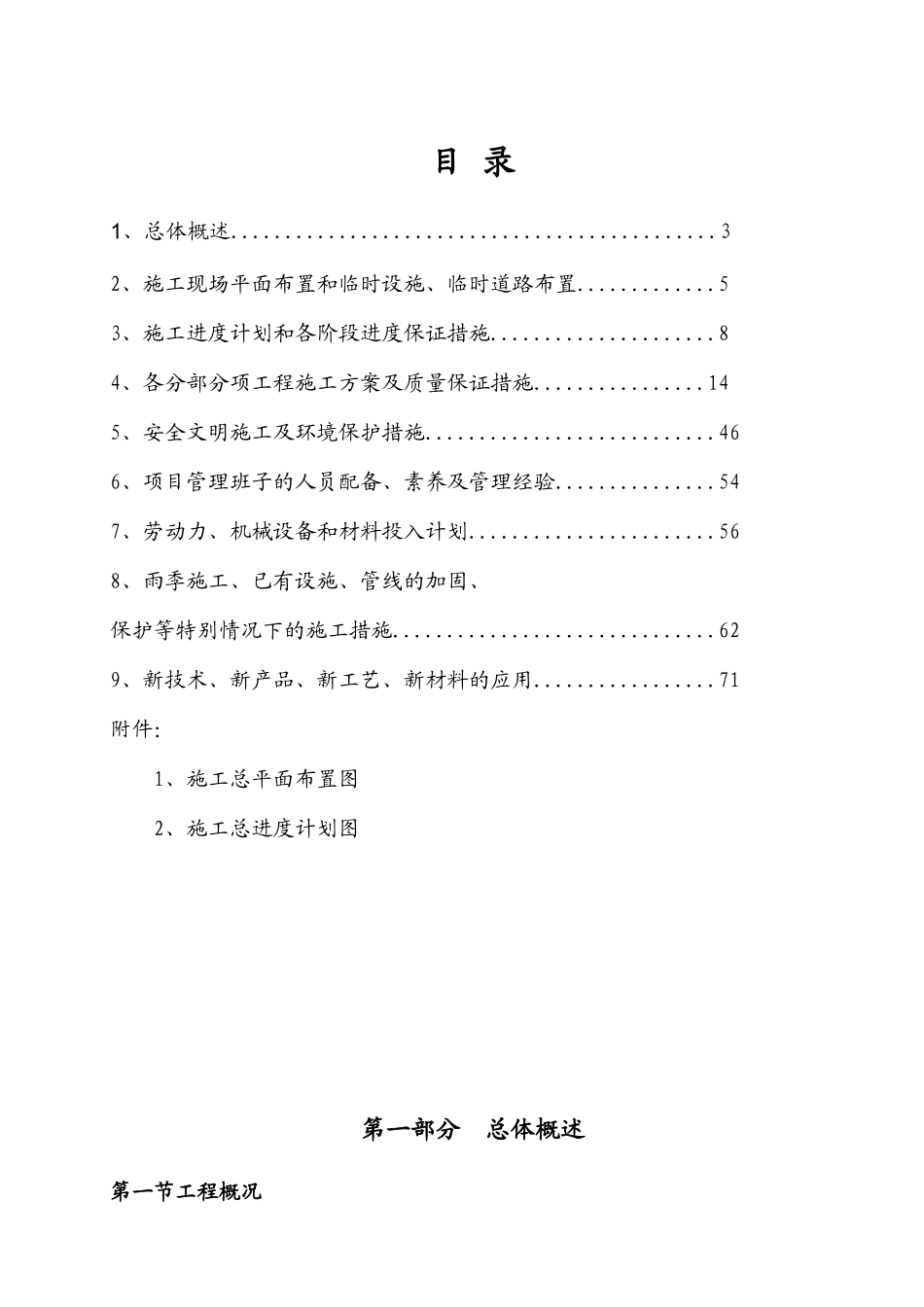

77m)施工组织设计方案编制人: 审核人: 审批人: 南通中兴建设工程有限公司紫薇路工程项目部 年 月 日目 录1、总体概述
32、施工现场平面布置和临时设施、临时道路布置
53、施工进度计划和各阶段进度保证措施
84、各分部分项工程施工方案及质量保证措施
145、安全文明施工及环境保护措施
466、项目管理班子的人员配备、素养及管理经验
547、劳动力、机械设备和材料投入计划
568、雨季施工、已有设施、管线的加固、保护等特别情况下的施工措施
629、新技术、新产品、新工艺、新材料的应用
71附件:1、施工总平面布置图2、施工总进度计划图第一部分 总体概述第一节工程概况紫薇路为城市次干路,纵贯工业园区,本段紫薇路北起张芝山横河,南至合欢路段,全长约 417
77m,为城市次干路,设计车速 40km/h,道路标准宽度 22m,红线宽度 32m
本工程新排雨水、污水、上水、电力四种市政地下管线
计划开、竣工日期:2025 年 5 月 3 日至 2025 年 10 月 29 日, 总工期 180 日历天
质量要求:合格

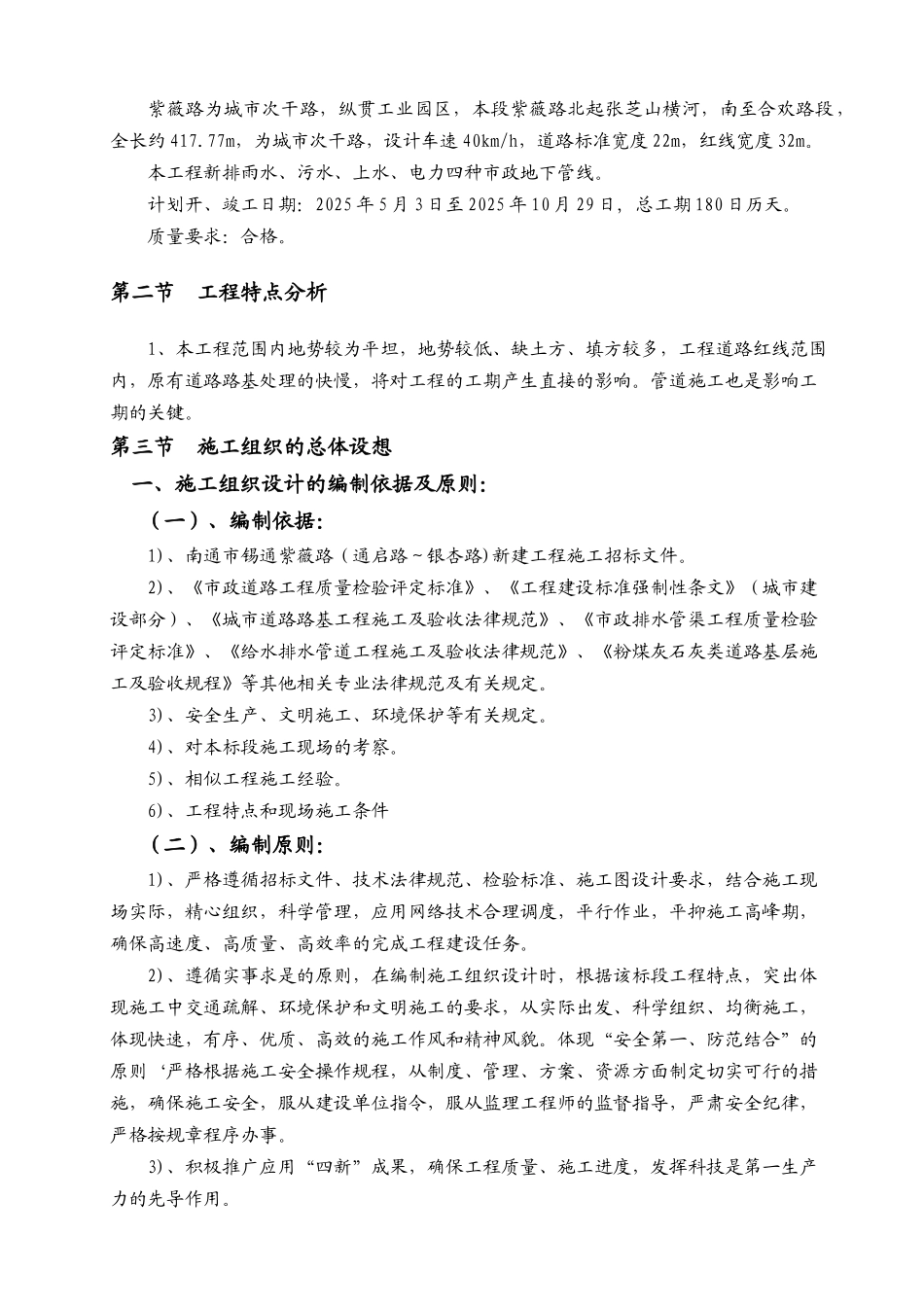

第二节 工程特点分析1、本工程范围内地势较为平坦,地势较低、缺土方、填方较多,工程道路红线范围内,原有道路路基处理的快慢,将对工程的工期产生直接的影响
管道施工也是影响工期的关键
第三节 施工组
