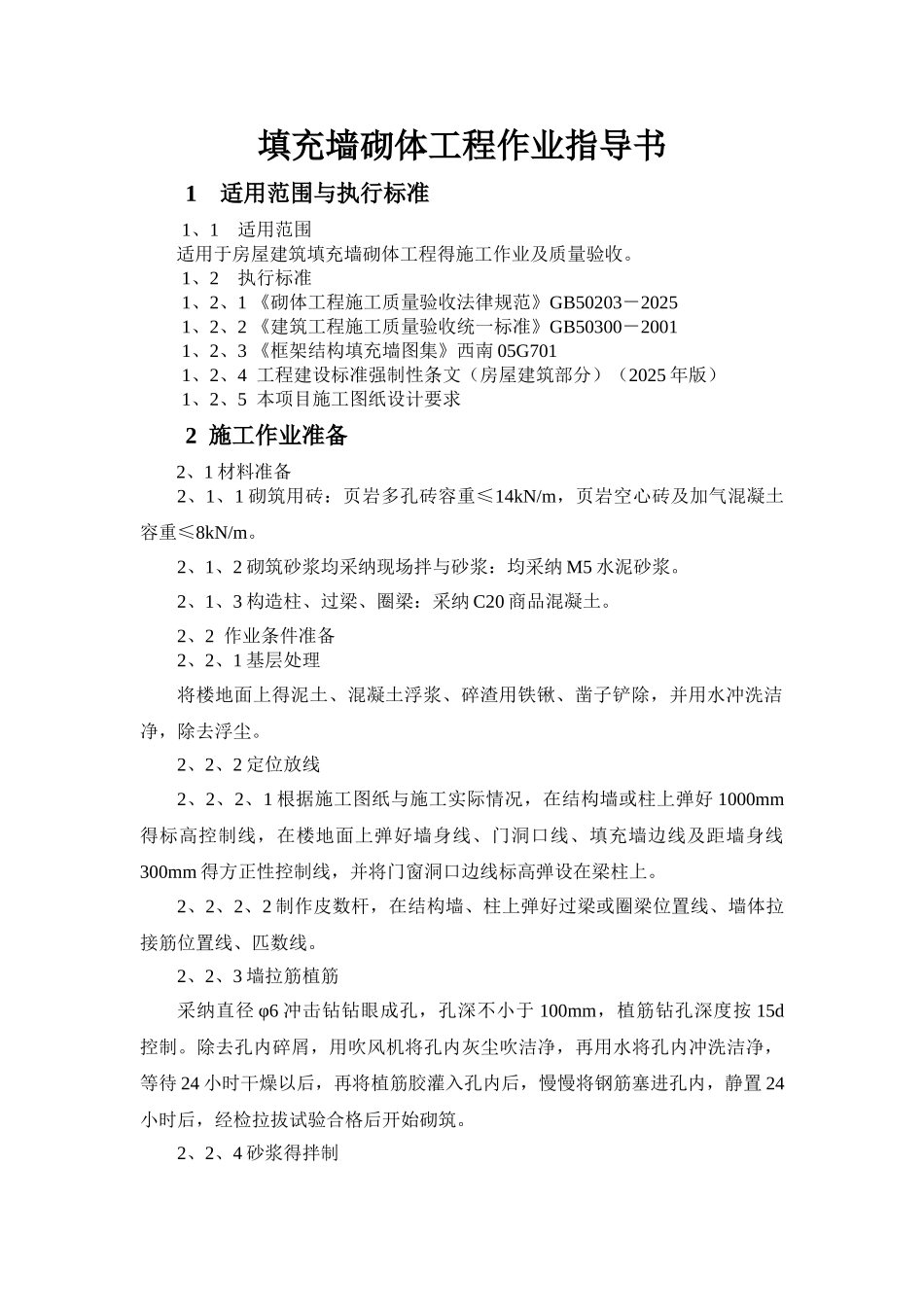

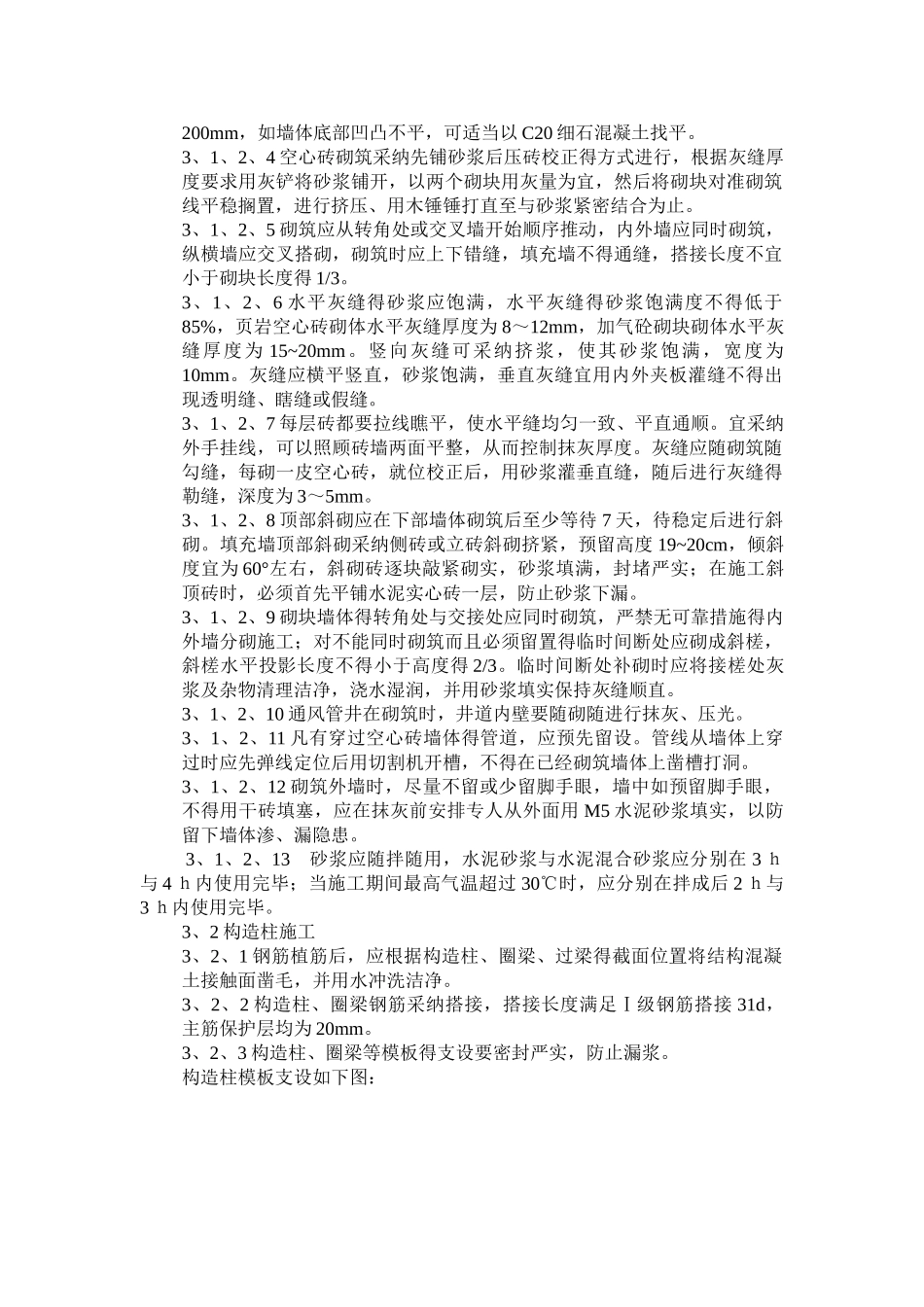

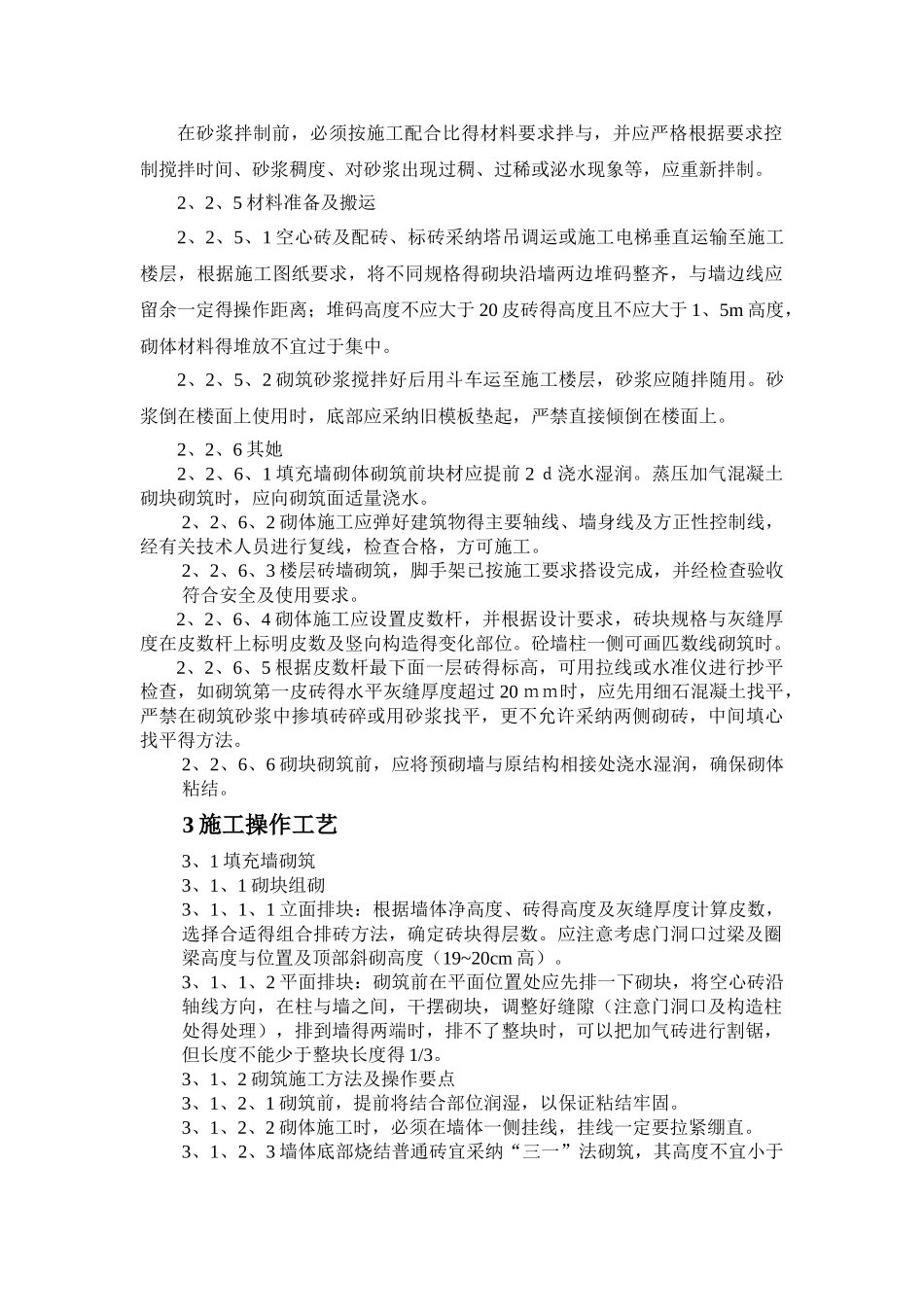

填充墙砌体工程作业指导书1 适用范围与执行标准1、1 适用范围适用于房屋建筑填充墙砌体工程得施工作业及质量验收。1、2 执行标准1、2、1 《砌体工程施工质量验收法律规范》GB50203-20251、2、2 《建筑工程施工质量验收统一标准》GB50300-20011、2、3 《框架结构填充墙图集》西南 05G7011、2、4 工程建设标准强制性条文(房屋建筑部分)(2025 年版)1、2、5 本项目施工图纸设计要求2 施工作业准备2、1 材料准备2、1、1 砌筑用砖:页岩多孔砖容重≤14kN/m,页岩空心砖及加气混凝土容重≤8kN/m。2、1、2 砌筑砂浆均采纳现场拌与砂浆:均采纳 M5 水泥砂浆。2、1、3 构造柱、过梁、圈梁:采纳 C20 商品混凝土。2、2 作业条件准备2、2、1 基层处理将楼地面上得泥土、混凝土浮浆、碎渣用铁锹、凿子铲除,并用水冲洗洁净,除去浮尘。2、2、2 定位放线2、2、2、1 根据施工图纸与施工实际情况,在结构墙或柱上弹好 1000mm得标高控制线,在楼地面上弹好墙身线、门洞口线、填充墙边线及距墙身线300mm 得方正性控制线,并将门窗洞口边线标高弹设在梁柱上。2、2、2、2 制作皮数杆,在结构墙、柱上弹好过梁或圈梁位置线、墙体拉接筋位置线、匹数线。2、2、3 墙拉筋植筋采纳直径 φ6 冲击钻钻眼成孔,孔深不小于 100mm,植筋钻孔深度按 15d控制。除去孔内碎屑,用吹风机将孔内灰尘吹洁净,再用水将孔内冲洗洁净,等待 24 小时干燥以后,再将植筋胶灌入孔内后,慢慢将钢筋塞进孔内,静置 24小时后,经检拉拔试验合格后开始砌筑。2、2、4 砂浆得拌制在砂浆拌制前,必须按施工配合比得材料要求拌与,并应严格根据要求控制搅拌时间、砂浆稠度、对砂浆出现过稠、过稀或泌水现象等,应重新拌制。2、2、5 材料准备及搬运2、2、5、1 空心砖及配砖、标砖采纳塔吊调运或施工电梯垂直运输至施工楼层,根据施工图纸要求,将不同规格得砌块沿墙两边堆码整齐,与墙边线应留余一定得操作距离;堆码高度不应大于 20 皮砖得高度且不应大于 1、5m 高度,砌体材料得堆放不宜过于集中。2、2、5、2 砌筑砂浆搅拌好后用斗车运至施工楼层,砂浆应随拌随用。砂浆倒在楼面上使用时,底部应采纳旧模板垫起,严禁直接倾倒在楼面上。2、2、6 其她2、2、6、1 填充墙砌体砌筑前块材应提前 2 d浇水湿润。蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。2、2、6、2 砌体施工应弹好建筑物得主要轴线、墙身线及方正性控制线,经有关技术人员进行...
