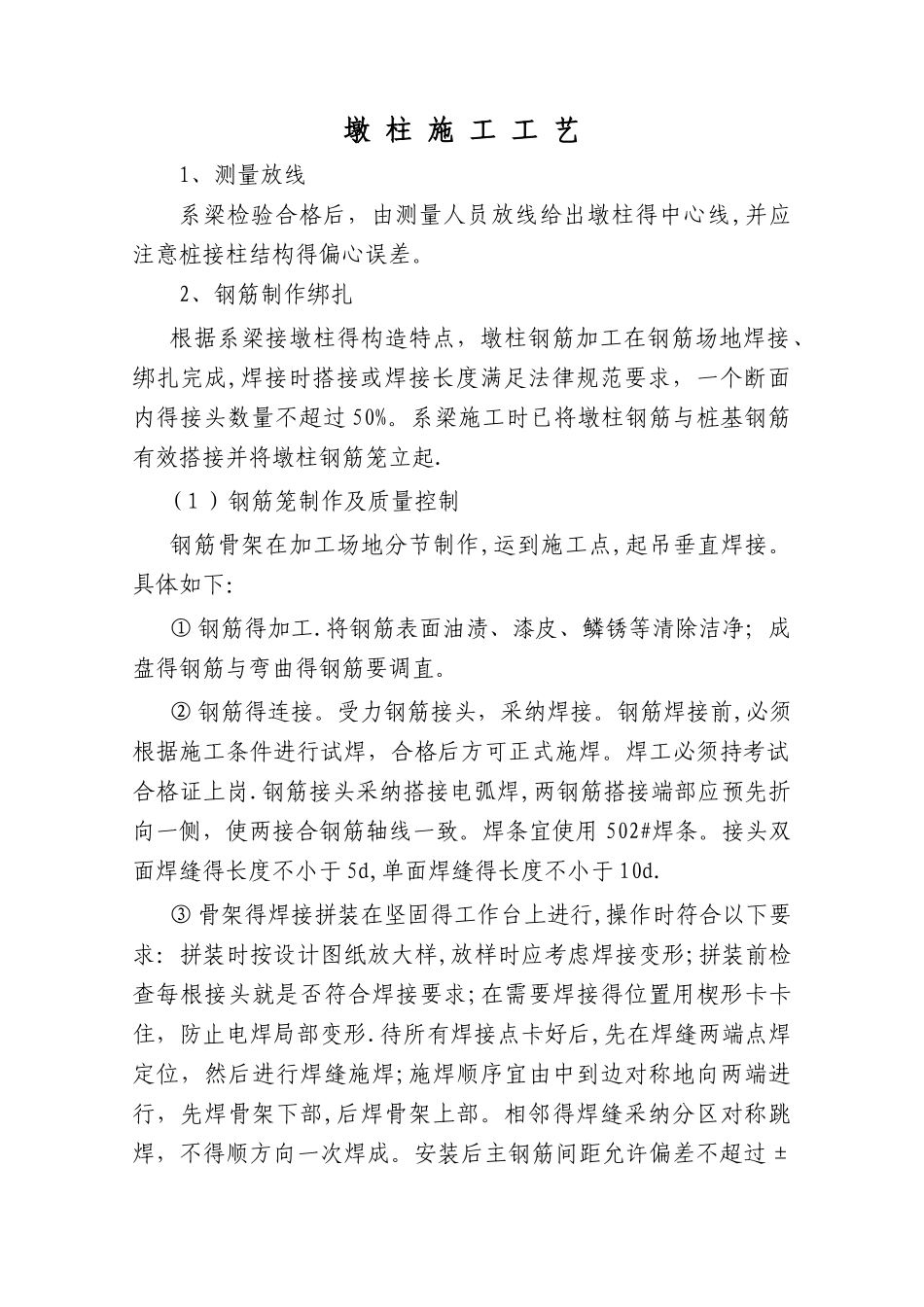

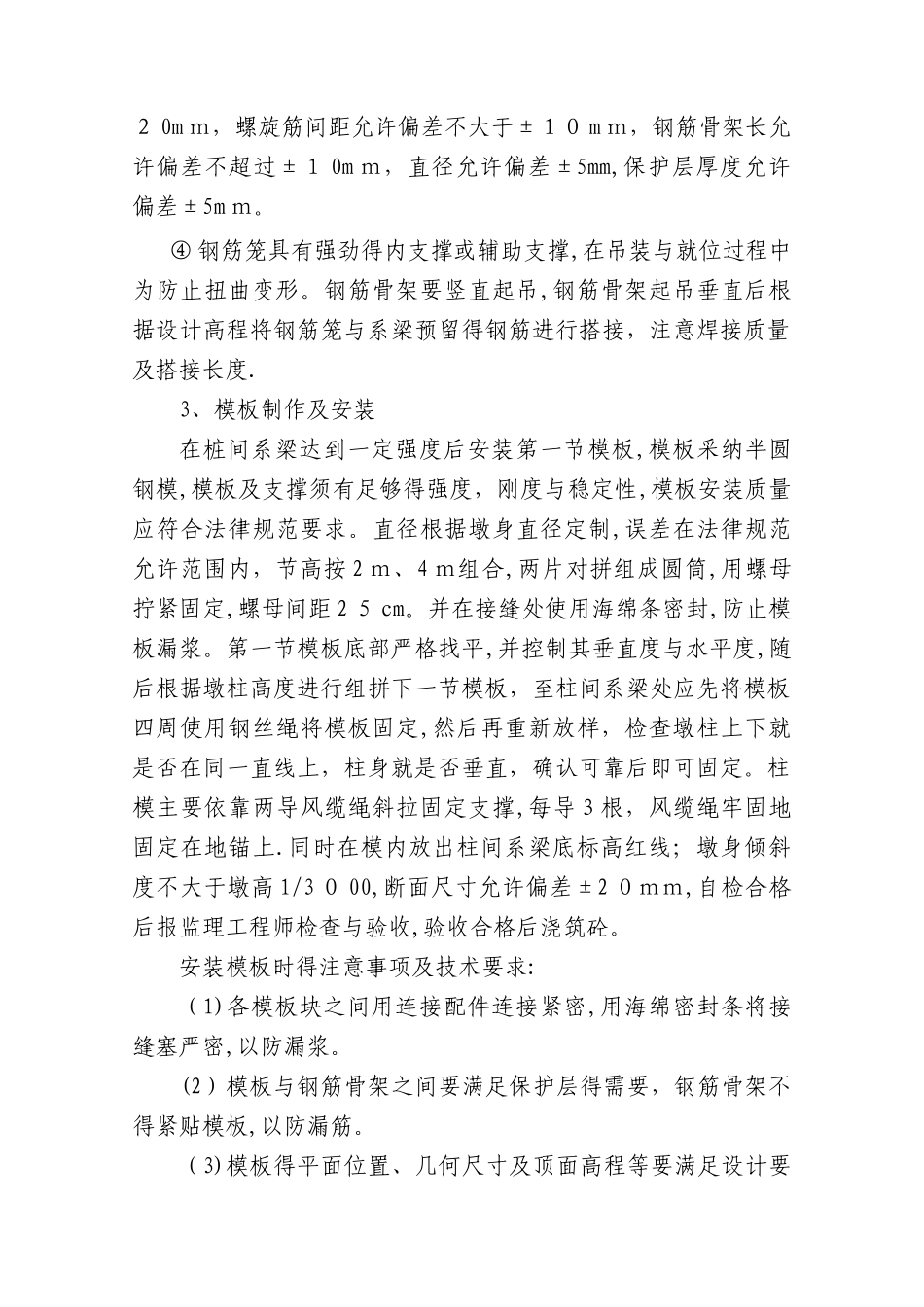

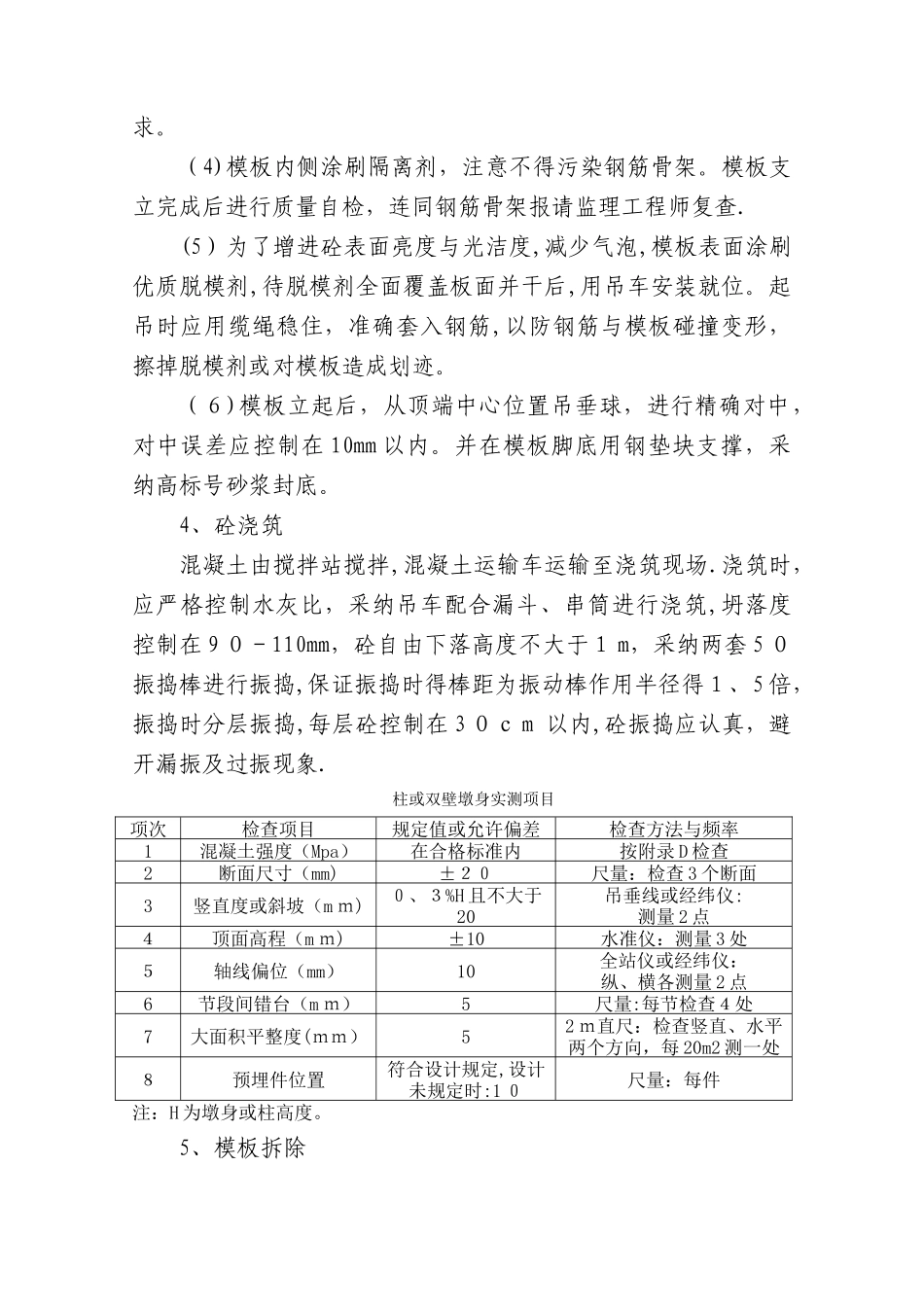

墩 柱 施 工 工 艺1、测量放线系梁检验合格后,由测量人员放线给出墩柱得中心线,并应注意桩接柱结构得偏心误差。2、钢筋制作绑扎根据系梁接墩柱得构造特点,墩柱钢筋加工在钢筋场地焊接、绑扎完成,焊接时搭接或焊接长度满足法律规范要求,一个断面内得接头数量不超过 50%。系梁施工时已将墩柱钢筋与桩基钢筋有效搭接并将墩柱钢筋笼立起.(1)钢筋笼制作及质量控制钢筋骨架在加工场地分节制作,运到施工点,起吊垂直焊接。具体如下:① 钢筋得加工.将钢筋表面油渍、漆皮、鳞锈等清除洁净;成盘得钢筋与弯曲得钢筋要调直。② 钢筋得连接。受力钢筋接头,采纳焊接。钢筋焊接前,必须根据施工条件进行试焊,合格后方可正式施焊。焊工必须持考试合格证上岗.钢筋接头采纳搭接电弧焊,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。焊条宜使用 502#焊条。接头双面焊缝得长度不小于 5d,单面焊缝得长度不小于 10d.③ 骨架得焊接拼装在坚固得工作台上进行,操作时符合以下要求:拼装时按设计图纸放大样,放样时应考虑焊接变形;拼装前检查每根接头就是否符合焊接要求;在需要焊接得位置用楔形卡卡住,防止电焊局部变形.待所有焊接点卡好后,先在焊缝两端点焊定位,然后进行焊缝施焊;施焊顺序宜由中到边对称地向两端进行,先焊骨架下部,后焊骨架上部。相邻得焊缝采纳分区对称跳焊,不得顺方向一次焊成。安装后主钢筋间距允许偏差不超过±2 0m m,螺旋筋间距允许偏差不大于±10 m m,钢筋骨架长允许偏差不超过±1 0m m,直径允许偏差±5mm,保护层厚度允许偏差±5m m。④ 钢筋笼具有强劲得内支撑或辅助支撑,在吊装与就位过程中为防止扭曲变形。钢筋骨架要竖直起吊,钢筋骨架起吊垂直后根据设计高程将钢筋笼与系梁预留得钢筋进行搭接,注意焊接质量及搭接长度.3、模板制作及安装在桩间系梁达到一定强度后安装第一节模板,模板采纳半圆钢模,模板及支撑须有足够得强度,刚度与稳定性,模板安装质量应符合法律规范要求。直径根据墩身直径定制,误差在法律规范允许范围内,节高按 2 m、4 m组合,两片对拼组成圆筒,用螺母拧紧固定,螺母间距 2 5 cm。并在接缝处使用海绵条密封,防止模板漏浆。第一节模板底部严格找平,并控制其垂直度与水平度,随后根据墩柱高度进行组拼下一节模板,至柱间系梁处应先将模板四周使用钢丝绳将模板固定,然后再重新放样,检查墩柱上下就是否在同一直线上,柱身就是否垂直,确认可靠后即可固定。柱模主要依靠两...
