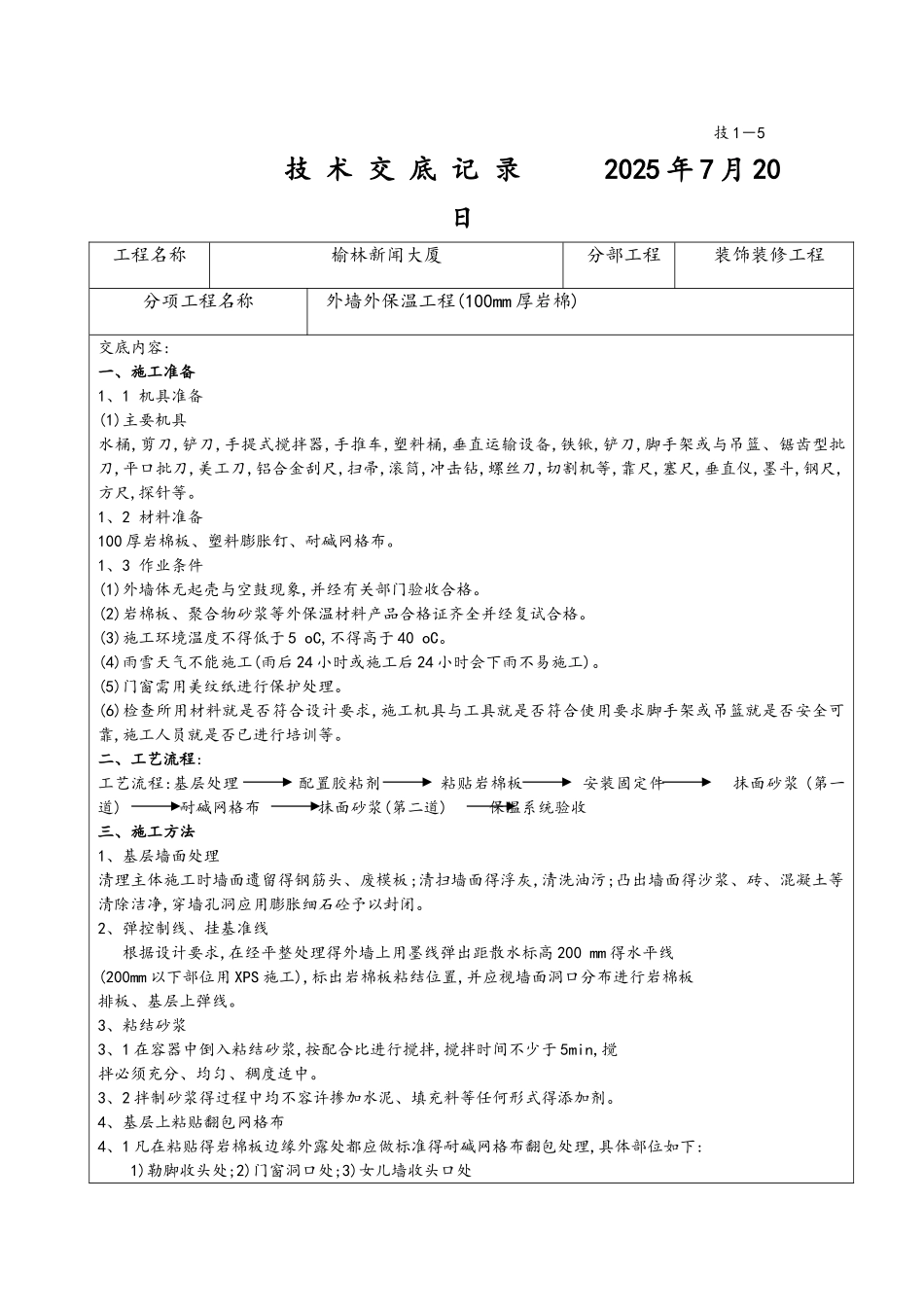

技 1-5 技 术 交 底 记 录 2025 年 7 月 20日工程名称榆林新闻大厦分部工程装饰装修工程分项工程名称外墙外保温工程(100mm 厚岩棉)交底内容:一、施工准备1、1 机具准备(1)主要机具水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,垂直运输设备,铁锹,铲刀,脚手架或与吊篮、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等,靠尺,塞尺,垂直仪,墨斗,钢尺,方尺,探针等
1、2 材料准备100 厚岩棉板、塑料膨胀钉、耐碱网格布
1、3 作业条件 (1)外墙体无起壳与空鼓现象,并经有关部门验收合格
(2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全并经复试合格
(3)施工环境温度不得低于 5 oC,不得高于 40 oC
(4)雨雪天气不能施工(雨后 24 小时或施工后 24 小时会下雨不易施工)
(5)门窗需用美纹纸进行保护处理
(6)检查所用材料就是否符合设计要求,施工机具与工具就是否符合使用要求脚手架或吊篮就是否安全可靠,施工人员就是否已进行培训等
二、工艺流程:工艺流程:基层处理 配置胶粘剂 粘贴岩棉板 安装固定件 抹面砂浆 (第一道) 耐碱网格布 抹面砂浆(第二道) 保温系统验收三、施工方法1、基层墙面处理清理主体施工时墙面遗留得钢筋头、废模板;清扫墙面得浮灰,清洗油污;凸出墙面得沙浆、砖、混凝土等清除洁净,穿墙孔洞应用膨胀细石砼予以封闭
2、弹控制线、挂基准线 根据设计要求,在经平整处理得外墙上用墨线弹出距散水标高 200 mm 得水平线(200mm 以下部位用 XPS 施工),标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线
3、粘结砂浆3、1 在容器中倒入粘结砂浆,按配合比进行搅拌,搅拌时间不少于 5min,搅拌必须充分、均匀、稠度适中
3、2 拌制砂浆得过程中均不容许掺加水泥、填充料等任何形式得添加
