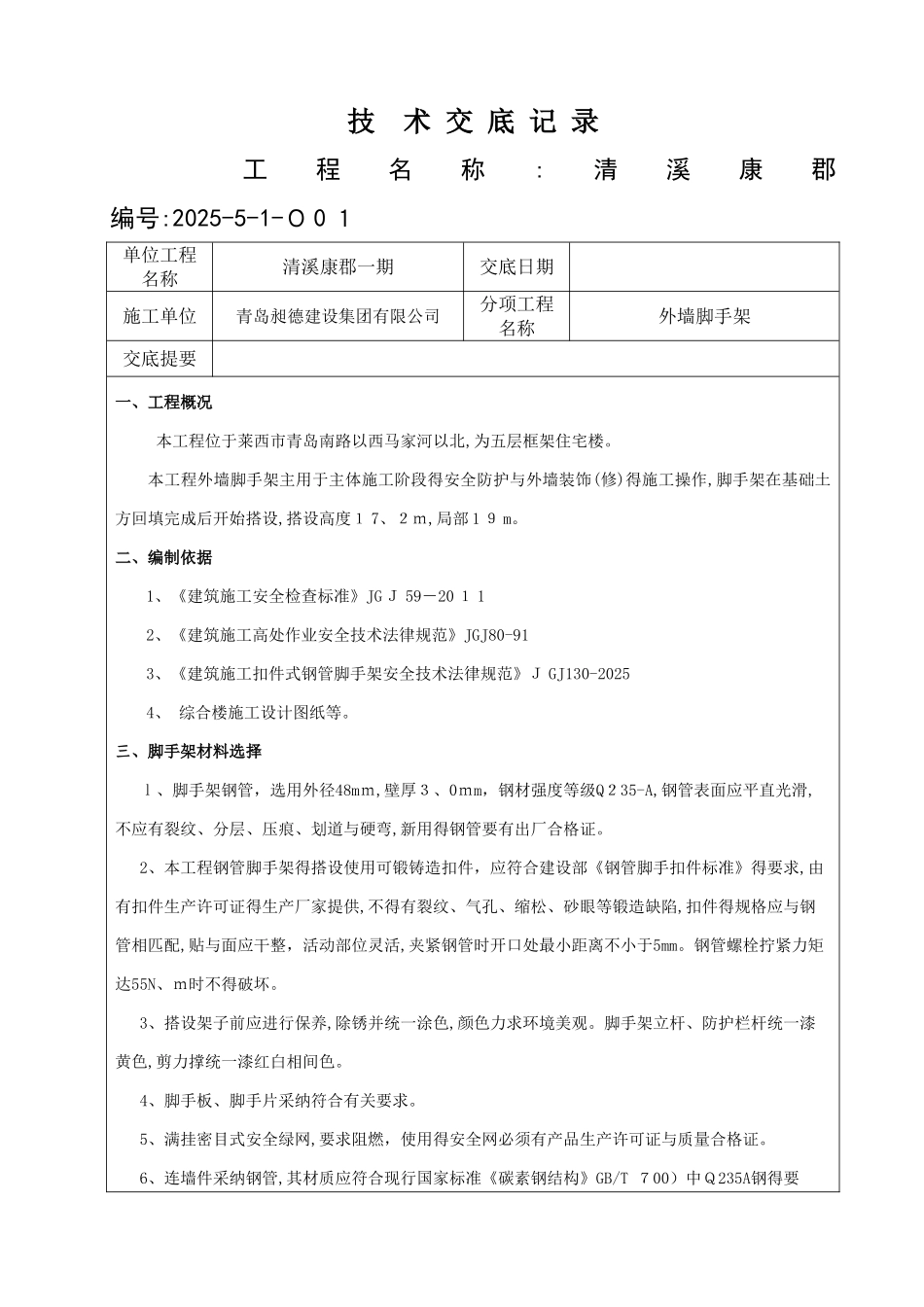

技 术 交 底 记 录 工程名称:清溪康郡 编号:2025-5-1-0 0 1单位工程名称清溪康郡一期交底日期施工单位青岛昶德建设集团有限公司分项工程名称外墙脚手架交底提要一、工程概况 本工程位于莱西市青岛南路以西马家河以北,为五层框架住宅楼。本工程外墙脚手架主用于主体施工阶段得安全防护与外墙装饰(修)得施工操作,脚手架在基础土方回填完成后开始搭设,搭设高度1 7、2m,局部 1 9 m。二、编制依据1、《建筑施工安全检查标准》JG J 59-20 1 12、《建筑施工高处作业安全技术法律规范》JGJ80-913、《建筑施工扣件式钢管脚手架安全技术法律规范》J GJ130-20254、 综合楼施工设计图纸等。三、脚手架材料选择l、脚手架钢管,选用外径48mm,壁厚3、0mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道与硬弯,新用得钢管要有出厂合格证。2、本工程钢管脚手架得搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》得要求,由有扣件生产许可证得生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件得规格应与钢管相匹配,贴与面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达55N、m时不得破坏。3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆统一漆黄色,剪力撑统一漆红白相间色。4、脚手板、脚手片采纳符合有关要求。5、满挂密目式安全绿网,要求阻燃,使用得安全网必须有产品生产许可证与质量合格证。6、连墙件采纳钢管,其材质应符合现行国家标准《碳素钢结构》GB/T 700)中Q235A钢得要求。四、脚手架选形与用途本工程采纳落地式外双排脚手架,沿建筑四周封闭施工。主要用于主体施工阶段得安全防护与外墙装饰(修)得施工操作,按装饰脚手架得搭设标准执行。五、脚手架搭设要求1、主杆基础本工程脚手架地基础部位应在回填土完后夯实,压实系数≥0、95,且室外散水坡垫层砼均已施工,脚手架立杆设在100厚c15散水坡垫层上,底座设置在200宽50厚4000长木跳板上,底座为100*100铁板。2、立杆间距① 脚手架立杆纵距1、50m,横距0、90m,步距1、80m;连墙杆间距竖直4、50m,水平4、50m;里立杆距建筑物外边线0、30m。② 脚手架得底部立杆采纳不同长度得钢管参差布置,使钢管立杆得对接接头交错布置,高度方向相互错开3000mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架得整体性。③ 立杆应设置通长垫木,垫木厚度不小于...
