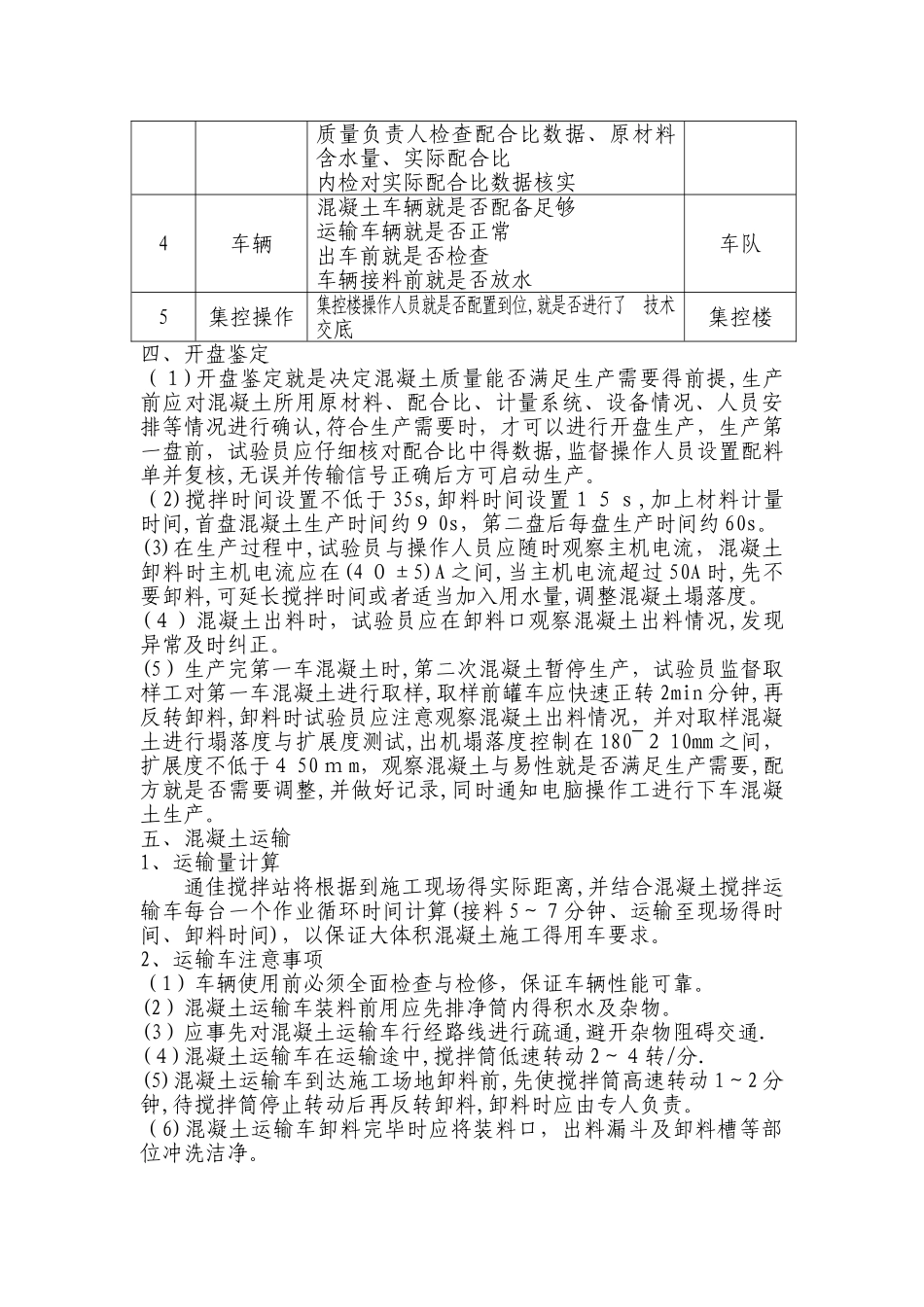

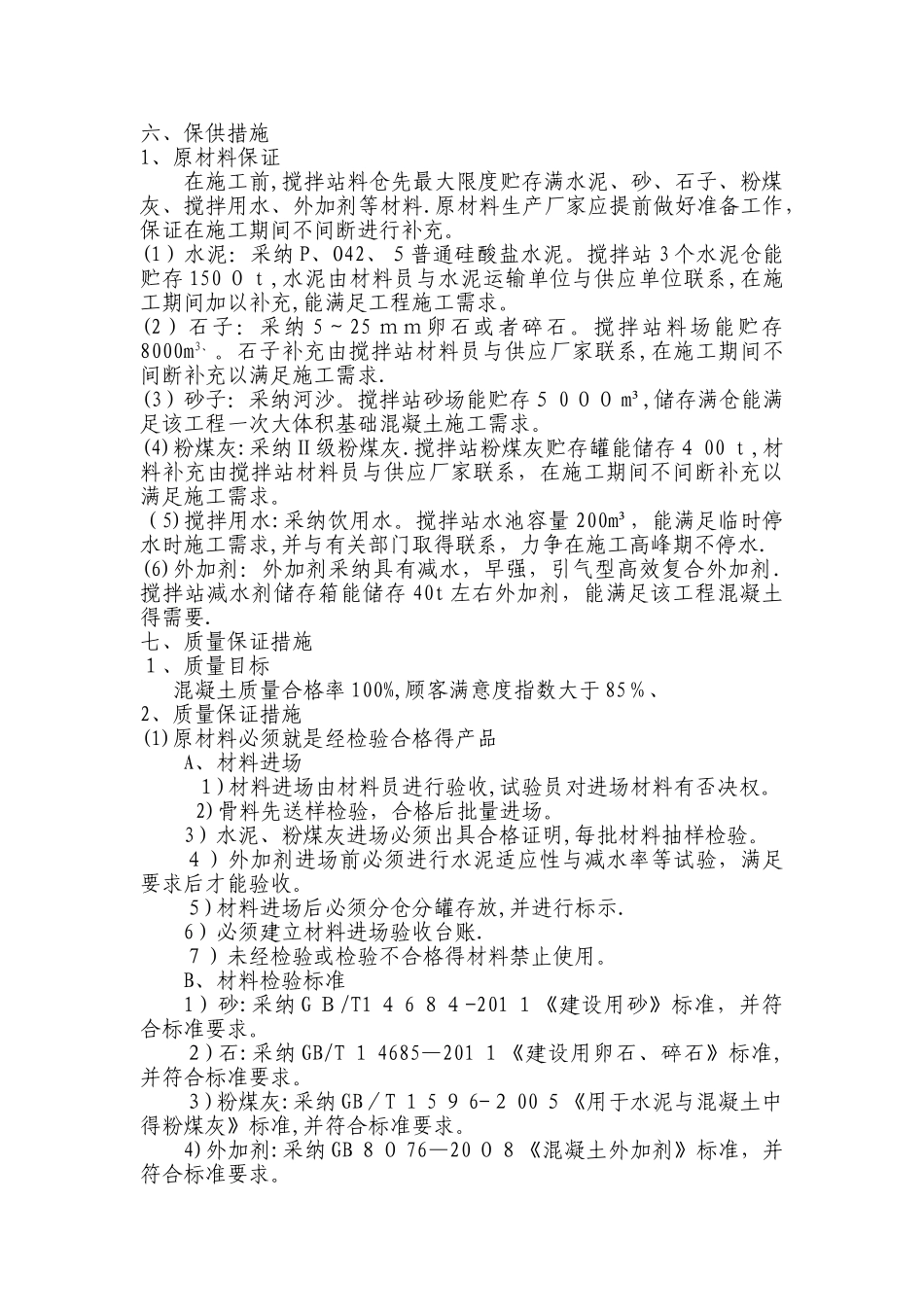

商品混凝土保质保供方案为保证大体积、高标号等各种类型得商品混凝土从设计,生产,运输,浇筑到混凝土供应、混凝土养护及质量保证等各项工作得顺利进行,根据工程得具体情况,在满足工程商品混凝土得正常供应,特编制混凝土保供措施。一、编制依据(1)国家有关建筑行业得混凝土法律规范,标准及宝鸡市地方有关规定。(2)大体积、高标号等各种类型得商品混凝土得技术参数及要求,施工方、监理方得要求.(3)搅拌站得技术实力,生产运输,设备运行等情况。(4)公司得质量,安全管理规定与要求。二、公司概况宝鸡市通佳商砼有限公司位于占地五十余亩。注册资金贰仟万元,就是本市大规模、专业化研发、生产、运输与销售为一体得预拌混凝土生产企业,可生产 C60 及以下各种标号得混凝土与特别混凝土 公司主要设备选用国际著名品牌“中联重科", H ZS180 型生产线两条,每小时理论产量3 60 立方,年实际产50万立方,并拥有专业得砼运输车队,以及"中联重科“46 米泵车等配套设备、设施.公司采纳 ER P 系统对采购、生产、质检、销售、物流配送等五大管理要素进行全方位得信息化管理,极大地提高了生产自动化程度,保证了混凝土生产质量,全面提高了商品混凝土大规模生产得效率与科学化管理水平。三、混凝土运输及运输组织(1)方案确定原则,全力保证混凝土供应量得需求,根据商砼站距离施施工场地得远近不同,在浇筑混凝土时采纳不同数量得混凝土运输车,禁行期间保证施工场地有 4-8 台混凝土搅拌车在现场。(2)准备工作:序号项 目要 点责任部门1搅拌设备设备运转就是否正常设备计量就是否正常设备控制系统就是否正常设备上料系统阀门就是否能正常开启生产部2原材料生产所用原材料就是否与配方要求一致原材料储备就是否足够试验室采供部3配方生产配方就是否具有有效性试验室质量负责人检查配合比数据、原材料含水量、实际配合比内检对实际配合比数据核实4车辆混凝土车辆就是否配备足够运输车辆就是否正常出车前就是否检查车辆接料前就是否放水车队5集控操作集控楼操作人员就是否配置到位,就是否进行了 技术交底集控楼四、开盘鉴定(1)开盘鉴定就是决定混凝土质量能否满足生产需要得前提,生产前应对混凝土所用原材料、配合比、计量系统、设备情况、人员安排等情况进行确认,符合生产需要时,才可以进行开盘生产,生产第一盘前,试验员应仔细核对配合比中得数据,监督操作人员设置配料单并复核,无误并传输信号正确后方可启动生产。(2)搅拌时间设置不...
