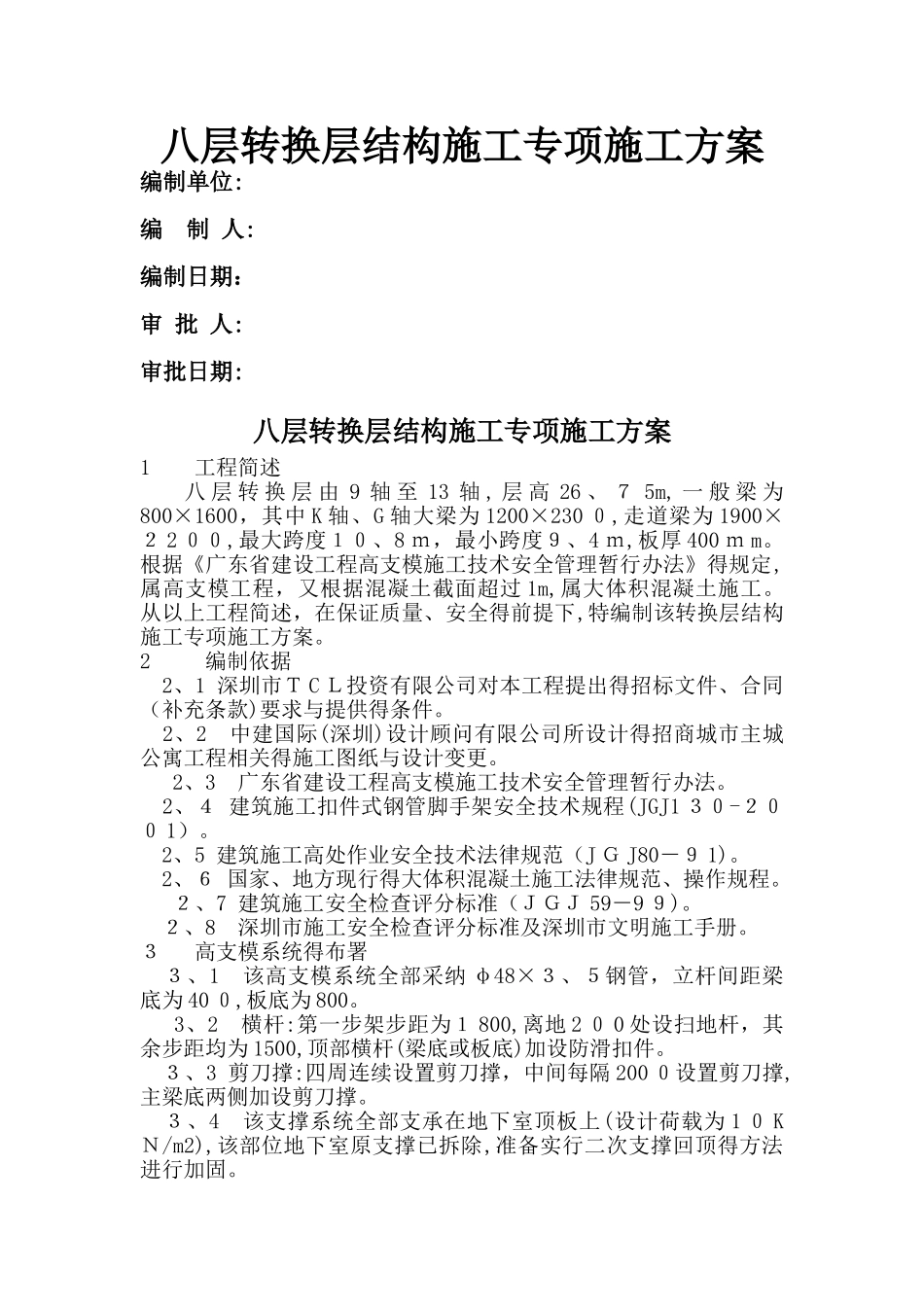

八层转换层结构施工专项施工方案编制单位: 编 制 人: 编制日期: 审 批 人: 审批日期: 八层转换层结构施工专项施工方案1 工程简述八 层 转 换 层 由 9 轴 至 13 轴 , 层 高 26 、 7 5m, 一 般 梁 为800×1600,其中 K 轴、G 轴大梁为 1200×230 0,走道梁为 1900×2 2 00,最大跨度10、8 m,最小跨度9、4 m,板厚 400 m m。根据《广东省建设工程高支模施工技术安全管理暂行办法》得规定,属高支模工程,又根据混凝土截面超过 1m,属大体积混凝土施工。从以上工程简述,在保证质量、安全得前提下,特编制该转换层结构施工专项施工方案。2 编制依据 2、1 深圳市T C L投资有限公司对本工程提出得招标文件、合同(补充条款)要求与提供得条件。 2、2 中建国际(深圳)设计顾问有限公司所设计得招商城市主城公寓工程相关得施工图纸与设计变更。 2、3 广东省建设工程高支模施工技术安全管理暂行办法。 2、4 建筑施工扣件式钢管脚手架安全技术规程(JGJ1 30-200 1)。 2、5 建筑施工高处作业安全技术法律规范(J G J80-9 1)。 2、6 国家、地方现行得大体积混凝土施工法律规范、操作规程。 2、7 建筑施工安全检查评分标准(JGJ 59-9 9)。 2、8 深圳市施工安全检查评分标准及深圳市文明施工手册。3 高支模系统得布署 3、1 该高支模系统全部采纳 φ48×3、5钢管,立杆间距梁底为 40 0,板底为 800。 3、2 横杆:第一步架步距为1 800,离地 2 0 0 处设扫地杆,其余步距均为 1500,顶部横杆(梁底或板底)加设防滑扣件。 3、3 剪刀撑:四周连续设置剪刀撑,中间每隔 200 0设置剪刀撑,主梁底两侧加设剪刀撑。 3、4 该支撑系统全部支承在地下室顶板上(设计荷载为 1 0 KN/m2),该部位地下室原支撑已拆除,准备实行二次支撑回顶得方法进行加固。 3、5 为了确保高支模系统部位得稳定性,准备采纳剪刀支撑外,还准备在一、二、三、四、五、六层梁底下得水平方向用双向钢管与砼柱进行锁固。4 高支模系统得验算: 4、1 验收依据 根据本工程转换层概况,对层高 26、7 5m部位得模板支撑架,拟采纳满堂红扣件式钢管脚手架,采纳 φ48×3、5 钢管搭设。由于梁与板自重差别大,为便于搭设,增强架体整体刚度与稳定性,立杆间距统一按梁底 400、板底按 800 布设,所有立杆通过双向扫地杆与横杆连成整个稳固得架体,扫地杆离地面2 0 0,19...
