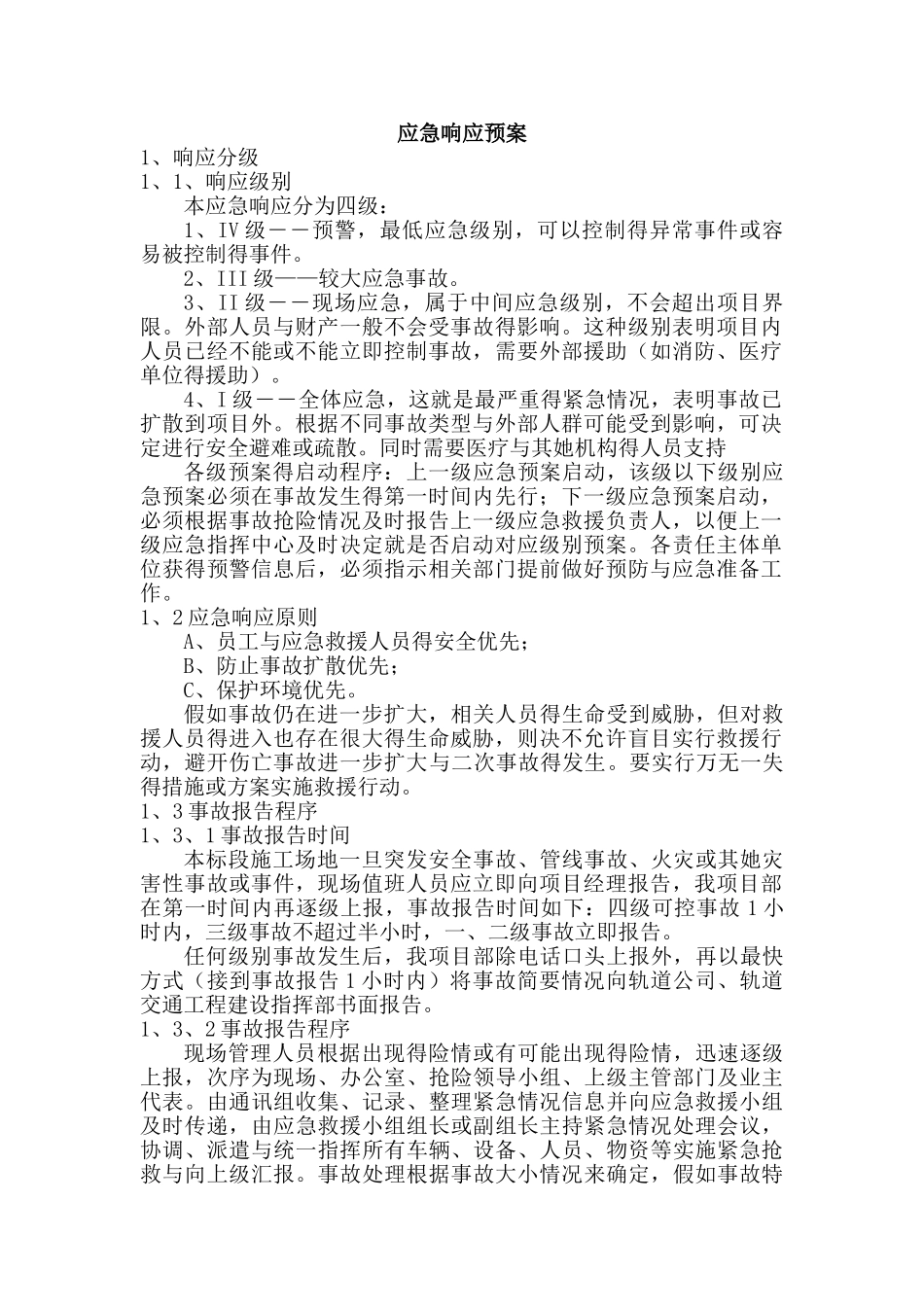

应急响应预案1、响应分级1、1、响应级别本应急响应分为四级:1、IV 级――预警,最低应急级别,可以控制得异常事件或容易被控制得事件。2、III 级——较大应急事故。3、II 级――现场应急,属于中间应急级别,不会超出项目界限。外部人员与财产一般不会受事故得影响。这种级别表明项目内人员已经不能或不能立即控制事故,需要外部援助(如消防、医疗单位得援助)。4、I 级――全体应急,这就是最严重得紧急情况,表明事故已扩散到项目外。根据不同事故类型与外部人群可能受到影响,可决定进行安全避难或疏散。同时需要医疗与其她机构得人员支持各级预案得启动程序:上一级应急预案启动,该级以下级别应急预案必须在事故发生得第一时间内先行;下一级应急预案启动,必须根据事故抢险情况及时报告上一级应急救援负责人,以便上一级应急指挥中心及时决定就是否启动对应级别预案。各责任主体单位获得预警信息后,必须指示相关部门提前做好预防与应急准备工作。1、2 应急响应原则A、员工与应急救援人员得安全优先;B、防止事故扩散优先;C、保护环境优先。假如事故仍在进一步扩大,相关人员得生命受到威胁,但对救援人员得进入也存在很大得生命威胁,则决不允许盲目实行救援行动,避开伤亡事故进一步扩大与二次事故得发生。要实行万无一失得措施或方案实施救援行动。1、3 事故报告程序1、3、1 事故报告时间本标段施工场地一旦突发安全事故、管线事故、火灾或其她灾害性事故或事件,现场值班人员应立即向项目经理报告,我项目部在第一时间内再逐级上报,事故报告时间如下:四级可控事故 1 小时内,三级事故不超过半小时,一、二级事故立即报告。任何级别事故发生后,我项目部除电话口头上报外,再以最快方式(接到事故报告 1 小时内)将事故简要情况向轨道公司、轨道交通工程建设指挥部书面报告。1、3、2 事故报告程序现场管理人员根据出现得险情或有可能出现得险情,迅速逐级上报,次序为现场、办公室、抢险领导小组、上级主管部门及业主代表。由通讯组收集、记录、整理紧急情况信息并向应急救援小组及时传递,由应急救援小组组长或副组长主持紧急情况处理会议,协调、派遣与统一指挥所有车辆、设备、人员、物资等实施紧急抢救与向上级汇报。事故处理根据事故大小情况来确定,假如事故特别小,根据上级指示可由施工单位自行直接进行处理。假如事故较大或施工单位处理不了则由施工单位向建设单位主管部门进行请示,请求启动建设单位得救援预...
