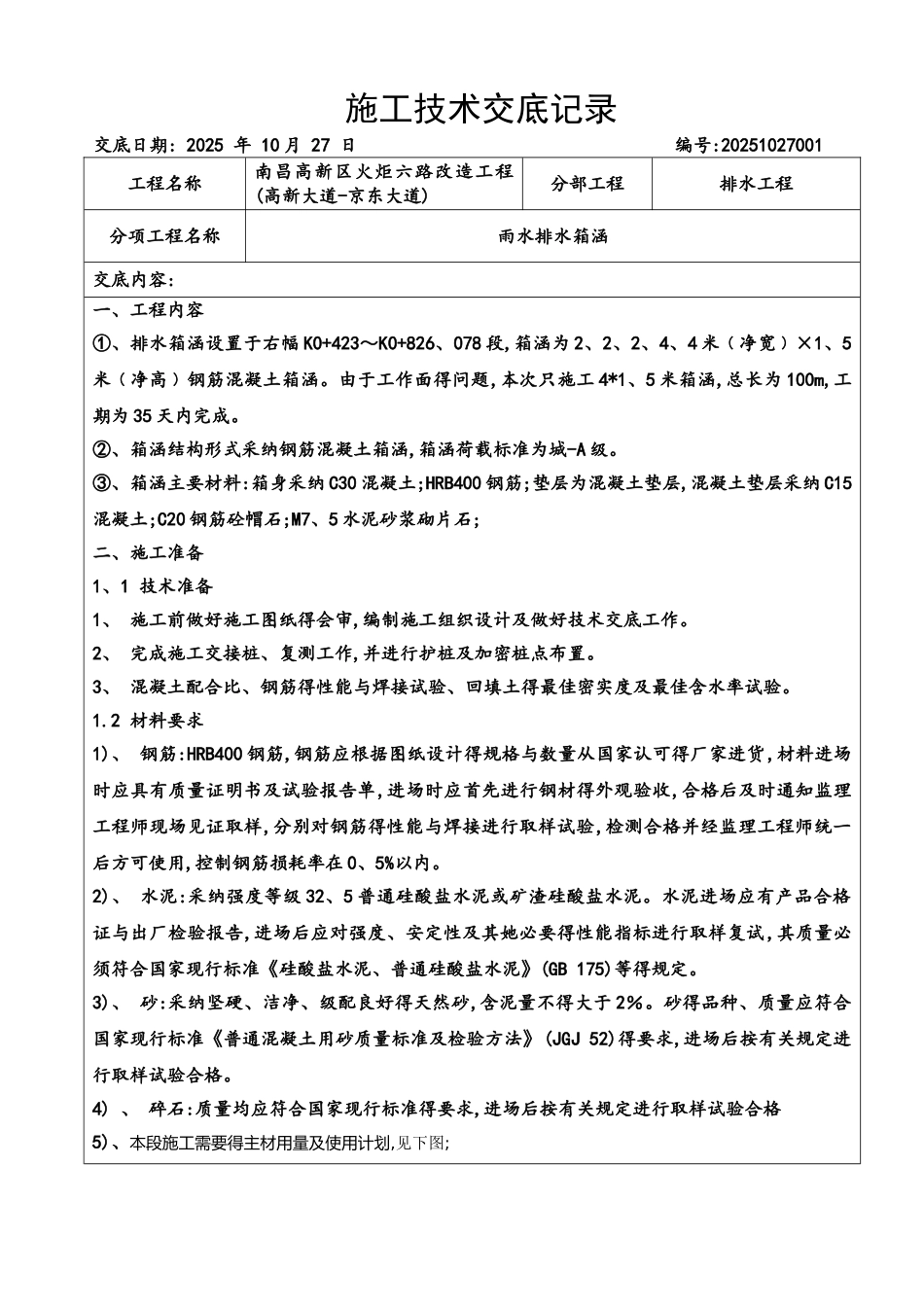

施工技术交底记录 交底日期: 2025 年 10 月 27 日 编号:20251027001工程名称南昌高新区火炬六路改造工程 (高新大道-京东大道)分部工程排水工程分项工程名称雨水排水箱涵交底内容:一、工程内容①、排水箱涵设置于右幅 K0+423~K0+826、078 段,箱涵为 2、2、2、4、4 米﹙净宽﹚×1、5米﹙净高﹚钢筋混凝土箱涵
由于工作面得问题,本次只施工 4*1、5 米箱涵,总长为 100m,工期为 35 天内完成
②、箱涵结构形式采纳钢筋混凝土箱涵,箱涵荷载标准为城-A 级
③、箱涵主要材料:箱身采纳 C30 混凝土;HRB400 钢筋;垫层为混凝土垫层,混凝土垫层采纳 C15混凝土;C20 钢筋砼帽石;M7、5 水泥砂浆砌片石;二、施工准备1、1 技术准备1、 施工前做好施工图纸得会审,编制施工组织设计及做好技术交底工作
2、 完成施工交接桩、复测工作,并进行护桩及加密桩点布置
3、 混凝土配合比、钢筋得性能与焊接试验、回填土得最佳密实度及最佳含水率试验
2 材料要求1)、 钢筋:HRB400 钢筋,钢筋应根据图纸设计得规格与数量从国家认可得厂家进货,材料进场时应具有质量证明书及试验报告单,进场时应首先进行钢材得外观验收,合格后及时通知监理工程师现场见证取样,分别对钢筋得性能与焊接进行取样试验,检测合格并经监理工程师统一后方可使用,控制钢筋损耗率在 0、5%以内
2)、 水泥:采纳强度等级 32、5 普通硅酸盐水泥或矿渣硅酸盐水泥
水泥进场应有产品合格证与出厂检验报告,进场后应对强度、安定性及其她必要得性能指标进行取样复试,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等得规定
3)、 砂:采纳坚硬、洁净、级配良好得天然砂,含泥量不得大于 2%
砂得品种、质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ
