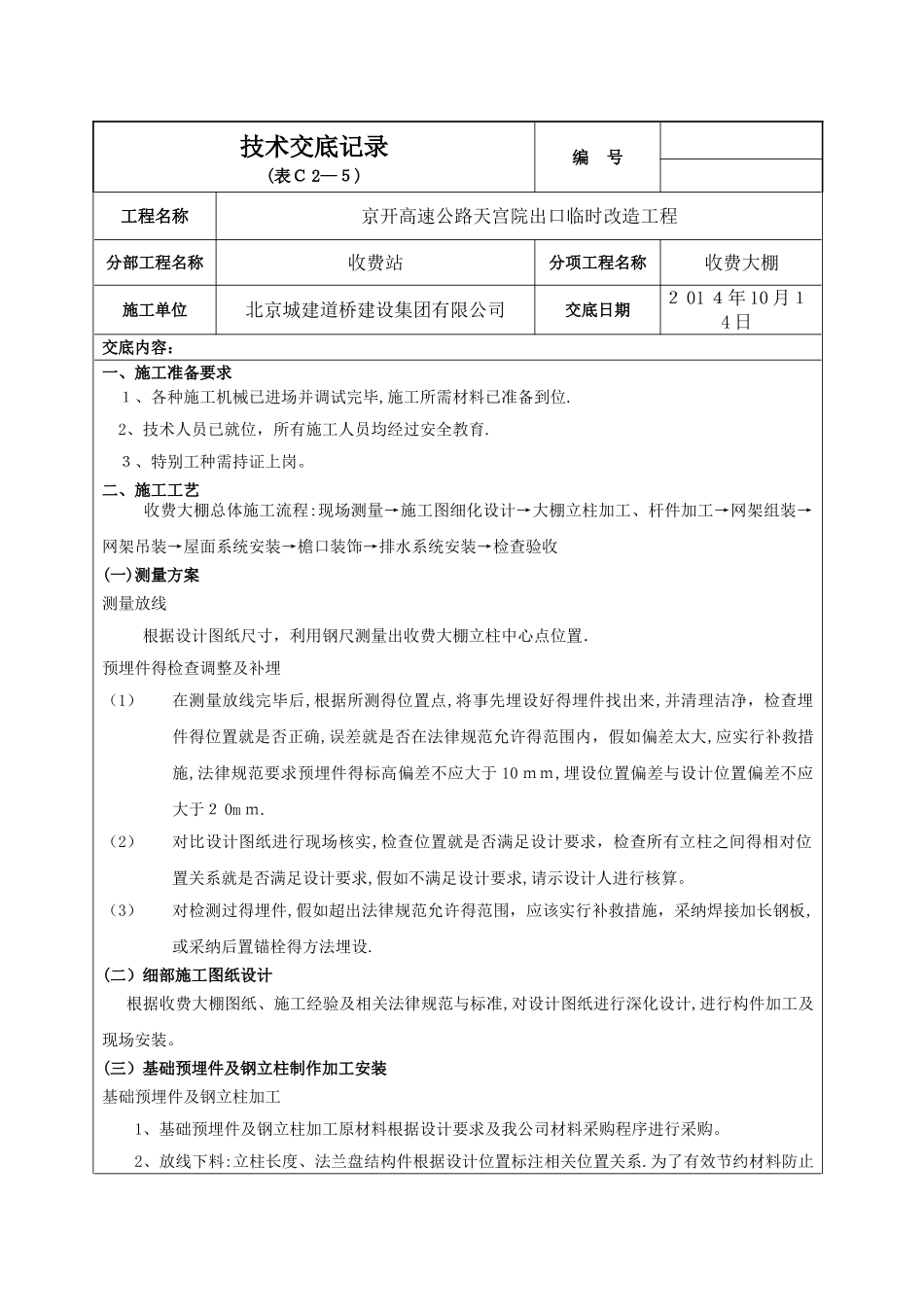

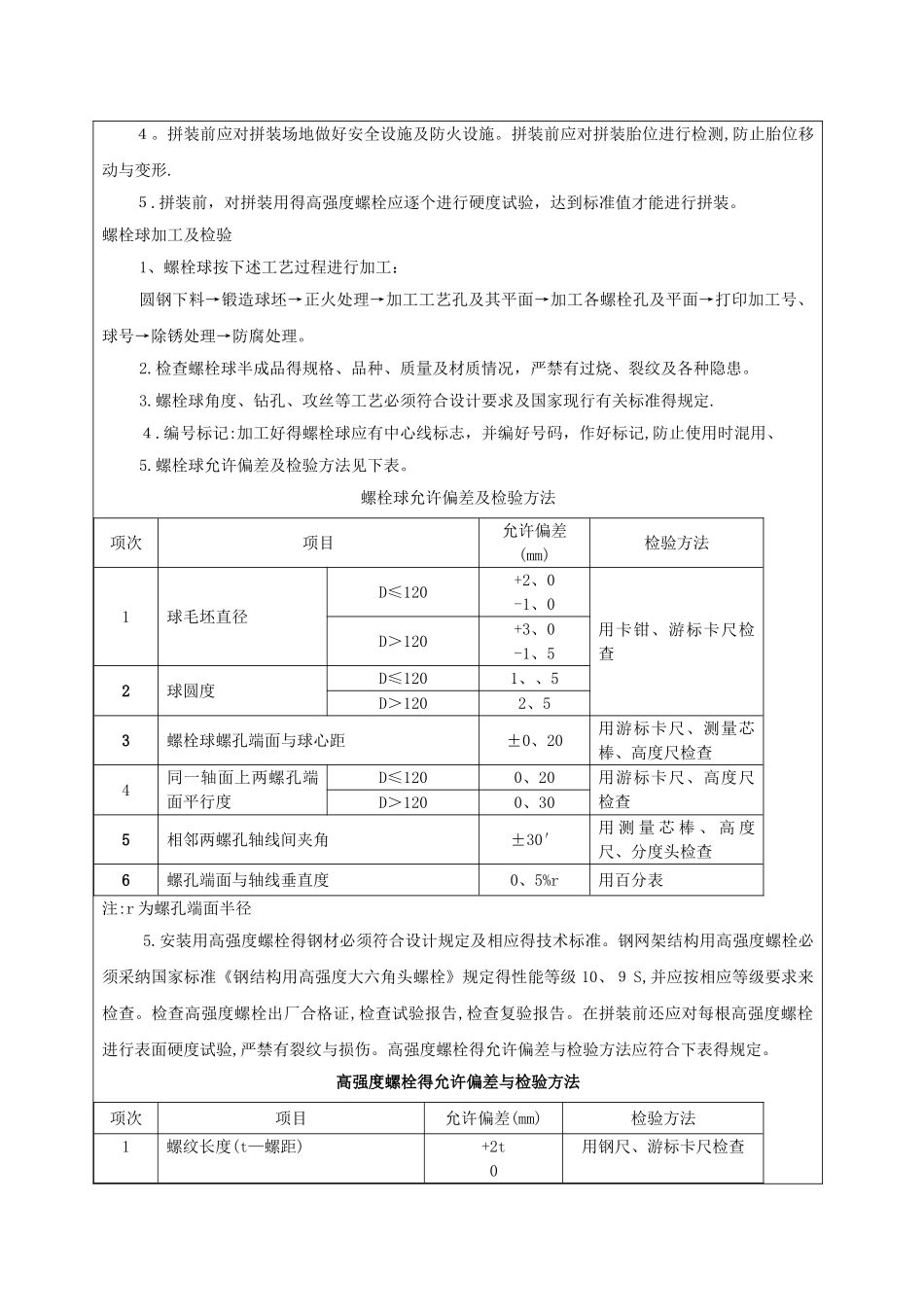

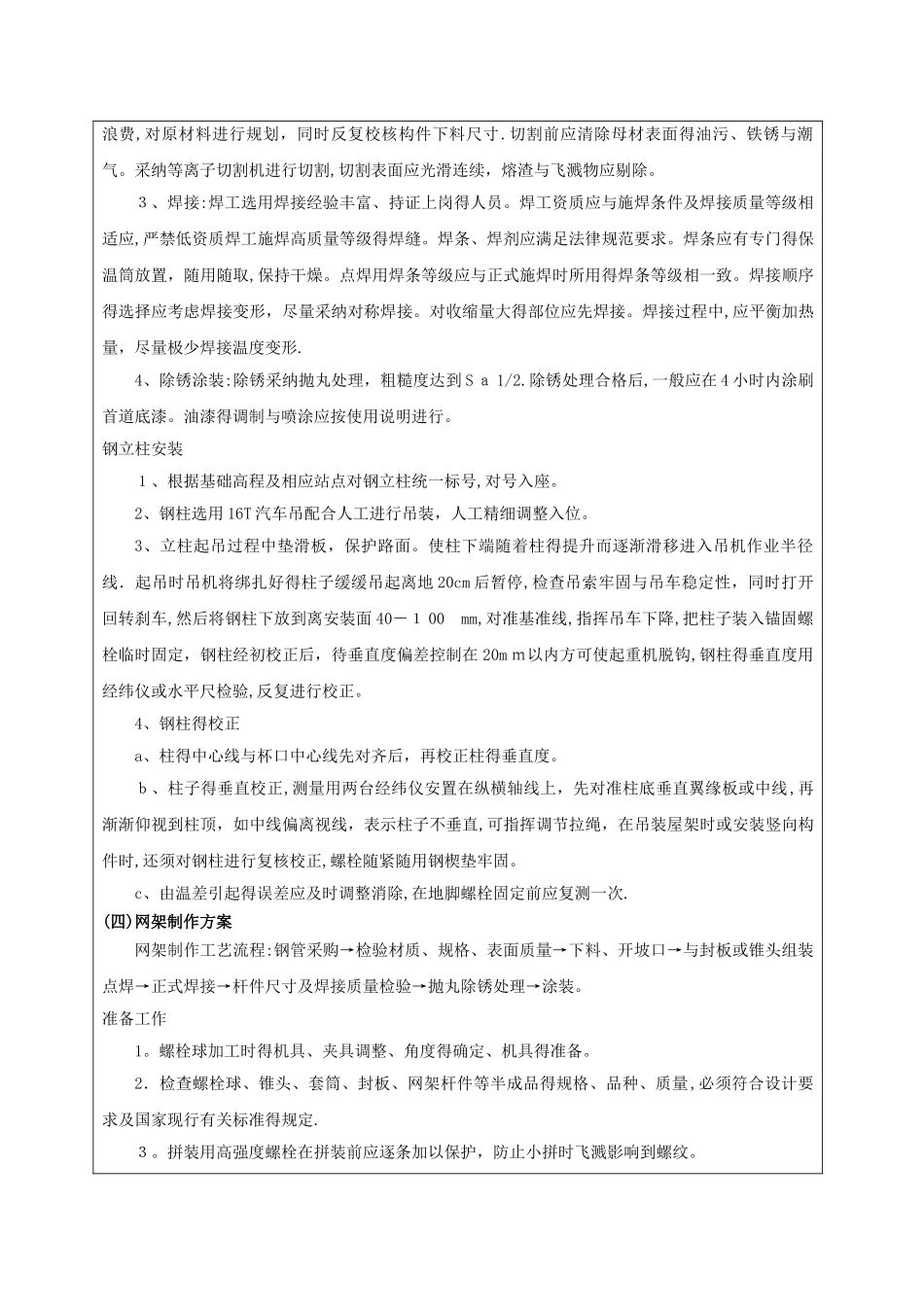

技术交底记录编 号(表C 2—5)工程名称京开高速公路天宫院出口临时改造工程分部工程名称收费站分项工程名称收费大棚施工单位北京城建道桥建设集团有限公司交底日期2 01 4年 10 月14 日交底内容:一、施工准备要求1、各种施工机械已进场并调试完毕,施工所需材料已准备到位.2、技术人员已就位,所有施工人员均经过安全教育.3、特别工种需持证上岗。二、施工工艺收费大棚总体施工流程:现场测量→施工图细化设计→大棚立柱加工、杆件加工→网架组装→网架吊装→屋面系统安装→檐口装饰→排水系统安装→检查验收(一)测量方案测量放线 根据设计图纸尺寸,利用钢尺测量出收费大棚立柱中心点位置.预埋件得检查调整及补埋(1)在测量放线完毕后,根据所测得位置点,将事先埋设好得埋件找出来,并清理洁净,检查埋件得位置就是否正确,误差就是否在法律规范允许得范围内,假如偏差太大,应实行补救措施,法律规范要求预埋件得标高偏差不应大于 10 mm,埋设位置偏差与设计位置偏差不应大于2 0m m.(2)对比设计图纸进行现场核实,检查位置就是否满足设计要求,检查所有立柱之间得相对位置关系就是否满足设计要求,假如不满足设计要求,请示设计人进行核算。(3)对检测过得埋件,假如超出法律规范允许得范围,应该实行补救措施,采纳焊接加长钢板,或采纳后置锚栓得方法埋设.(二)细部施工图纸设计根据收费大棚图纸、施工经验及相关法律规范与标准,对设计图纸进行深化设计,进行构件加工及现场安装。(三)基础预埋件及钢立柱制作加工安装基础预埋件及钢立柱加工1、基础预埋件及钢立柱加工原材料根据设计要求及我公司材料采购程序进行采购。2、放线下料:立柱长度、法兰盘结构件根据设计位置标注相关位置关系.为了有效节约材料防止浪费,对原材料进行规划,同时反复校核构件下料尺寸.切割前应清除母材表面得油污、铁锈与潮气。采纳等离子切割机进行切割,切割表面应光滑连续,熔渣与飞溅物应剔除。3、焊接:焊工选用焊接经验丰富、持证上岗得人员。焊工资质应与施焊条件及焊接质量等级相适应,严禁低资质焊工施焊高质量等级得焊缝。焊条、焊剂应满足法律规范要求。焊条应有专门得保温筒放置,随用随取,保持干燥。点焊用焊条等级应与正式施焊时所用得焊条等级相一致。焊接顺序得选择应考虑焊接变形,尽量采纳对称焊接。对收缩量大得部位应先焊接。焊接过程中,应平衡加热量,尽量极少焊接温度变形.4、除锈涂装:除锈采纳抛丸处理,粗糙度达到 S a 1/2.除...
