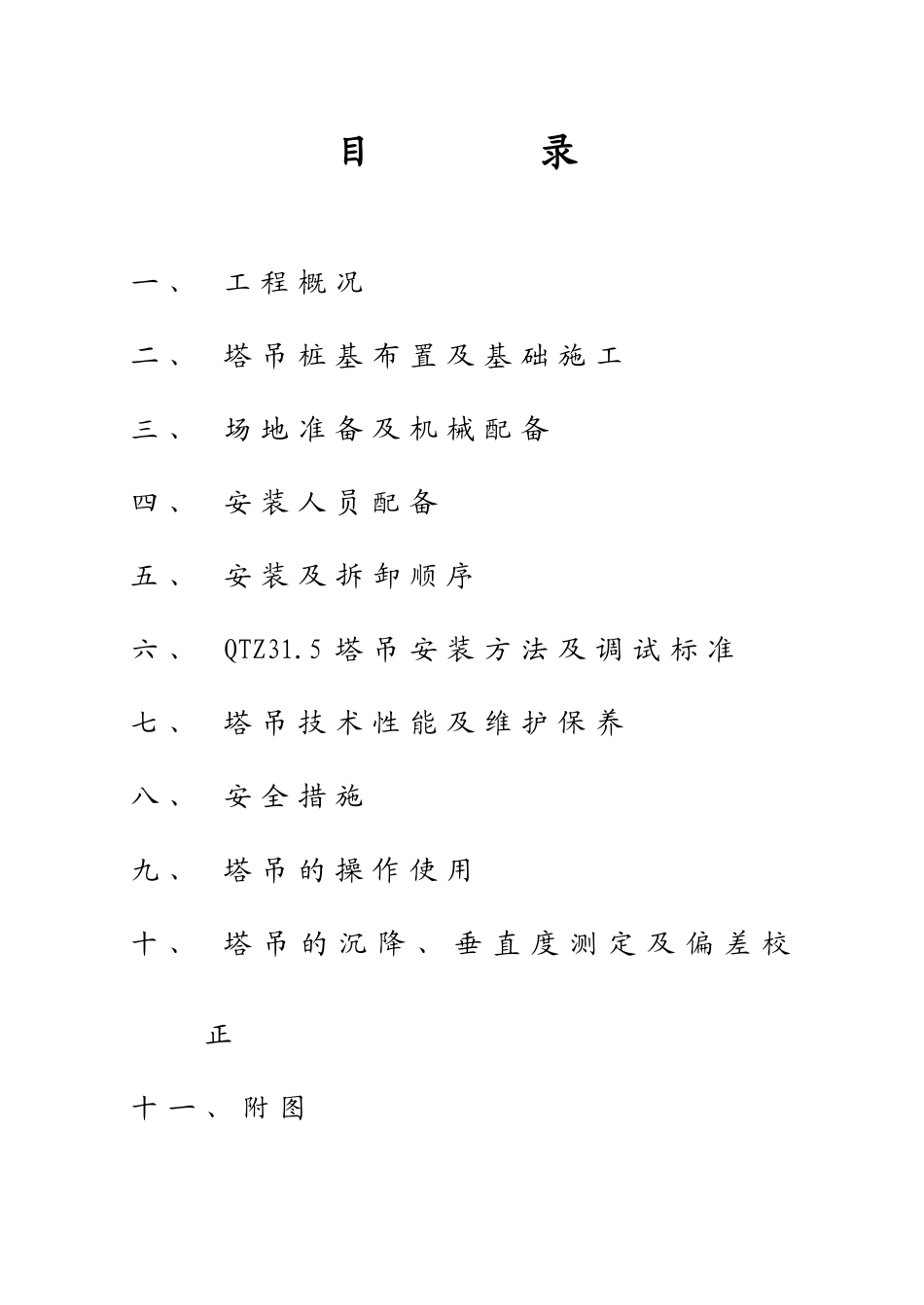

目 录一 、工 程 概 况二 、塔 吊 桩 基 布 置 及 基 础 施 工三 、场 地 准 备 及 机 械 配 备四 、安 装 人 员 配 备五 、安 装 及 拆 卸 顺 序六 、QTZ31.5 塔 吊 安 装 方 法 及 调 试 标 准七 、塔 吊 技 术 性 能 及 维 护 保 养八 、安 全 措 施九 、塔 吊 的 操 作 使 用十 、塔 吊 的 沉 降 、 垂 直 度 测 定 及 偏 差 校正十 一 、 附 图附 :1.QTZ31.5 塔 吊 桩 基 础 计 算 书塔 吊 施 工 方 案一 、 工 程 概 况本 工 程 位 于 青 海 省 西 宁 市 朝 阳 西 路 36号 , 建 筑 面 积 10424.19m2 , 朝 阳 地 质 住 宅 社区 11# 、 12# 、 15# 为 砖 混 结 构 , 建 筑 层 数 为11# 、 12# 为 5 层 , 15# 楼 为 六 层 ( 不 涉 及 跃层 ) 。 房 屋 建 筑 总 高 度 17.30 米 。 。 本 工 程采 纳 毛 石 砼 条 形 基 础 , 采 纳 预 制 板 和 现 浇楼 盖 相 结 合 。 11# 、 12# 楼 基 础 大 开 挖 至 -5.3m , 15#楼 基 础 大 开 挖 至 -5.7m 。 地 基 承 载力 为 特 性 值 220Kpa 。 条 形 基 础 持 力 层 为 卵石 层 。 混 凝 土 为 C20 , ±0.000 以 下 砖 砌 体 采纳 Mu10 机 砖 , M15 水 泥 砂 浆 。 施 工 采 纳 二台QTZ31.5塔 吊 。 塔 吊 布 置 详 见 总 平 面 图 。 二 、 塔 吊 基 础 定 位 及 基 础 施 工1 、QTZ31.5塔 吊 位 于 基 坑 , 根 据 现 场 地质 情 况 , 采用 钢 筋 混 凝 土 承 台 。2 、QTZ31.5桩基承台为5700×5700×1350mm, 承 台 相 对 底 标 高 与基 梁 底 标 高 相 同 。3 、塔 吊 基 础 必 须 按 塔 吊 生 产 厂 家 出 的图 纸 施 工 , 具 体 做 法 详 见 附 图 。4 、基 础 顶 面 要 用 水 泥 砂 浆 找 平 , 用 水准 仪 校 水 平 , 倾 斜 度 和 平 整 度 误 差 不 超过1/500。5 、机 脚 螺 杆 位 置 、 尺 寸 要 绝 对 对 的 ,应 特 别 注 意 做 好 复 核 工 作 , 尺 寸 误 差 不超 过±0.5MM。 螺 纹 部 位 必 须 ...
