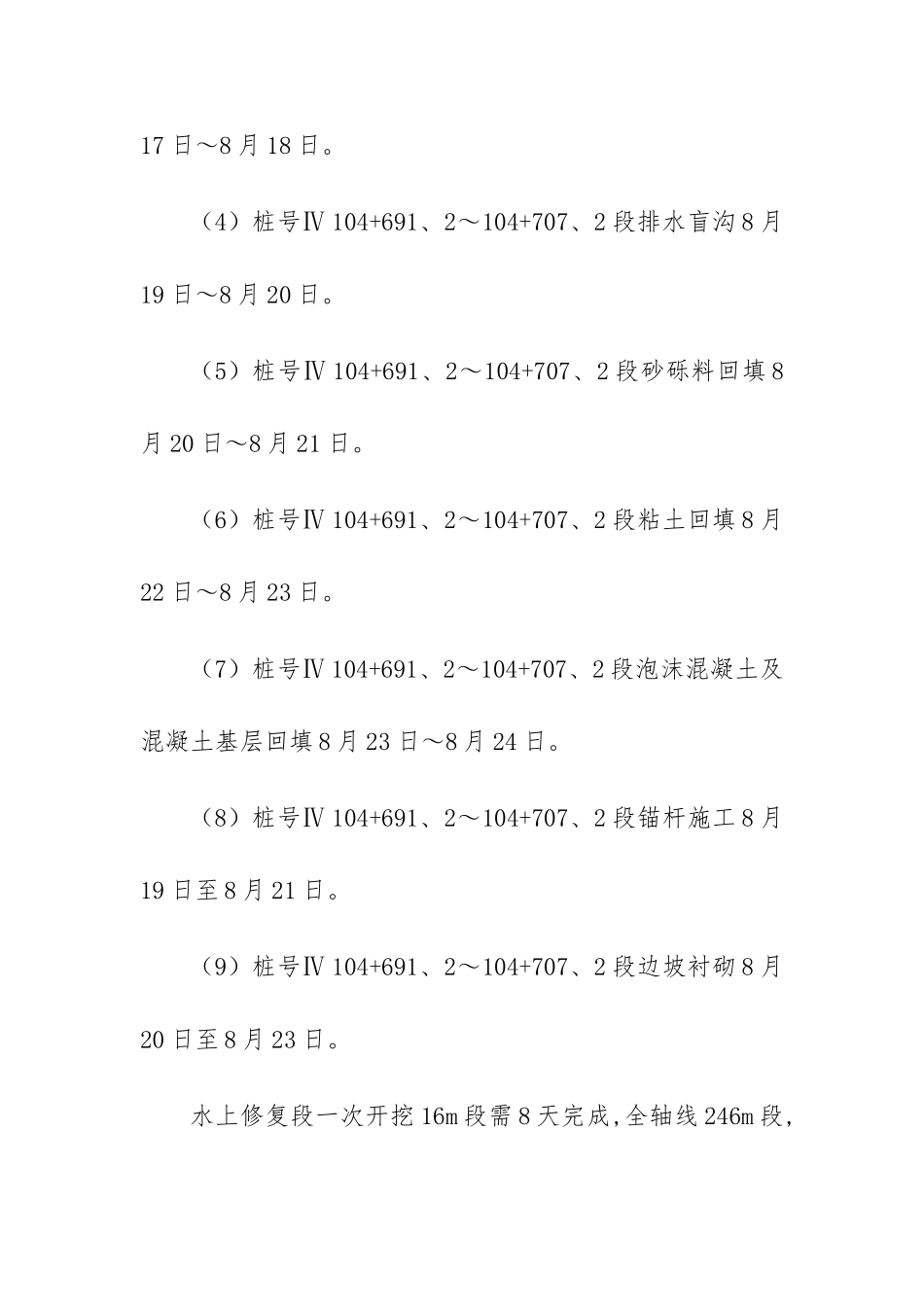

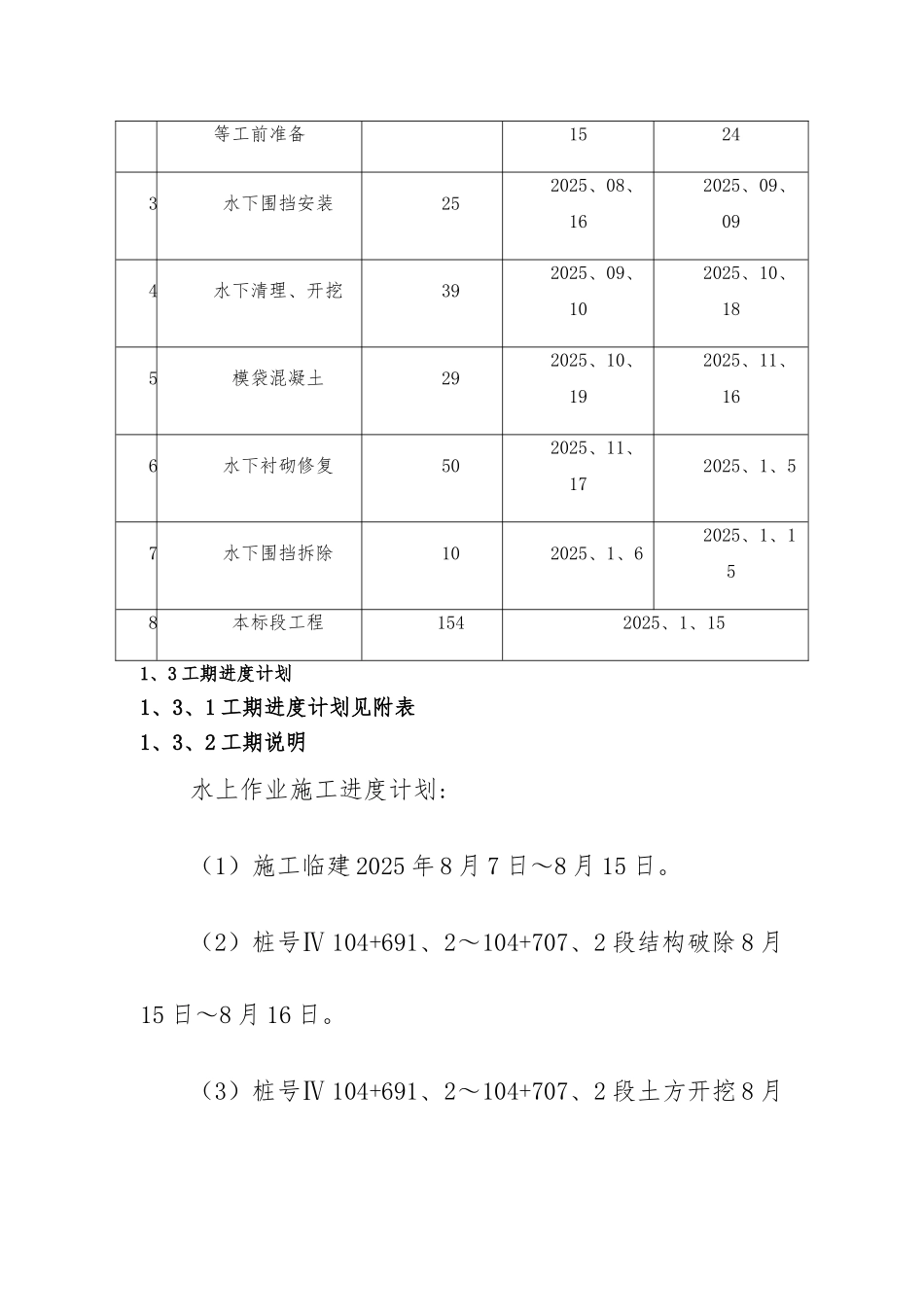

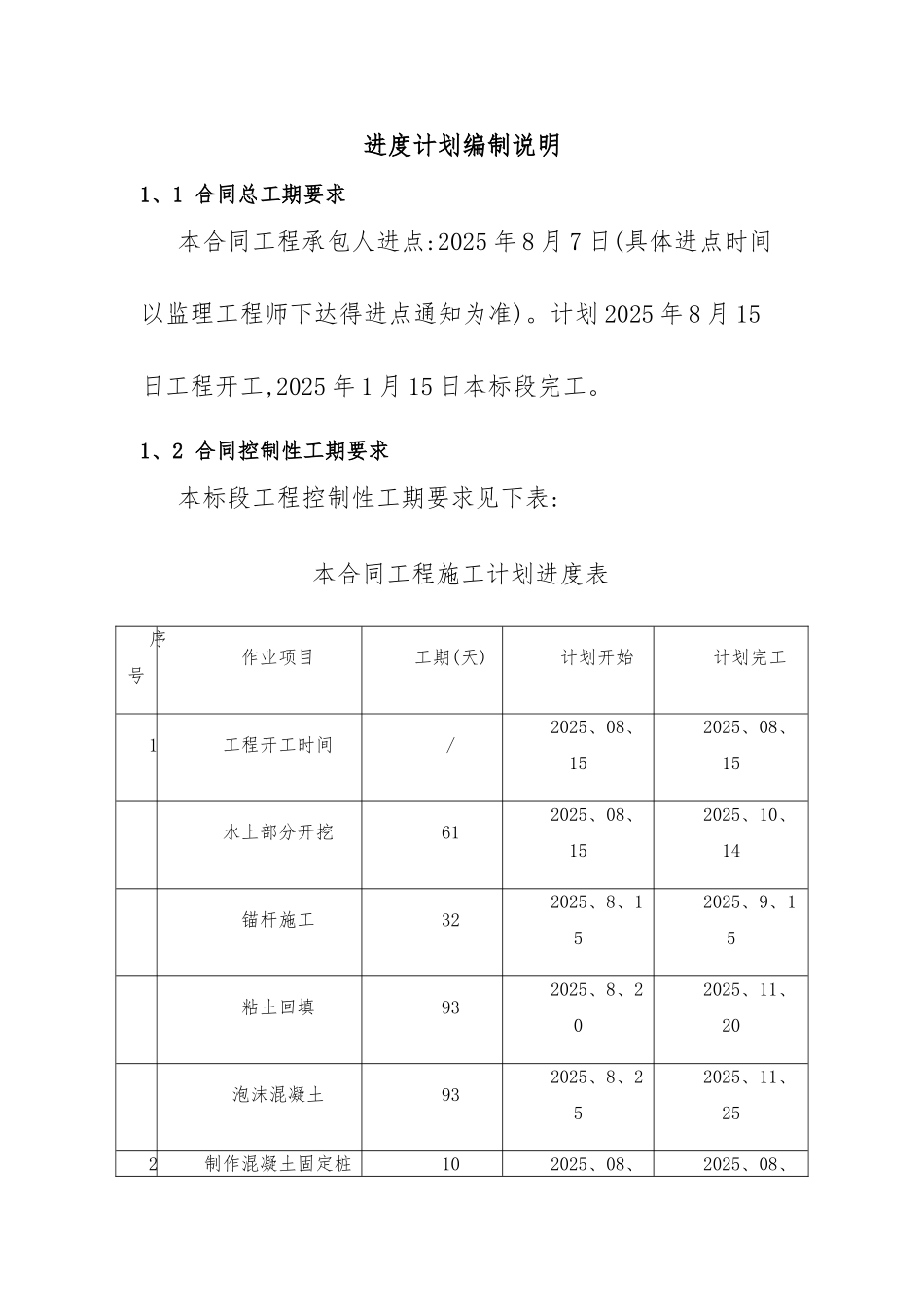

进度计划编制说明1、1 合同总工期要求本合同工程承包人进点:2025 年 8 月 7 日(具体进点时间以监理工程师下达得进点通知为准)。计划 2025 年 8 月 15日工程开工,2025 年 1 月 15 日本标段完工。1、2 合同控制性工期要求本标段工程控制性工期要求见下表:本合同工程施工计划进度表序号作业项目工期(天)计划开始计划完工1工程开工时间/2025、08、152025、08、15水上部分开挖612025、08、152025、10、14锚杆施工322025、8、152025、9、15粘土回填932025、8、202025、11、20泡沫混凝土932025、8、252025、11、252制作混凝土固定桩102025、08、2025、08、等工前准备15243水下围挡安装252025、08、162025、09、094水下清理、开挖392025、09、102025、10、185模袋混凝土292025、10、192025、11、166水下衬砌修复502025、11、172025、1、57水下围挡拆除102025、1、62025、1、158本标段工程1542025、1、151、3 工期进度计划1、3、1 工期进度计划见附表1、3、2 工期说明水上作业施工进度计划:(1)施工临建 2025 年 8 月 7 日~8 月 15 日。(2)桩号Ⅳ 104+691、2~104+707、2 段结构破除 8 月15 日~8 月 16 日。(3)桩号Ⅳ 104+691、2~104+707、2 段土方开挖 8 月17 日~8 月 18 日。(4)桩号Ⅳ 104+691、2~104+707、2 段排水盲沟 8 月19 日~8 月 20 日。(5)桩号Ⅳ 104+691、2~104+707、2 段砂砾料回填 8月 20 日~8 月 21 日。(6)桩号Ⅳ 104+691、2~104+707、2 段粘土回填 8 月22 日~8 月 23 日。(7)桩号Ⅳ 104+691、2~104+707、2 段泡沫混凝土及混凝土基层回填 8 月 23 日~8 月 24 日。(8)桩号Ⅳ 104+691、2~104+707、2 段锚杆施工 8 月19 日至 8 月 21 日。(9)桩号Ⅳ 104+691、2~104+707、2 段边坡衬砌 8 月20 日至 8 月 23 日。水上修复段一次开挖 16m 段需 8 天完成,全轴线 246m 段,根据以上工序循环,计划需 120 天完成。水下作业施工进度计划:(1)水下围挡安装工作于 2025 年 8 月 16 日开工,估计9 月 9 日完工,共计 25 天。(2)水下清理、开挖工作计划 9 月 10 日开工,10 月 18日完工,共计 39 天。(3)模袋混凝土工作计划 10 月 19 日开工,11 月 16 日完工,共计 29 天。(4)水下衬砌修复工作计划 11 月 17 日开工,2025 年 1月 5 日完工,共计 50 天。(5)水 下 围 ...
