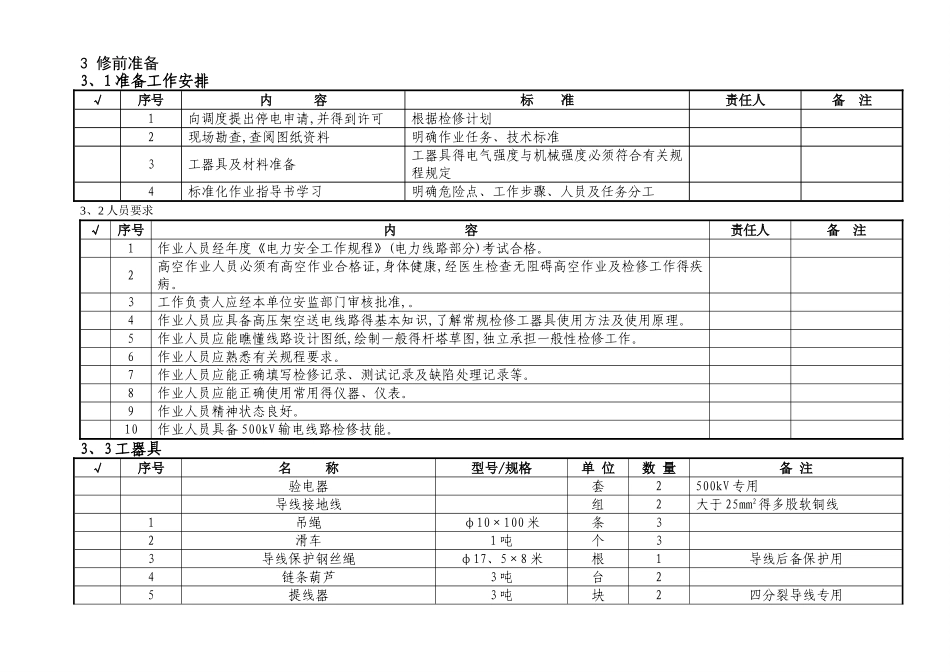

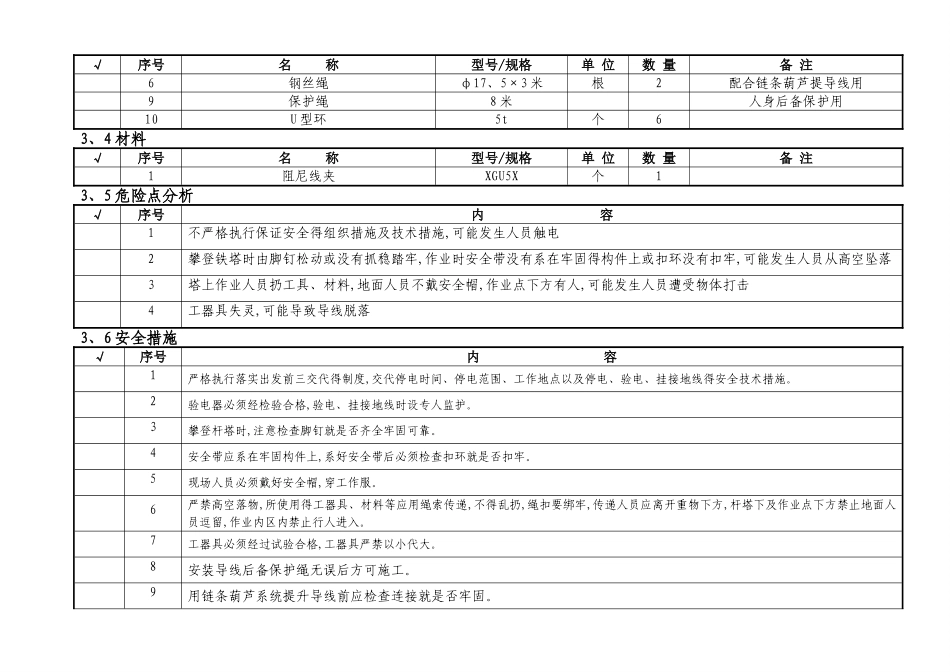

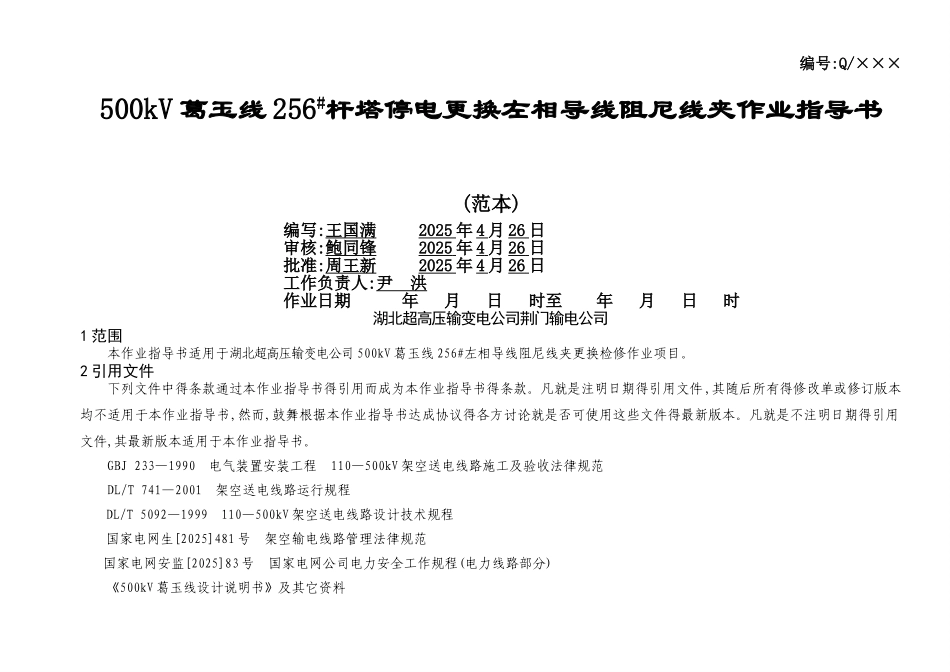

编号:Q/×××500kV 葛玉线 256#杆塔停电更换左相导线阻尼线夹作业指导书(范本)编写:王国满 2025 年 4 月 26 日审核:鲍同锋 2025 年 4 月 26 日批准:周王新 2025 年 4 月 26 日工作负责人:尹 洪作业日期 年 月 日 时至 年 月 日 时湖北超高压输变电公司荆门输电公司1 范围 本作业指导书适用于湖北超高压输变电公司 500kV 葛玉线 256#左相导线阻尼线夹更换检修作业项目。2 引用文件下列文件中得条款通过本作业指导书得引用而成为本作业指导书得条款。凡就是注明日期得引用文件 ,其随后所有得修改单或修订版本均不适用于本作业指导书,然而,鼓舞根据本作业指导书达成协议得各方讨论就是否可使用这些文件得最新版本。凡就是不注明日期得引用文件,其最新版本适用于本作业指导书。GBJ 233—1990 电气装置安装工程 110—500kV 架空送电线路施工及验收法律规范DL/T 741—2001 架空送电线路运行规程DL/T 5092—1999 110—500kV 架空送电线路设计技术规程国家电网生[2025]481 号 架空输电线路管理法律规范国家电网安监[2025]83 号 国家电网公司电力安全工作规程(电力线路部分)《500kV 葛玉线设计说明书》及其它资料3 修前准备3、1 准备工作安排√序号内 容标 准责任人备 注1向调度提出停电申请,并得到许可根据检修计划2现场勘查,查阅图纸资料明确作业任务、技术标准3工器具及材料准备工器具得电气强度与机械强度必须符合有关规程规定4标准化作业指导书学习明确危险点、工作步骤、人员及任务分工3、2 人员要求√序号内 容责任人备 注1作业人员经年度《电力安全工作规程》(电力线路部分)考试合格。2高空作业人员必须有高空作业合格证,身体健康,经医生检查无阻碍高空作业及检修工作得疾病。3工作负责人应经本单位安监部门审核批准,。4作业人员应具备高压架空送电线路得基本知识,了解常规检修工器具使用方法及使用原理。5作业人员应能瞧懂线路设计图纸,绘制一般得杆塔草图,独立承担一般性检修工作。6作业人员应熟悉有关规程要求。7作业人员应能正确填写检修记录、测试记录及缺陷处理记录等。8作业人员应能正确使用常用得仪器、仪表。9作业人员精神状态良好。10作业人员具备 500kV 输电线路检修技能。3、3 工器具√序号名 称型号/规格单 位数 量备 注验电器套2500kV 专用导线接地线组2大于 25mm2得多股软铜线1吊绳φ10×100 米条32滑车1 吨个33导线保护钢丝绳φ17、5×8 米根1导线后备保护...
