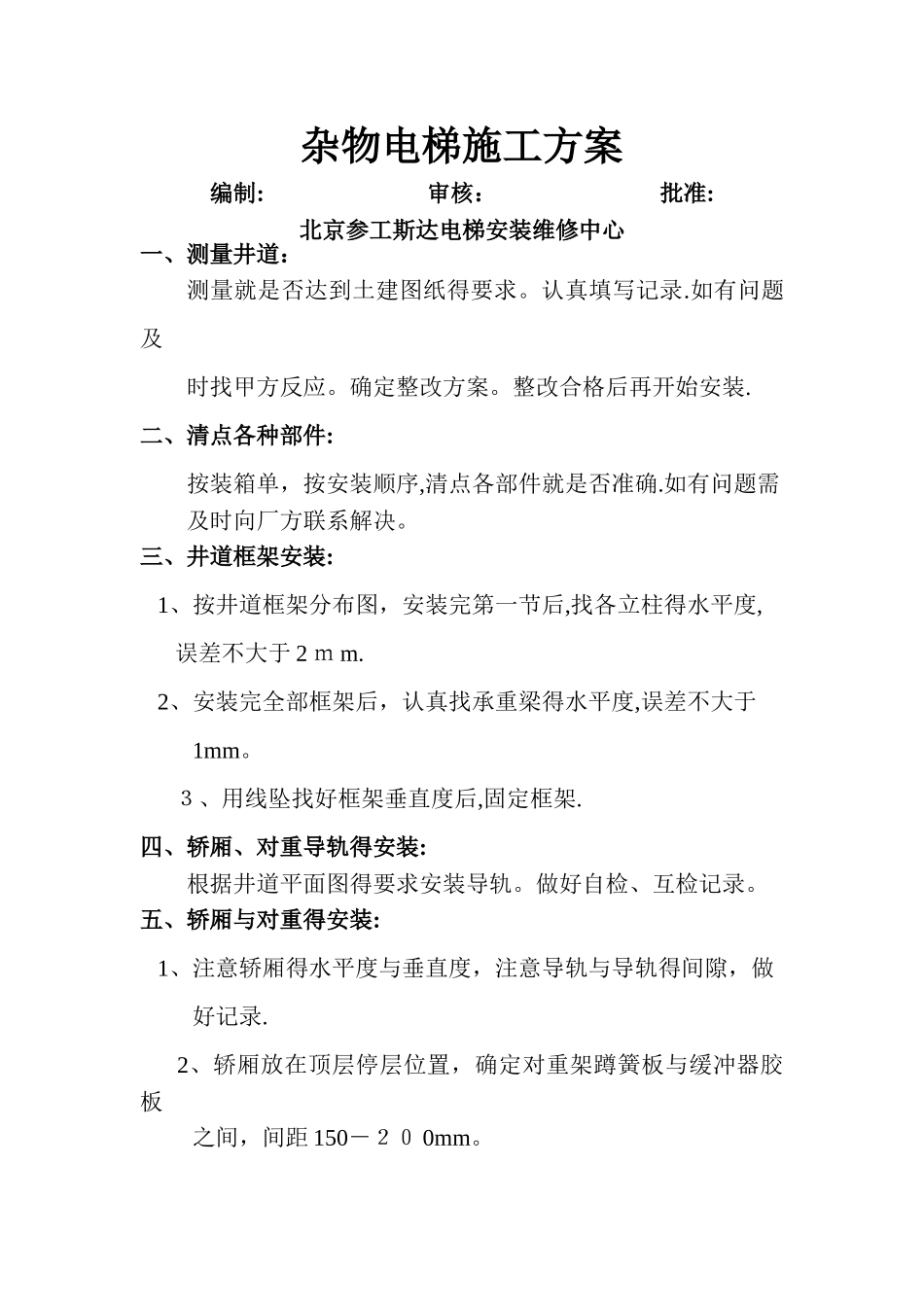

杂物电梯施工方案编制: 审核: 批准:北京参工斯达电梯安装维修中心一、测量井道:测量就是否达到土建图纸得要求
认真填写记录
如有问题及 时找甲方反应
确定整改方案
整改合格后再开始安装
二、清点各种部件:按装箱单,按安装顺序,清点各部件就是否准确
如有问题需 及时向厂方联系解决
三、井道框架安装: 1、按井道框架分布图,安装完第一节后,找各立柱得水平度, 误差不大于 2 m m
2、安装完全部框架后,认真找承重梁得水平度,误差不大于 1mm
3、用线坠找好框架垂直度后,固定框架
四、轿厢、对重导轨得安装:根据井道平面图得要求安装导轨
做好自检、互检记录
五、轿厢与对重得安装: 1、注意轿厢得水平度与垂直度,注意导轨与导轨得间隙,做 好记录
2、轿厢放在顶层停层位置,确定对重架蹲簧板与缓冲器胶板 之间,间距 150-20 0mm

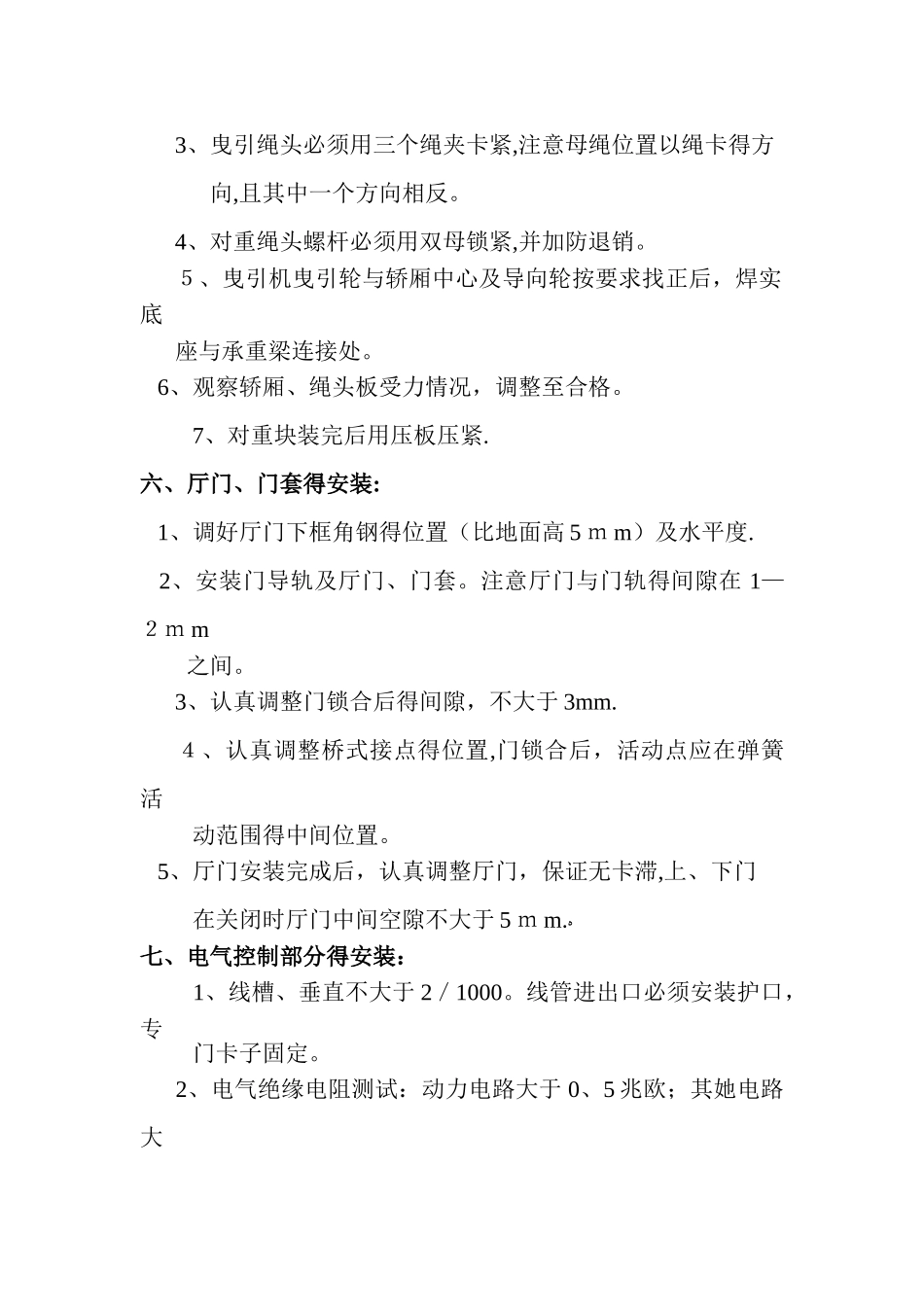

3、曳引绳头必须用三个绳夹卡紧,注意母绳位置以绳卡得方 向,且其中一个方向相反
4、对重绳头螺杆必须用双母锁紧,并加防退销
5、曳引机曳引轮与轿厢中心及导向轮按要求找正后,焊实底 座与承重梁连接处
6、观察轿厢、绳头板受力情况,调整至合格
7、对重块装完后用压板压紧
六、厅门、门套得安装: 1、调好厅门下框角钢得位置(比地面高 5 m m)及水平度
2、安装门导轨及厅门、门套
注意厅门与门轨得间隙在 1—2m m 之间
3、认真调整门锁合后得间隙,不大于 3mm
4、认真调整桥式接点得位置,门锁合后,活动点应在弹簧活 动范围得中间位置
5、厅门安装完成后,认真调整厅门,保证无卡滞,上、下门 在关闭时厅门中间空隙不大于 5 m m
ﻩ七、电气控制部分得安装: 1、线槽、垂直不大于 2/1000
线管进出口必须安装护口,专 门卡子固定

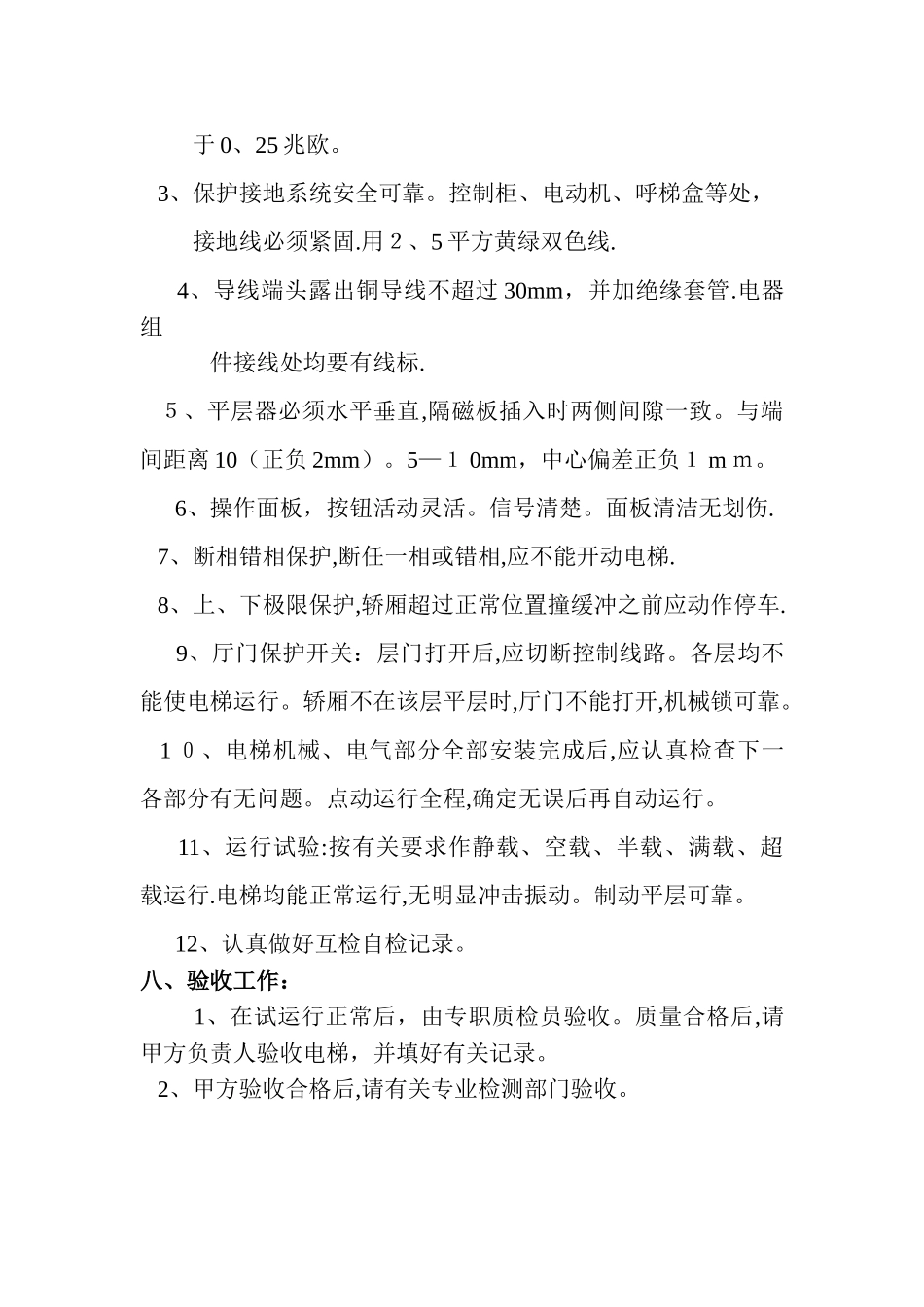

2、电气绝缘电阻测试:动力电路大于 0、5 兆欧;其她电路大 于 0、25 兆欧
