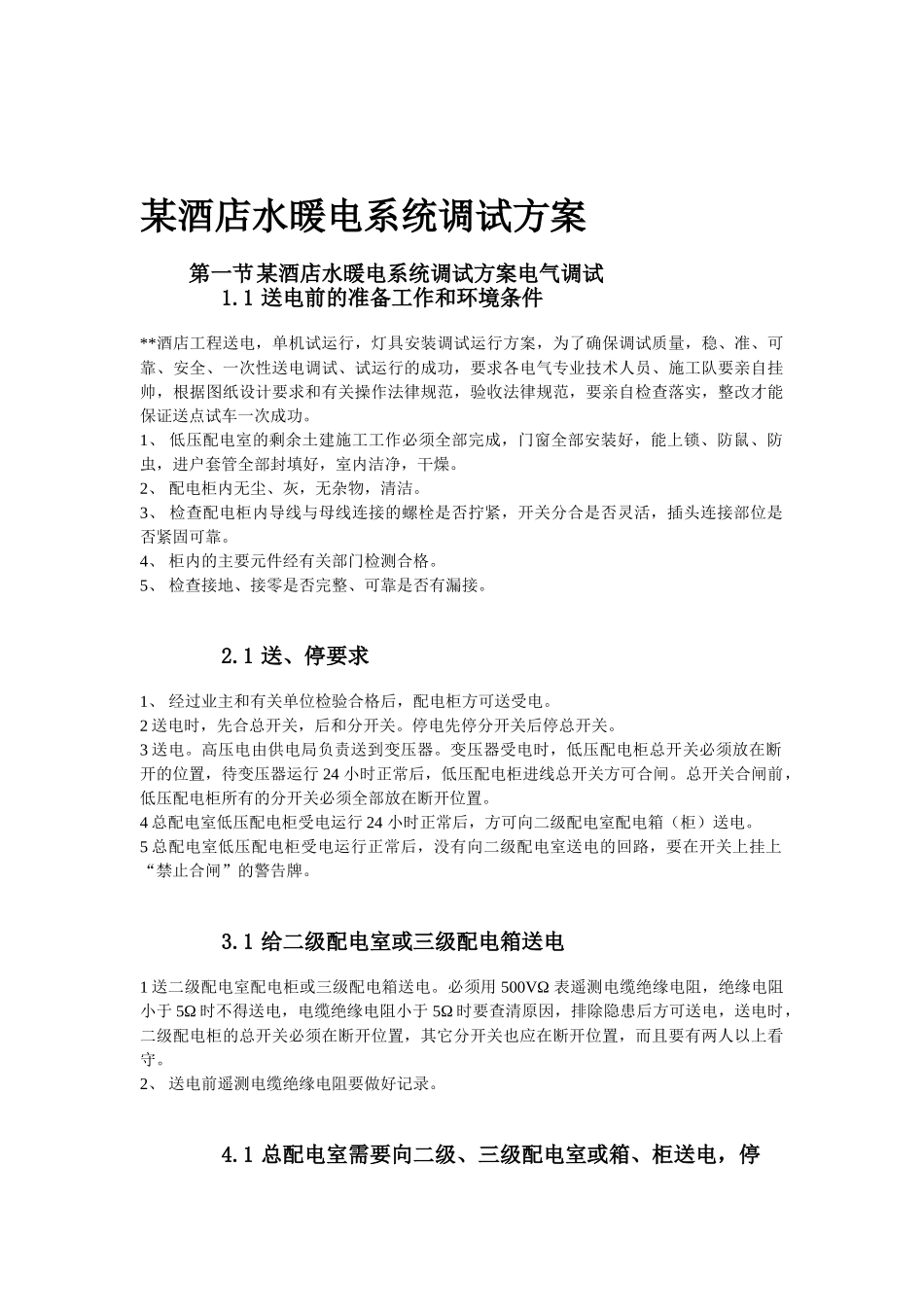

某酒店水暖电系统调试方案第一节某酒店水暖电系统调试方案电气调试1.1 送电前的准备工作和环境条件**酒店工程送电,单机试运行,灯具安装调试运行方案,为了确保调试质量,稳、准、可靠、安全、一次性送电调试、试运行的成功,要求各电气专业技术人员、施工队要亲自挂帅,根据图纸设计要求和有关操作法律规范,验收法律规范,要亲自检查落实,整改才能保证送点试车一次成功。 1、 低压配电室的剩余土建施工工作必须全部完成,门窗全部安装好,能上锁、防鼠、防虫,进户套管全部封填好,室内洁净,干燥。 2、 配电柜内无尘、灰,无杂物,清洁。 3、 检查配电柜内导线与母线连接的螺栓是否拧紧,开关分合是否灵活,插头连接部位是否紧固可靠。 4、 柜内的主要元件经有关部门检测合格。 5、 检查接地、接零是否完整、可靠是否有漏接。 2.1 送、停要求1、 经过业主和有关单位检验合格后,配电柜方可送受电。 2 送电时,先合总开关,后和分开关。停电先停分开关后停总开关。 3 送电。高压电由供电局负责送到变压器。变压器受电时,低压配电柜总开关必须放在断开的位置,待变压器运行 24 小时正常后,低压配电柜进线总开关方可合闸。总开关合闸前,低压配电柜所有的分开关必须全部放在断开位置。 4 总配电室低压配电柜受电运行 24 小时正常后,方可向二级配电室配电箱(柜)送电。 5 总配电室低压配电柜受电运行正常后,没有向二级配电室送电的回路,要在开关上挂上“禁止合闸”的警告牌。 3.1 给二级配电室或三级配电箱送电1 送二级配电室配电柜或三级配电箱送电。必须用 500VΩ 表遥测电缆绝缘电阻,绝缘电阻小于 5Ω 时不得送电,电缆绝缘电阻小于 5Ω 时要查清原因,排除隐患后方可送电,送电时,二级配电柜的总开关必须在断开位置,其它分开关也应在断开位置,而且要有两人以上看守。 2、 送电前遥测电缆绝缘电阻要做好记录。 4.1 总配电室需要向二级、三级配电室或箱、柜送电,停电。需填写申请送、停电单填写送、停电时间、地点、回路号、申请人。经项目部专业人员或有关负责人批准,检查受电的配电箱、柜符合要求,按批复的时间送、停电。未持有送、停电批准单,任何人不得操作送、停电。总配电在未移交业主之前,由项目部指定专人负责送、停电操作。 5.1 单机试运行单机试运行前,电气专业需做的工作1、 电源送到设备控制箱(柜)后,先把电机主电源拆下,检查箱(柜)内元件、控制回路(通电试验)...
