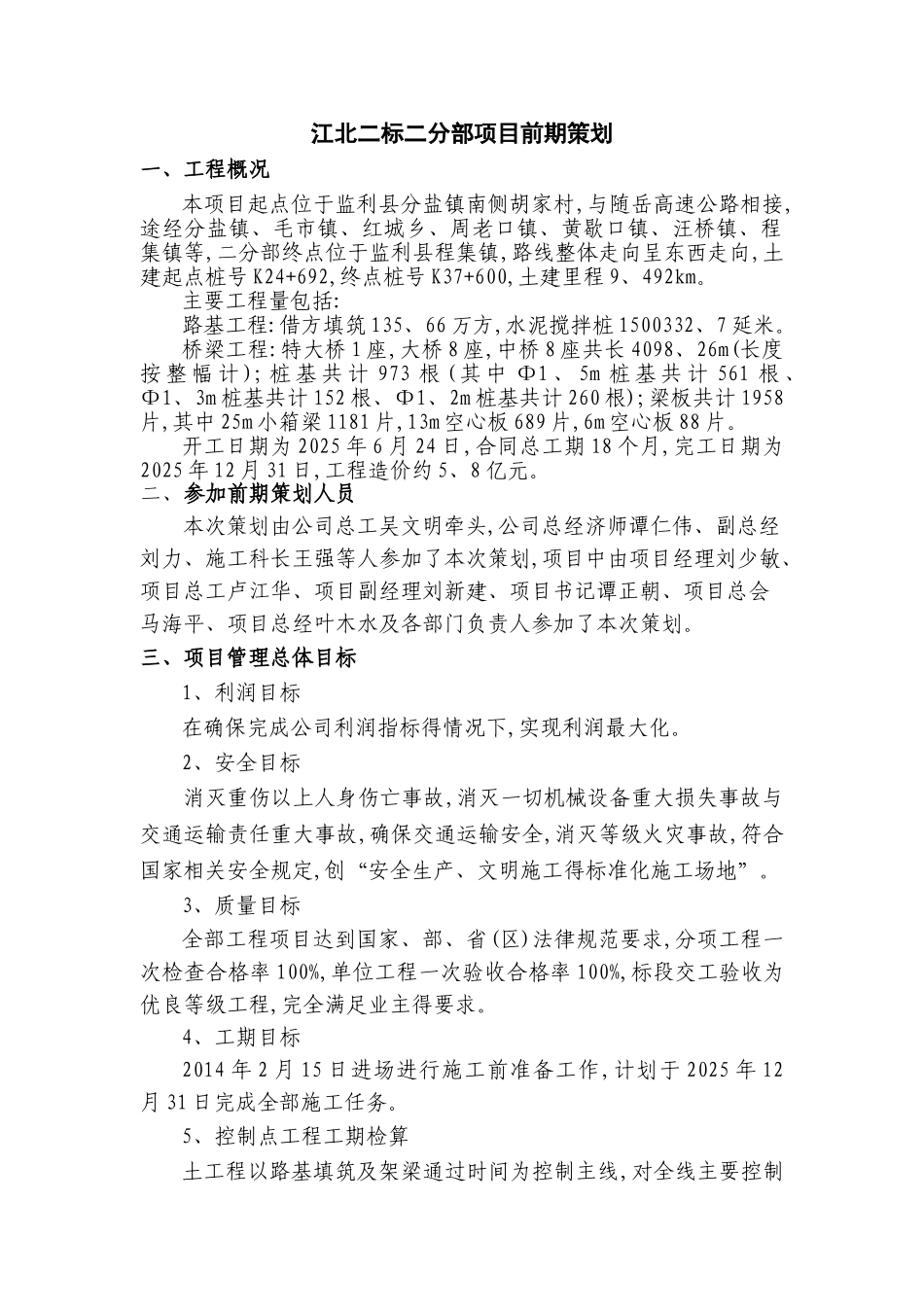

江北二标二分部项目前期策划一、工程概况本项目起点位于监利县分盐镇南侧胡家村,与随岳高速公路相接,途经分盐镇、毛市镇、红城乡、周老口镇、黄歇口镇、汪桥镇、程集镇等,二分部终点位于监利县程集镇,路线整体走向呈东西走向,土建起点桩号 K24+692,终点桩号 K37+600,土建里程 9、492km。主要工程量包括:路基工程:借方填筑 135、66 万方,水泥搅拌桩 1500332、7 延米。桥梁工程:特大桥 1 座,大桥 8 座,中桥 8 座共长 4098、26m(长度按 整 幅 计 ); 桩 基 共 计 973 根 ( 其 中 Φ1 、 5m 桩 基 共 计 561 根 、Φ1、3m 桩基共计 152 根、Φ1、2m 桩基共计 260 根);梁板共计 1958片,其中 25m 小箱梁 1181 片,13m 空心板 689 片,6m 空心板 88 片。开工日期为 2025 年 6 月 24 日,合同总工期 18 个月,完工日期为2025 年 12 月 31 日,工程造价约 5、8 亿元。二、参加前期策划人员本次策划由公司总工吴文明牵头,公司总经济师谭仁伟、副总经刘力、施工科长王强等人参加了本次策划,项目中由项目经理刘少敏、项目总工卢江华、项目副经理刘新建、项目书记谭正朝、项目总会马海平、项目总经叶木水及各部门负责人参加了本次策划。三、项目管理总体目标1、利润目标在确保完成公司利润指标得情况下,实现利润最大化。2、安全目标消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故与交通运输责任重大事故,确保交通运输安全,消灭等级火灾事故,符合国家相关安全规定,创“安全生产、文明施工得标准化施工场地”。3、质量目标全部工程项目达到国家、部、省(区)法律规范要求,分项工程一次检查合格率 100%,单位工程一次验收合格率 100%,标段交工验收为优良等级工程,完全满足业主得要求。4、工期目标2014 年 2 月 15 日进场进行施工前准备工作,计划于 2025 年 12月 31 日完成全部施工任务。5、控制点工程工期检算土工程以路基填筑及架梁通过时间为控制主线,对全线主要控制点:软基处理、填砂路堤、沧湖渔场特大桥施工工期采纳倒排工期分析法进行分析,依据工效指标、技术要素及平行施工单元,对控制点得工期进行检算。(1)、软基处理:2025 年 12 月 1 日~2025 年 11 月 1 日为梁板安装时间,根据工期倒排,软基处理于 2025 年 8 月 12 日~2025 年 2 月 15 日完成,用时6、1 个月,路基填筑于 2025 年 10 月 20 日~2025 年 3 月 27 日,用时5、2 个月,...
