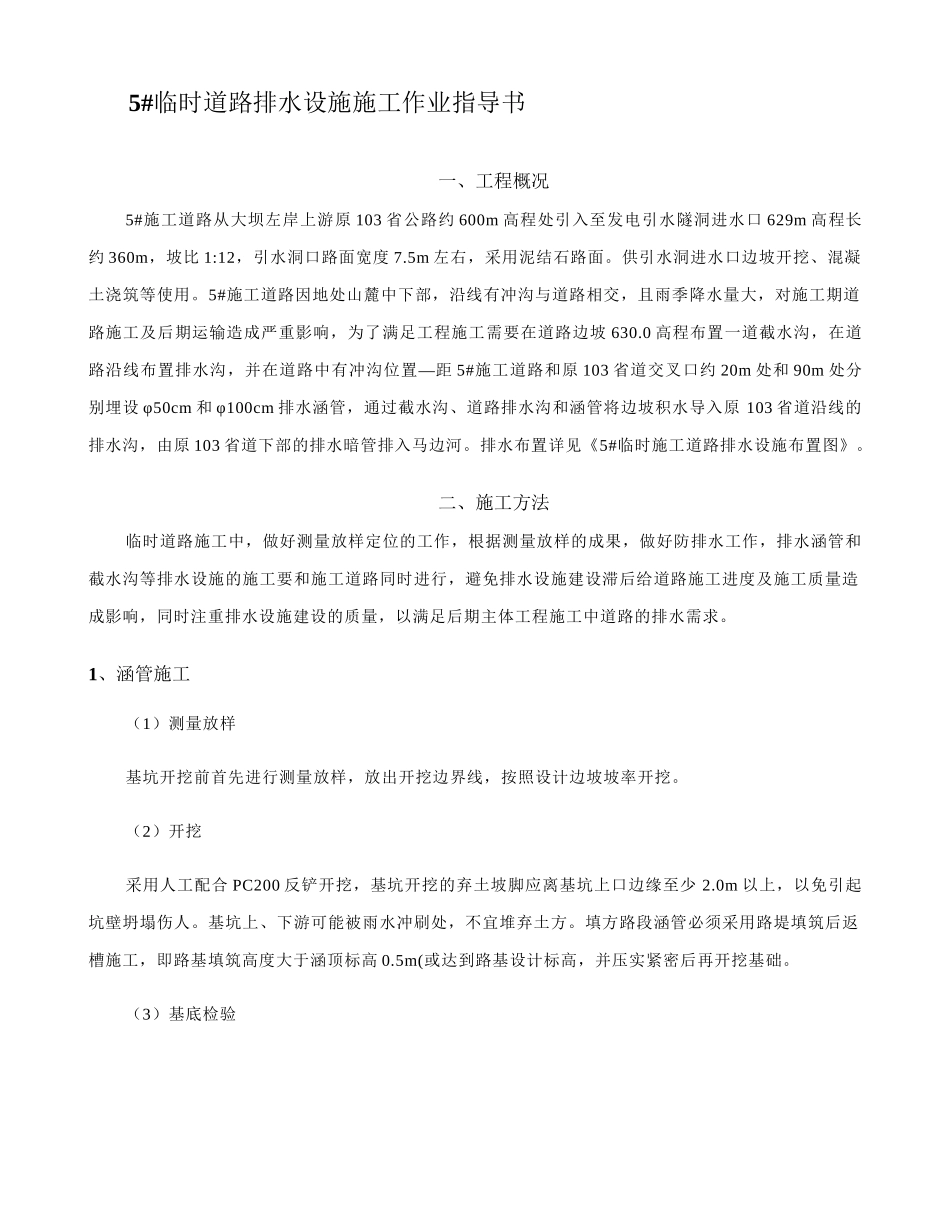

5#临时道路排水设施施工作业指导书一、工程概况5#施工道路从大坝左岸上游原 103 省公路约 600m 高程处引入至发电引水隧洞进水口 629m 高程长约 360m,坡比 1:12,引水洞口路面宽度 7
5m 左右,采用泥结石路面
供引水洞进水口边坡开挖、混凝土浇筑等使用
5#施工道路因地处山麓中下部,沿线有冲沟与道路相交,且雨季降水量大,对施工期道路施工及后期运输造成严重影响,为了满足工程施工需要在道路边坡 630
0 高程布置一道截水沟,在道—路沿线布置排水沟,并在道路中有冲沟位置距 5#施工道路和原 103 省道交叉口约 20m 处和 90m 处分别埋设 φ50cm 和 φ100cm 排水涵管,通过截水沟、道路排水沟和涵管将边坡积水导入原 103 省道沿线的排水沟,由原 103 省道下部的排水暗管排入马边河
排水布置详见《5#临时施工道路排水设施布置图》
二、施工方法临时道路施工中,做好测量放样定位的工作,根据测量放样的成果,做好防排水工作,排水涵管和截水沟等排水设施的施工要和施工道路同时进行,避免排水设施建设滞后给道路施工进度及施工质量造成影响,同时注重排水设施建设的质量,以满足后期主体工程施工中道路的排水需求

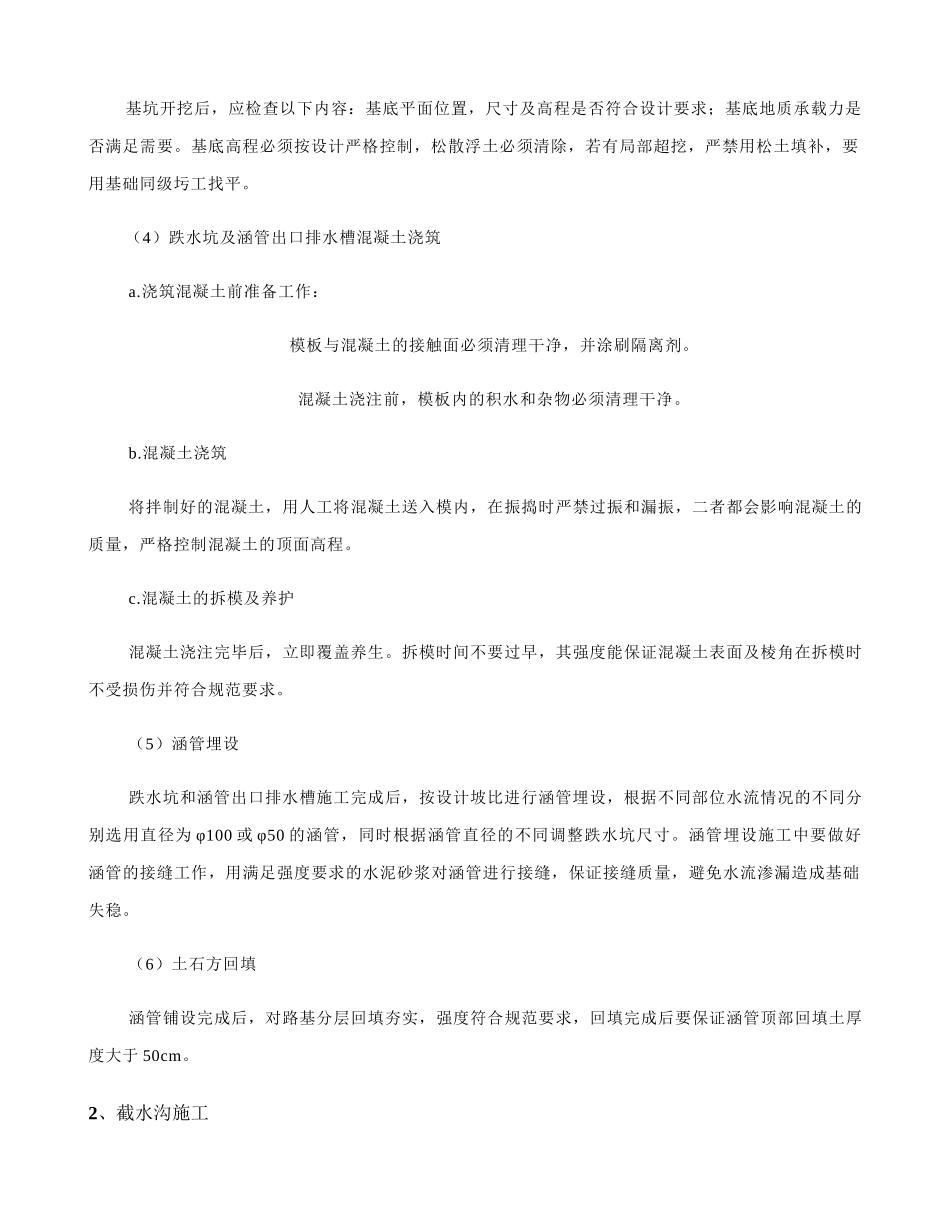

1、涵管施工(1)测量放样基坑开挖前首先进行测量放样,放出开挖边界线,按照设计边坡坡率开挖
(2)开挖采用人工配合 PC200 反铲开挖,基坑开挖的弃土坡脚应离基坑上口边缘至少 2
0m 以上,以免引起坑壁坍塌伤人
基坑上、下游可能被雨水冲刷处,不宜堆弃土方
填方路段涵管必须采用路堤填筑后返槽施工,即路基填筑高度大于涵顶标高 0
5m(或达到路基设计标高,并压实紧密后再开挖基础
(3)基底检验基坑开挖后,应检查以下内容:基底平面位置,尺寸及高程是否符合设计要求;基底地质承载力是否满足需要
基底高程必须按设计严格控制,松散浮土必须清除,若有局部超挖,严禁用松土
