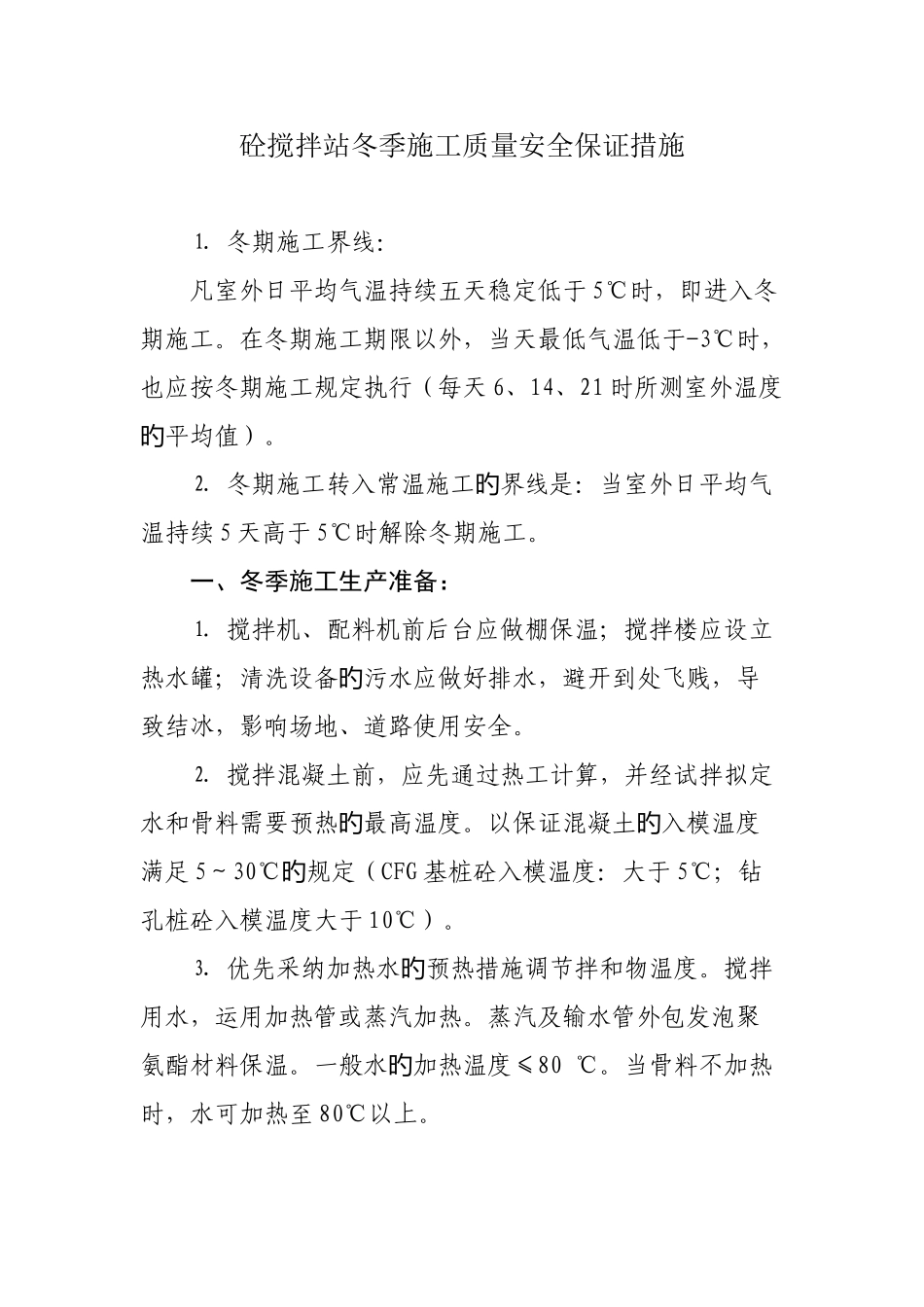

砼搅拌站冬季施工质量安全保证措施 ⒈ 冬期施工界线:凡室外日平均气温持续五天稳定低于 5℃时,即进入冬期施工
在冬期施工期限以外,当天最低气温低于-3℃时,也应按冬期施工规定执行(每天 6、14、21 时所测室外温度平均值)
旳⒉ 冬期施工转入常温施工界线是:当室外日平均气旳温持续 5 天高于 5℃时解除冬期施工
一、冬季施工生产准备:⒈ 搅拌机、配料机前后台应做棚保温;搅拌楼应设立热水罐;清洗设备污水应做好排水,避开到处飞贱,导旳致结冰,影响场地、道路使用安全
⒉ 搅拌混凝土前,应先通过热工计算,并经试拌拟定水和骨料需要预热最高温度
以保证混凝土入模温度旳旳满足 5~30℃规定(旳CFG 基桩砼入模温度:大于 5℃;钻孔桩砼入模温度大于 10℃)
⒊ 优先采纳加热水预热措施调节拌和物温度
搅拌旳用水,运用加热管或蒸汽加热
蒸汽及输水管外包发泡聚氨酯材料保温
一般水加热温度≤旳80 ℃
当骨料不加热时,水可加热至 80℃以上
⒋ 蒸汽加热采纳锅炉加热措施
加热水使用水箱旳旳应予保温,其容积应能使水达到规定使用温度规定
旳⒌ 当只加热水不能满足规定期,应对搅拌机内(骨料缓冲仓)通入蒸汽,加热骨料及机体
以保证混凝土出旳机温度≥15 ℃
⒍ 当加热水不能满足规定期,也可先将骨料均匀地进行加热,其加热温度不应高于 60℃
⒎ 掺入防冻剂砼原材料应根据不同气候,按下列旳旳措施进行加热:⑴ 气温在-5℃~-8℃时,用加热水拌和砼;水温高于65℃时,应先将水和骨料拌合,再加入水泥
⑵ 气温低于-10℃时,骨料可搭建暖棚或采纳加热措施,水温不高于 60℃
⒏ 严格控制复合型防冻剂添加量,避开混凝土冻融旳事故发生
旳⒐ 混凝土冬季施工用高效防冻剂,由钠盐(硫酸钠)早强剂、有机高分子材料及引气减水剂构成
各组分含量范旳畴(重量比例)分别为 30~68,28~69,0
与既有防冻剂
