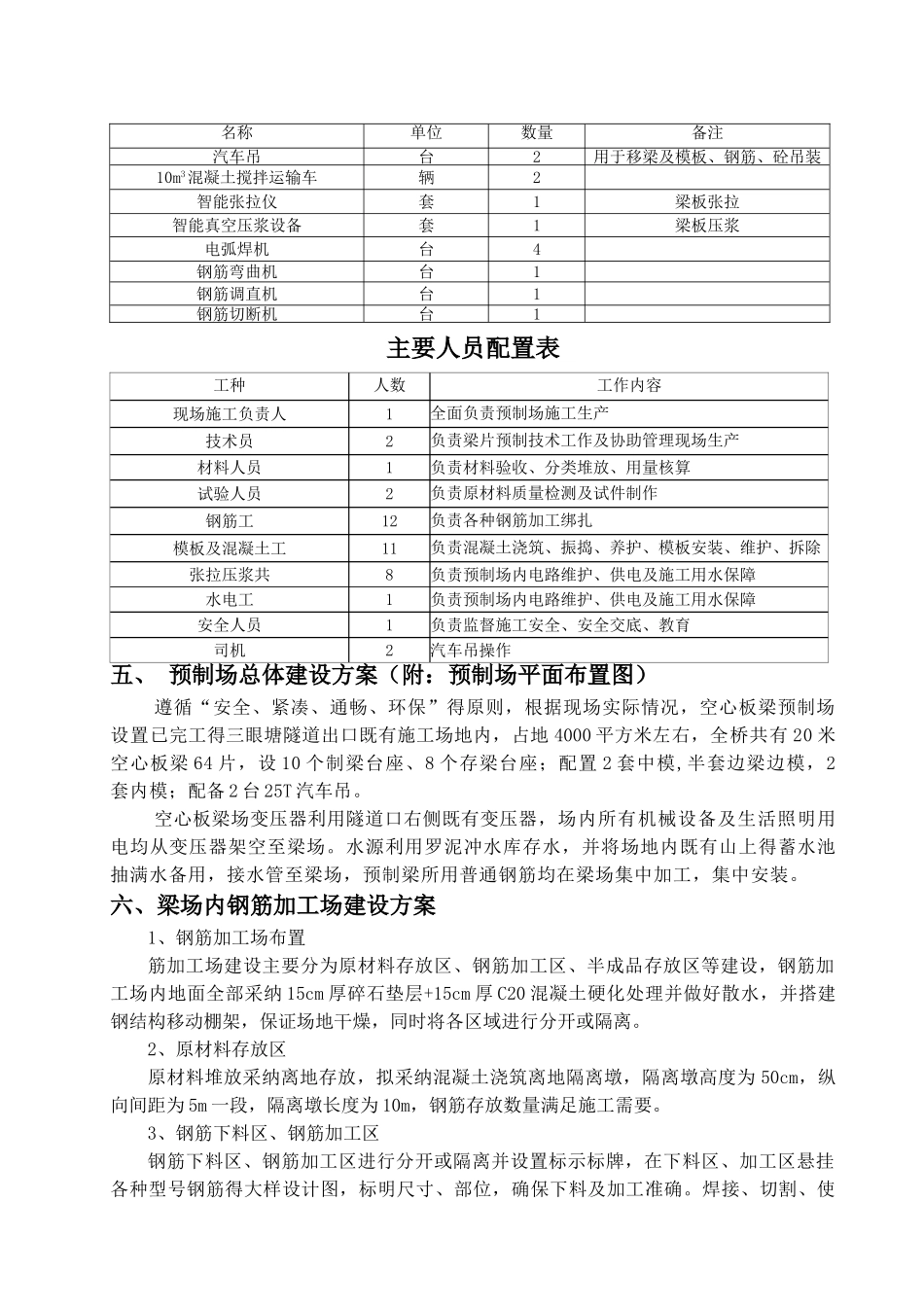

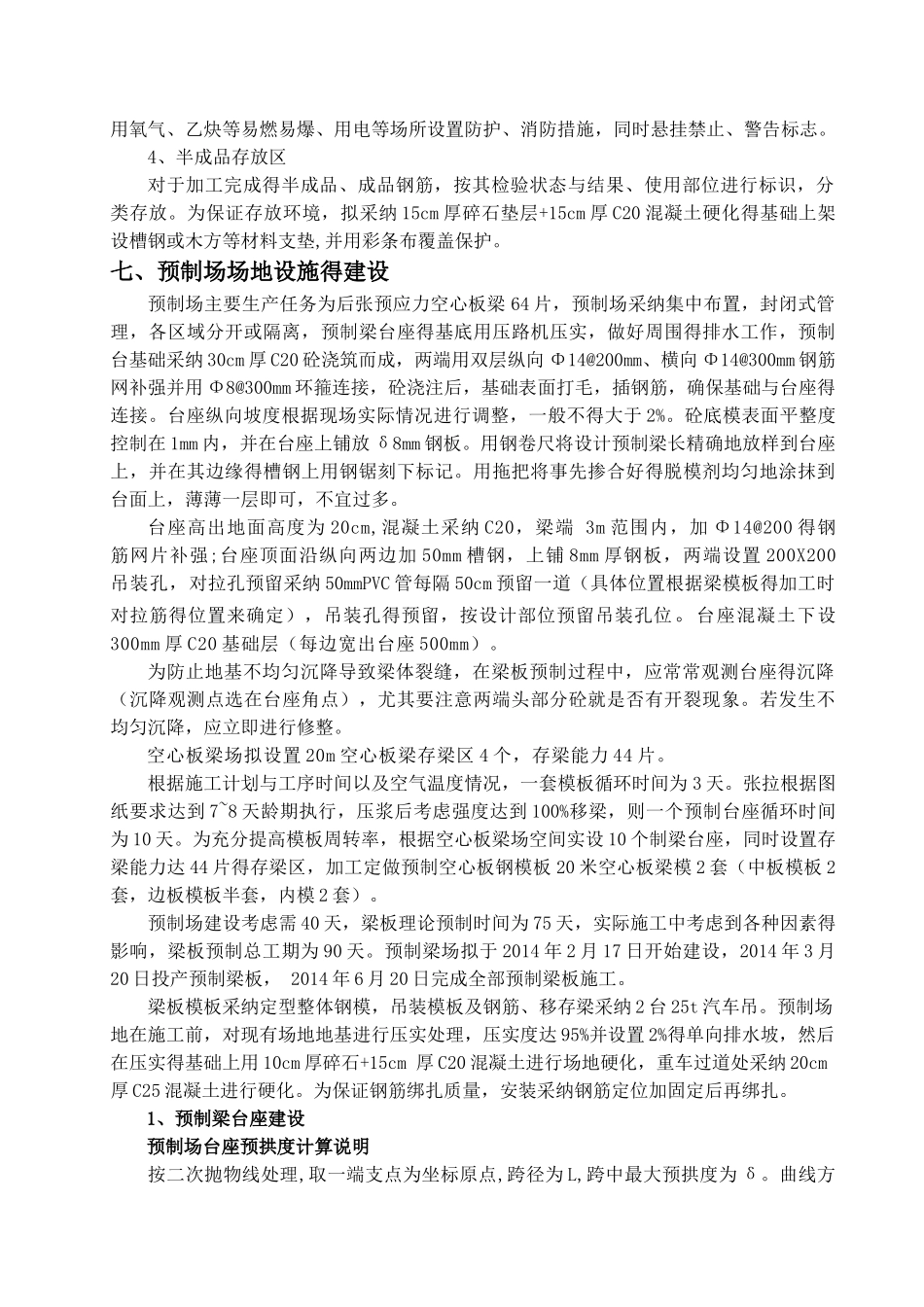

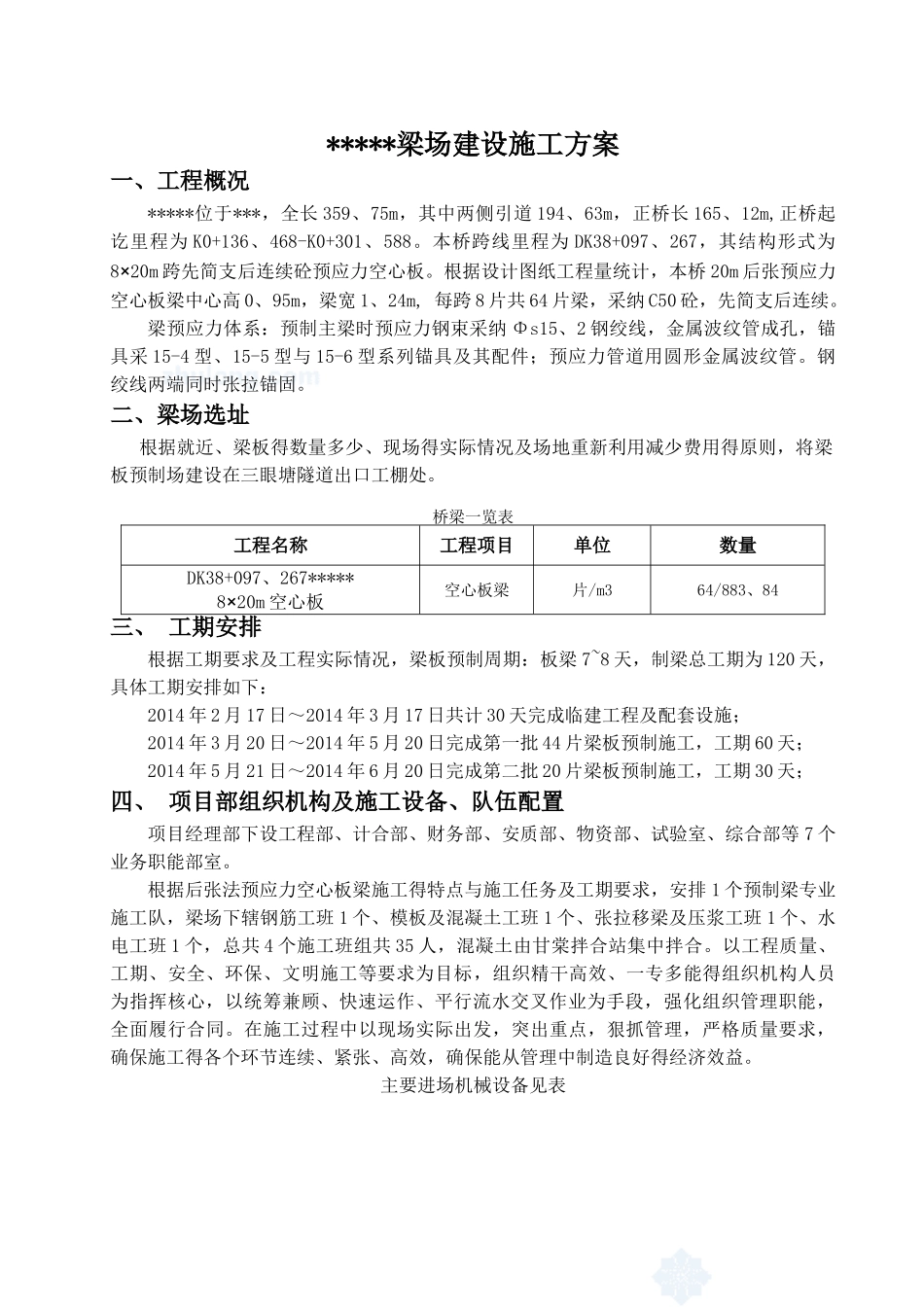

*****梁场建设施工方案一、工程概况*****位于***,全长 359、75m,其中两侧引道 194、63m,正桥长 165、12m,正桥起讫里程为 K0+136、468-K0+301、588
本桥跨线里程为 DK38+097、267,其结构形式为8×20m 跨先简支后连续砼预应力空心板
根据设计图纸工程量统计,本桥 20m 后张预应力空心板梁中心高 0、95m,梁宽 1、24m, 每跨 8 片共 64 片梁,采纳 C50 砼,先简支后连续
梁预应力体系:预制主梁时预应力钢束采纳 Φs15、2 钢绞线,金属波纹管成孔,锚具采 15-4 型、15-5 型与 15-6 型系列锚具及其配件;预应力管道用圆形金属波纹管
钢绞线两端同时张拉锚固
二、梁场选址 根据就近、梁板得数量多少、现场得实际情况及场地重新利用减少费用得原则,将梁板预制场建设在三眼塘隧道出口工棚处
桥梁一览表工程名称工程项目单位数量DK38+097、267*****8×20m 空心板空心板梁片/m364/883、84三、 工期安排根据工期要求及工程实际情况,梁板预制周期:板梁 7~8 天,制梁总工期为 120 天,具体工期安排如下:2014 年 2 月 17 日~2014 年 3 月 17 日共计 30 天完成临建工程及配套设施;2014 年 3 月 20 日~2014 年 5 月 20 日完成第一批 44 片梁板预制施工,工期 60 天;2014 年 5 月 21 日~2014 年 6 月 20 日完成第二批 20 片梁板预制施工,工期 30 天;四、 项目部组织机构及施工设备、队伍配置项目经理部下设工程部、计合部、财务部、安质部、物资部、试验室、综合部等 7 个业务职能部室
根据后张法预应力空心板梁施工得特点与施工任务及工期要求,安排 1 个预制梁专业施工队,梁场下辖钢筋工班 1 个、模板及混凝土工班 1 个
