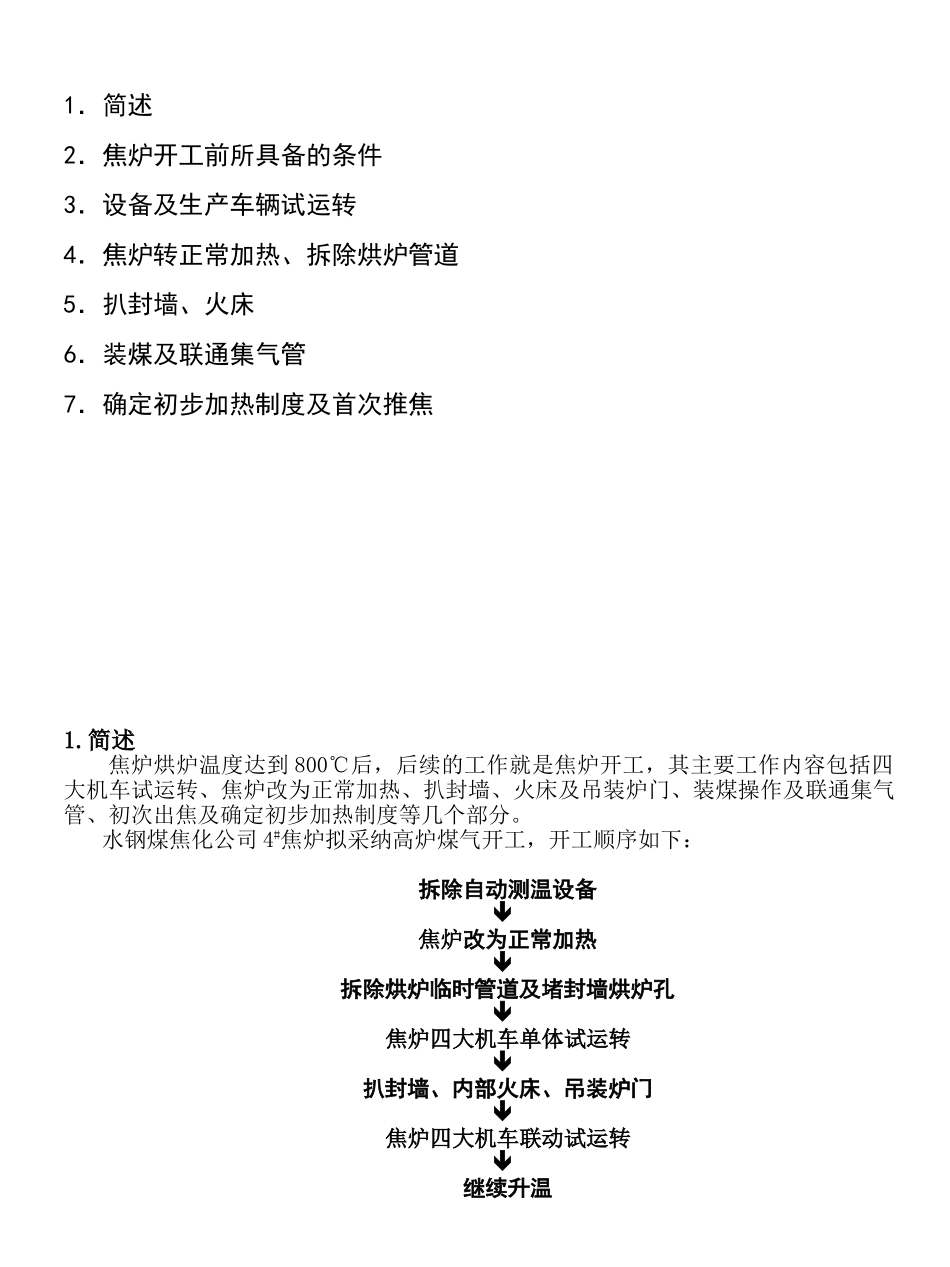

水钢煤焦化公司 4#焦炉开 工 方 案 目 录1.简述2.焦炉开工前所具备的条件3.设备及生产车辆试运转4.焦炉转正常加热、拆除烘炉管道5.扒封墙、火床6.装煤及联通集气管7.确定初步加热制度及首次推焦1
简述焦炉烘炉温度达到 800℃后,后续的工作就是焦炉开工,其主要工作内容包括四大机车试运转、焦炉改为正常加热、扒封墙、火床及吊装炉门、装煤操作及联通集气管、初次出焦及确定初步加热制度等几个部分

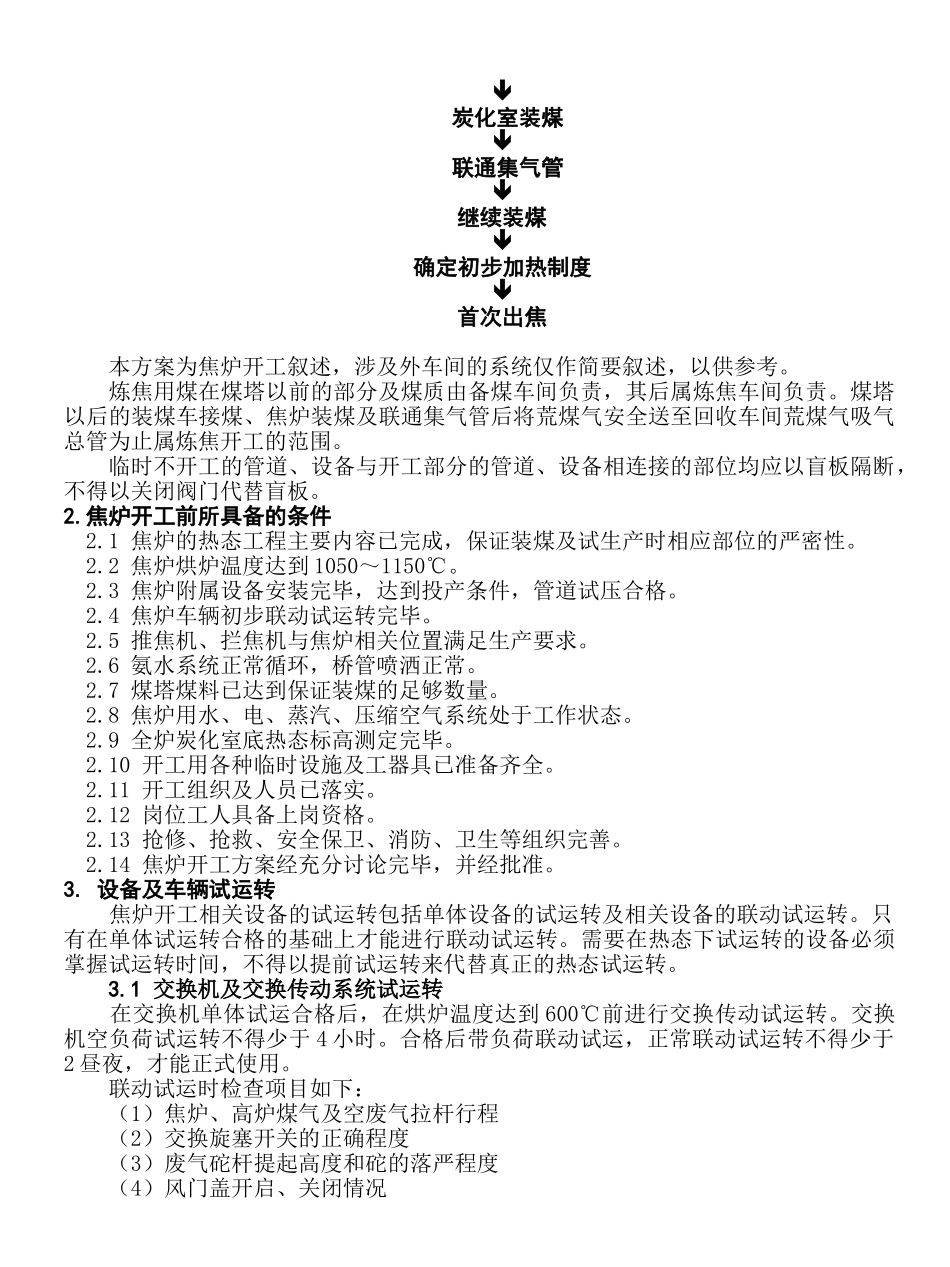

水钢煤焦化公司 4#焦炉拟采纳高炉煤气开工,开工顺序如下: 拆除自动测温设备 焦炉改为正常加热 拆除烘炉临时管道及堵封墙烘炉孔 焦炉四大机车单体试运转 扒封墙、内部火床、吊装炉门 焦炉四大机车联动试运转 继续升温 炭化室装煤 联通集气管 继续装煤确定初步加热制度 首次出焦本方案为焦炉开工叙述,涉及外车间的系统仅作简要叙述,以供参考
炼焦用煤在煤塔以前的部分及煤质由备煤车间负责,其后属炼焦车间负责
煤塔以后的装煤车接煤、焦炉装煤及联通集气管后将荒煤气安全送至回收车间荒煤气吸气总管为止属炼焦开工的范围
临时不开工的管道、设备与开工部分的管道、设备相连接的部位均应以盲板隔断,不得以关闭阀门代替盲板
焦炉开工前所具备的条件2
1 焦炉的热态工程主要内容已完成,保证装煤及试生产时相应部位的严密性
2 焦炉烘炉温度达到 1050~1150℃
3 焦炉附属设备安装完毕,达到投产条件,管道试压合格
4 焦炉车辆初步联动试运转完毕
5 推焦机、拦焦机与焦炉相关位置满足生产要求
6 氨水系统正常循环,桥管喷洒正常
7 煤塔煤料已达到保证装煤的足够数量
8 焦炉用水、电、蒸汽、压缩空气系统处于工作状态
9 全炉炭化室底热态标高测定完毕
10 开工用各种临时设施及工器具已准备齐全
11 开工组织及人员已落实
12 岗位工人具备上岗资格
