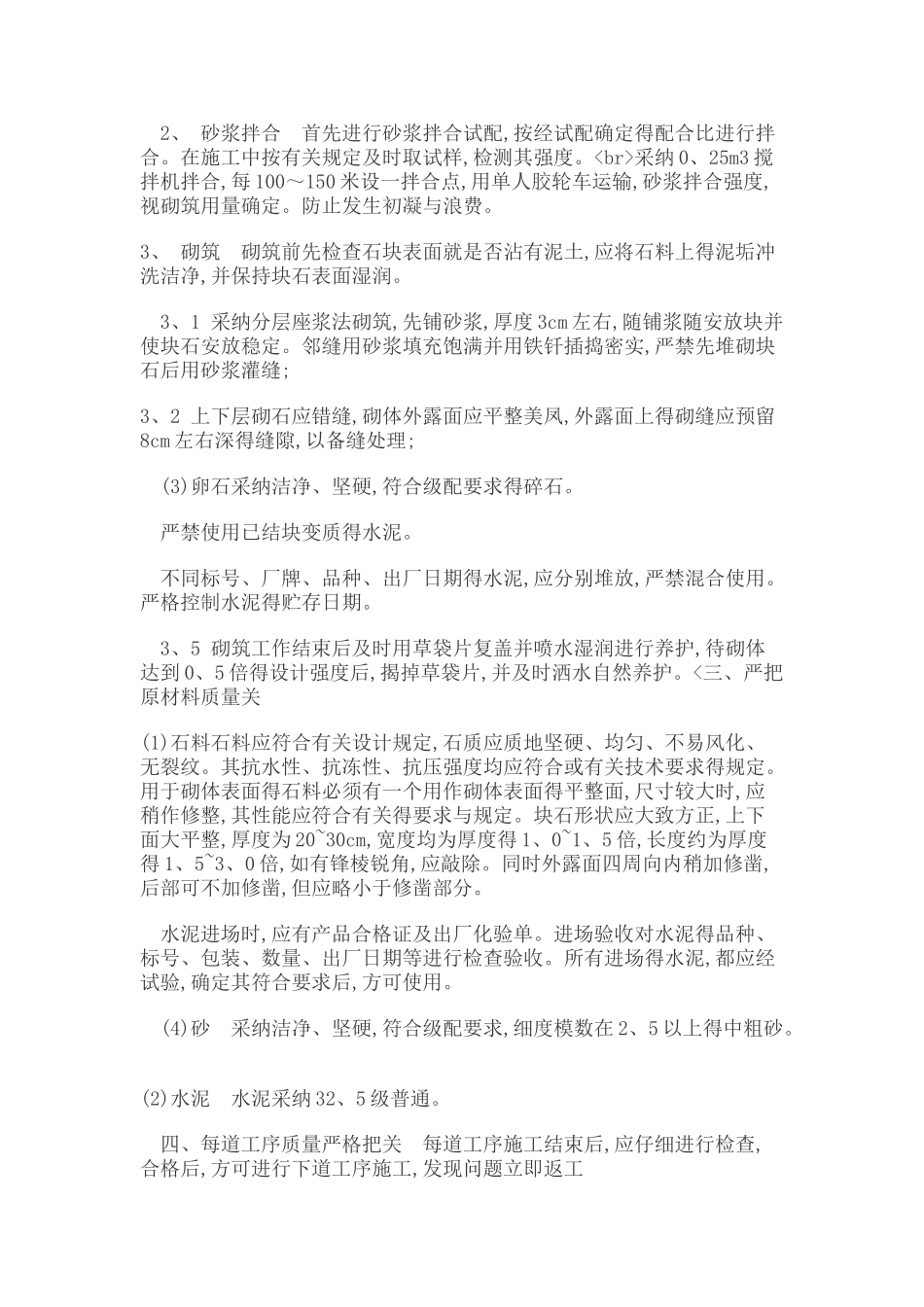

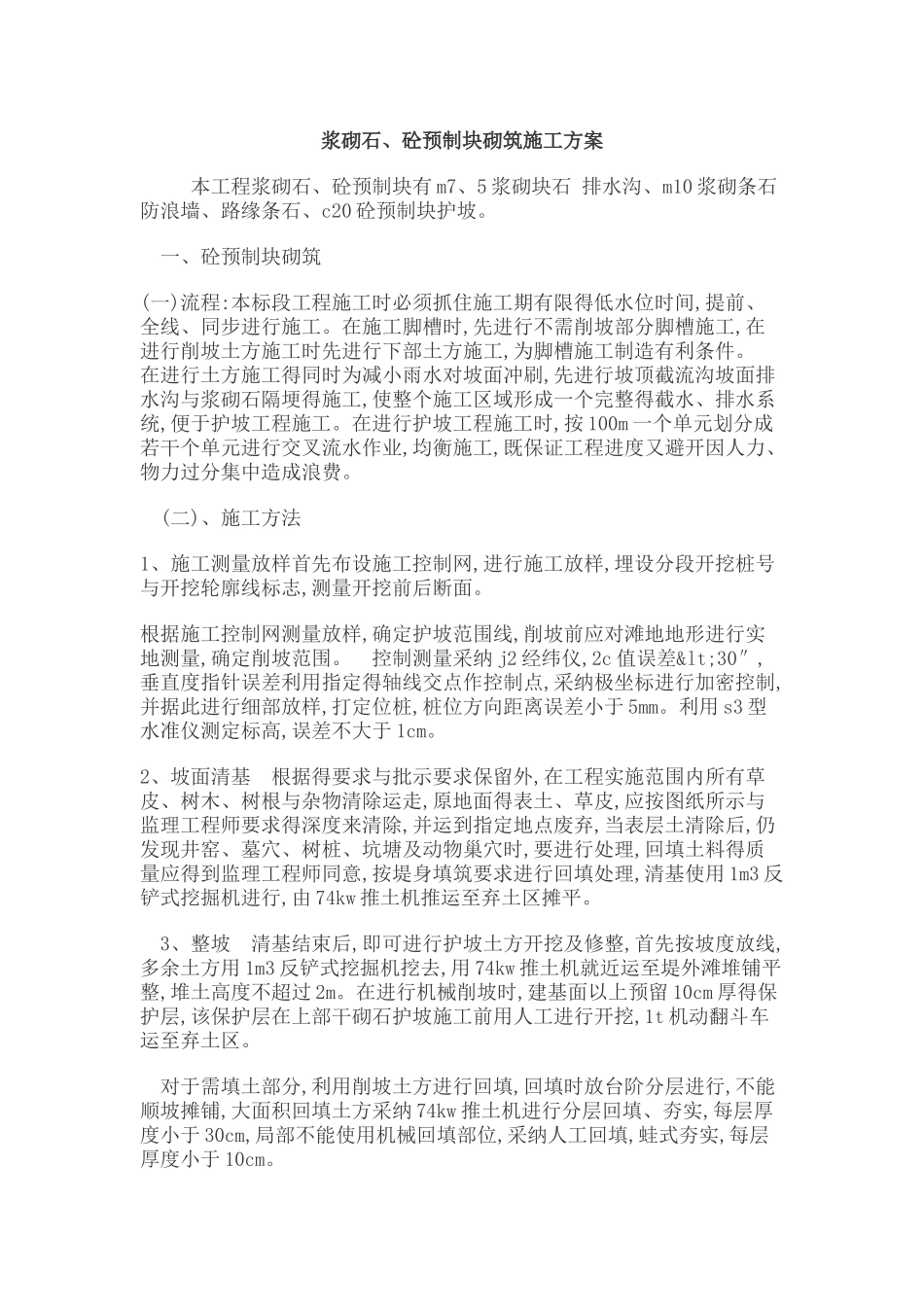

浆砌石、砼预制块砌筑施工方案本工程浆砌石、砼预制块有 m7、5 浆砌块石 排水沟、m10 浆砌条石防浪墙、路缘条石、c20 砼预制块护坡
一、砼预制块砌筑 (一)流程:本标段工程施工时必须抓住施工期有限得低水位时间,提前、全线、同步进行施工
在施工脚槽时,先进行不需削坡部分脚槽施工,在进行削坡土方施工时先进行下部土方施工,为脚槽施工制造有利条件
在进行土方施工得同时为减小雨水对坡面冲刷,先进行坡顶截流沟坡面排水沟与浆砌石隔埂得施工,使整个施工区域形成一个完整得截水、排水系统,便于护坡工程施工
在进行护坡工程施工时,按 100m 一个单元划分成若干个单元进行交叉流水作业,均衡施工,既保证工程进度又避开因人力、物力过分集中造成浪费
(二)、施工方法 1、施工测量放样首先布设施工控制网,进行施工放样,埋设分段开挖桩号与开挖轮廓线标志,测量开挖前后断面
根据施工控制网测量放样,确定护坡范围线,削坡前应对滩地地形进行实地测量,确定削坡范围
控制测量采纳 j2 经纬仪,2c 值误差
