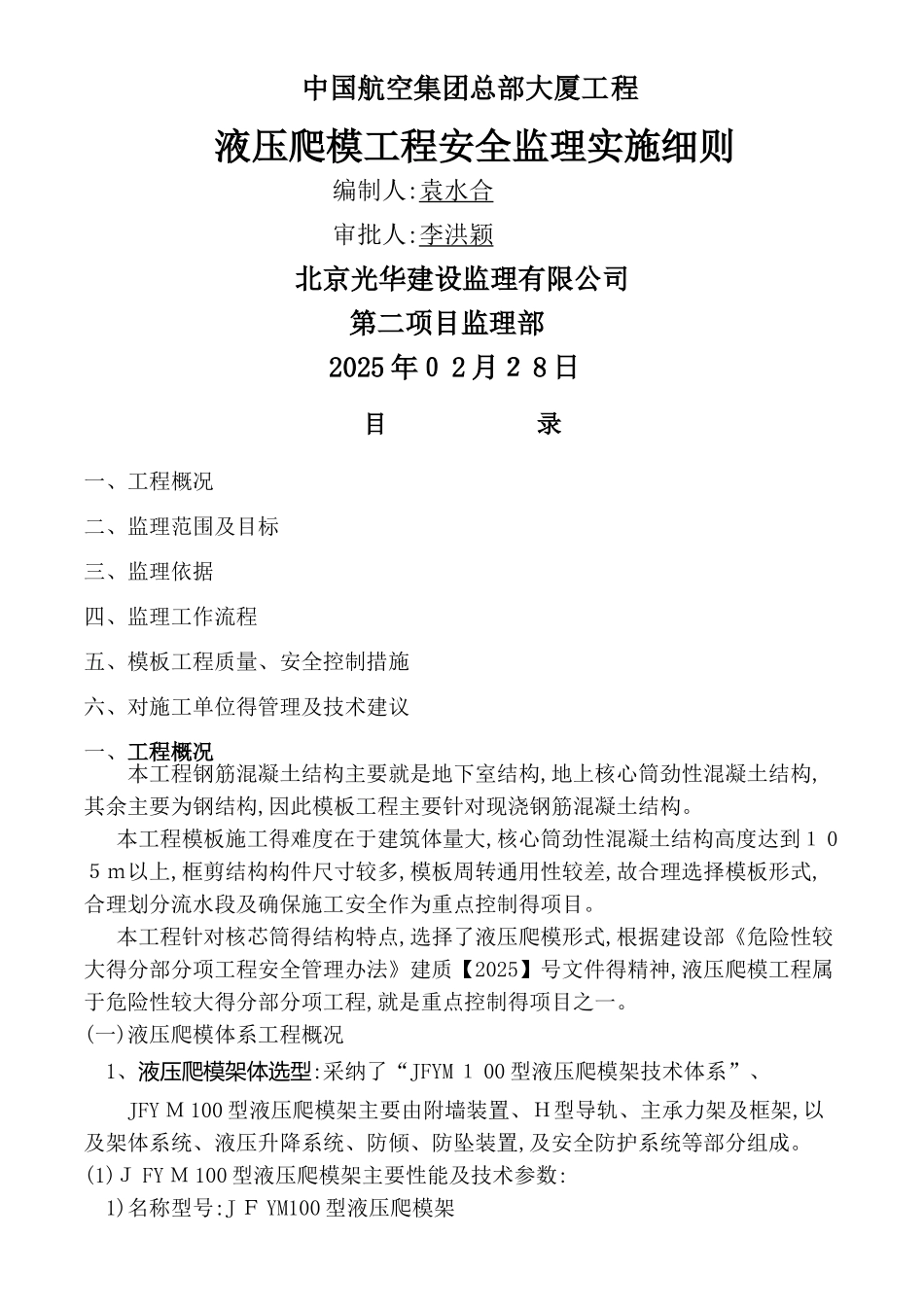

中国航空集团总部大厦工程液压爬模工程安全监理实施细则编制人:袁水合审批人:李洪颖北京光华建设监理有限公司第二项目监理部2025 年0 2 月2 8 日目 录一、工程概况二、监理范围及目标三、监理依据四、监理工作流程五、模板工程质量、安全控制措施六、对施工单位得管理及技术建议一、工程概况本工程钢筋混凝土结构主要就是地下室结构,地上核心筒劲性混凝土结构,其余主要为钢结构,因此模板工程主要针对现浇钢筋混凝土结构。 本工程模板施工得难度在于建筑体量大,核心筒劲性混凝土结构高度达到1 05m以上,框剪结构构件尺寸较多,模板周转通用性较差,故合理选择模板形式,合理划分流水段及确保施工安全作为重点控制得项目。本工程针对核芯筒得结构特点,选择了液压爬模形式,根据建设部《危险性较大得分部分项工程安全管理办法》建质【2025】号文件得精神,液压爬模工程属于危险性较大得分部分项工程,就是重点控制得项目之一。(一)液压爬模体系工程概况1、液压爬模架体选型:采纳了“JFYM 1 00 型液压爬模架技术体系”、JFY M 100 型液压爬模架主要由附墙装置、H型导轨、主承力架及框架,以及架体系统、液压升降系统、防倾、防坠装置,及安全防护系统等部分组成。(1)J FY M 100 型液压爬模架主要性能及技术参数:1)名称型号:J F YM100 型液压爬模架2)脚手架架体系统:两附墙点间架体支承跨度:≤4。8m架体高度:ﻩﻩ18m架体宽度:液压爬模架 2。3 m步距:ﻩﻩﻩ1、5~ 3.0m步数:ﻩﻩﻩﻩ4 ~ 8作业层数及施工荷载:2层同时作业时≤3K N/m2,3 层同时作业时≤2 KN/m 2,4层同时作业时≤1 KN/m2;(3)电控液压升降系统额定压力:ﻩﻩﻩ21M p a油缸行程:ﻩ550 mm伸出一次得时间: ﻩ90s额定推力:ﻩ100K N双缸同步误差:≤12m m电控手柄操作:可实现单缸、双缸、多缸动作4)爬升机构爬升机构就是有自动导向、液压升降、自动复位得锁定机构,能够实现架体与导轨互爬得功能。5)安全装置防坠落装置下坠制动距离:〈ﻩ50mm防坠落装置承载能力:〈130KN防倾装置导向间距: ≤2m m2、本工程核芯筒液压爬模架布置情况介绍本工程在核芯筒外墙布置了液压爬模机位,本方案布置 36 个液压爬模架机位,1 2组爬模架体,其中弧形墙液压爬模架 6 个机位,其它外墙液压爬模架 3 0个机位。在核芯筒地上二层竖向墙体完成后安装液压爬模架,地上三层开始使用。核芯筒内水平结构随主体结构同步施工。爬模架得提升可分段、分片或...
