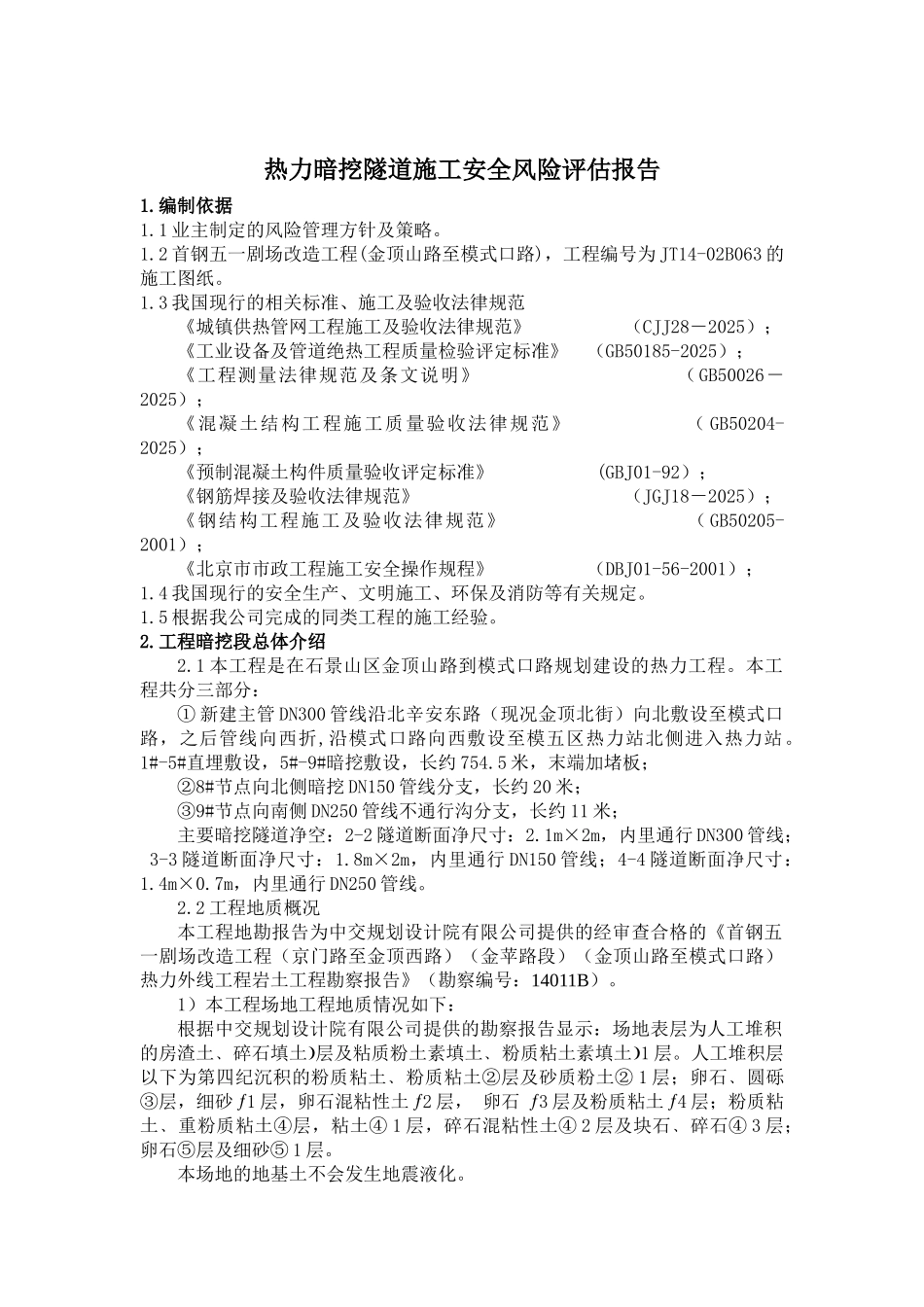

热力暗挖隧道施工安全风险评估报告1
1 业主制定的风险管理方针及策略
2 首钢五一剧场改造工程(金顶山路至模式口路),工程编号为 JT14-02B063 的施工图纸
3 我国现行的相关标准、施工及验收法律规范《城镇供热管网工程施工及验收法律规范》 (CJJ28-2025);《工业设备及管道绝热工程质量检验评定标准》 (GB50185-2025);《工程测量法律规范及条文说明》 (GB50026-2025);《混凝土结构工程施工质量验收法律规范》 ( GB50204-2025);《预制混凝土构件质量验收评定标准》 (GBJ01-92);《钢筋焊接及验收法律规范》 (JGJ18-2025); 《钢结构工程施工及验收法律规范》 ( GB50205-2001);《北京市市政工程施工安全操作规程》 (DBJ01-56-2001);1
4 我国现行的安全生产、文明施工、环保及消防等有关规定
5 根据我公司完成的同类工程的施工经验
工程暗挖段总体介绍2
1 本工程是在石景山区金顶山路到模式口路规划建设的热力工程
本工程共分三部分:① 新建主管 DN300 管线沿北辛安东路(现况金顶北街)向北敷设至模式口路,之后管线向西折,沿模式口路向西敷设至模五区热力站北侧进入热力站
1#-5#直埋敷设,5#-9#暗挖敷设,长约 754
5 米,末端加堵板;②8#节点向北侧暗挖 DN150 管线分支,长约 20 米;③9#节点向南侧 DN250 管线不通行沟分支,长约 11 米;主要暗挖隧道净空:2-2 隧道断面净尺寸:2
1m×2m,内里通行 DN300 管线; 3-3 隧道断面净尺寸:1
8m×2m,内里通行 DN150 管线;4-4 隧道断面净尺寸:1
7m,内里通行 DN250 管线
2 工程地质概况本工程地勘报告为中交规划设计院有限公司提供的经审查合格
