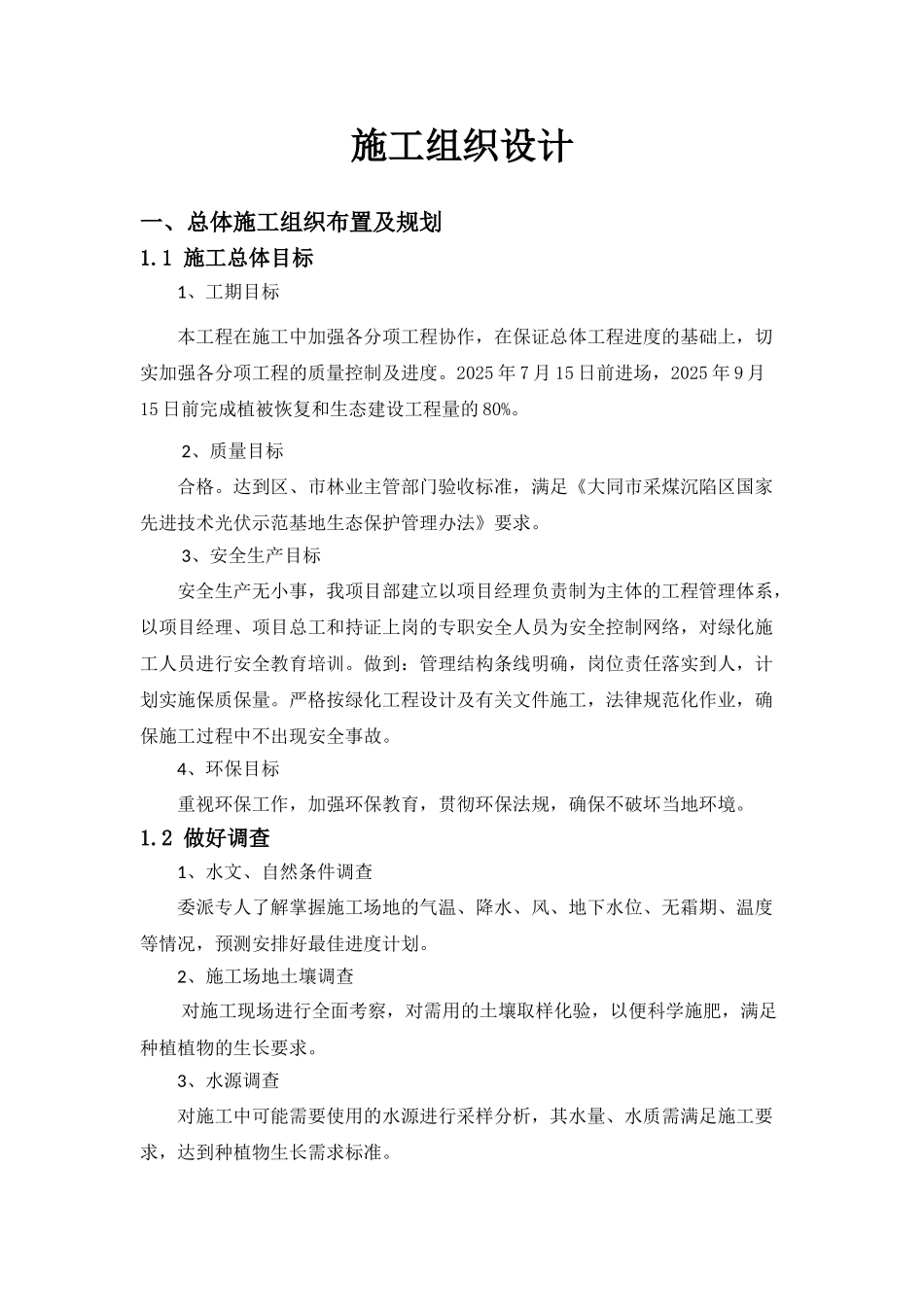

施工组织设计一、总体施工组织布置及规划1

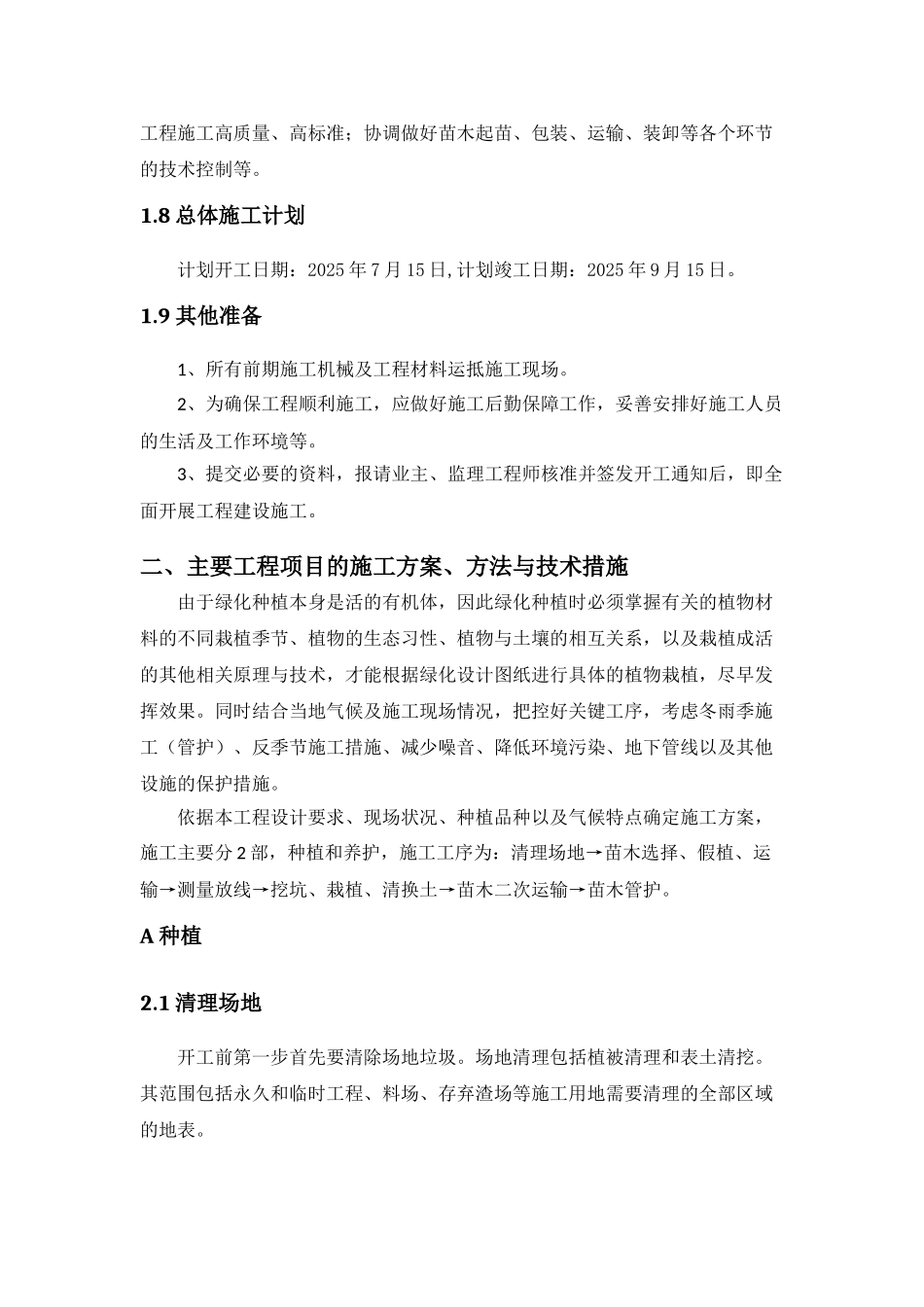

1 施工总体目标 1、工期目标 本工程在施工中加强各分项工程协作,在保证总体工程进度的基础上,切实加强各分项工程的质量控制及进度
2025 年 7 月 15 日前进场,2025 年 9 月15 日前完成植被恢复和生态建设工程量的 80%
2、质量目标 合格
达到区、市林业主管部门验收标准,满足《大同市采煤沉陷区国家先进技术光伏示范基地生态保护管理办法》要求
3、安全生产目标 安全生产无小事,我项目部建立以项目经理负责制为主体的工程管理体系,以项目经理、项目总工和持证上岗的专职安全人员为安全控制网络,对绿化施工人员进行安全教育培训
做到:管理结构条线明确,岗位责任落实到人,计划实施保质保量
严格按绿化工程设计及有关文件施工,法律规范化作业,确保施工过程中不出现安全事故
4、环保目标 重视环保工作,加强环保教育,贯彻环保法规,确保不破坏当地环境
2 做好调查 1、水文、自然条件调查委派专人了解掌握施工场地的气温、降水、风、地下水位、无霜期、温度等情况,预测安排好最佳进度计划
2、施工场地土壤调查 对施工现场进行全面考察,对需用的土壤取样化验,以便科学施肥,满足种植植物的生长要求
3、水源调查对施工中可能需要使用的水源进行采样分析,其水量、水质需满足施工要求,达到种植物生长需求标准
4、所需种植材料调查调查当地各种种植材料的引种、驯化情况及种植技术参数等,以及绿化施工辅助材料实验数据和季节使用参数等
5、生活办公场所调查租用或搭建办公生活住房,作为施工人员生活生产、办公住宿及材料、工器具贮存之用
6、施工现场周边社会环境调查了解熟悉施工场地周边的民风、民俗和社会关系,避开或减少与地方的纠纷
3 落实工程项目管理机构组成 由具有丰富施工经验的管理、技术人员组成项目经理部
坚持持证上岗制度,实行目标质量管理,严格考核
