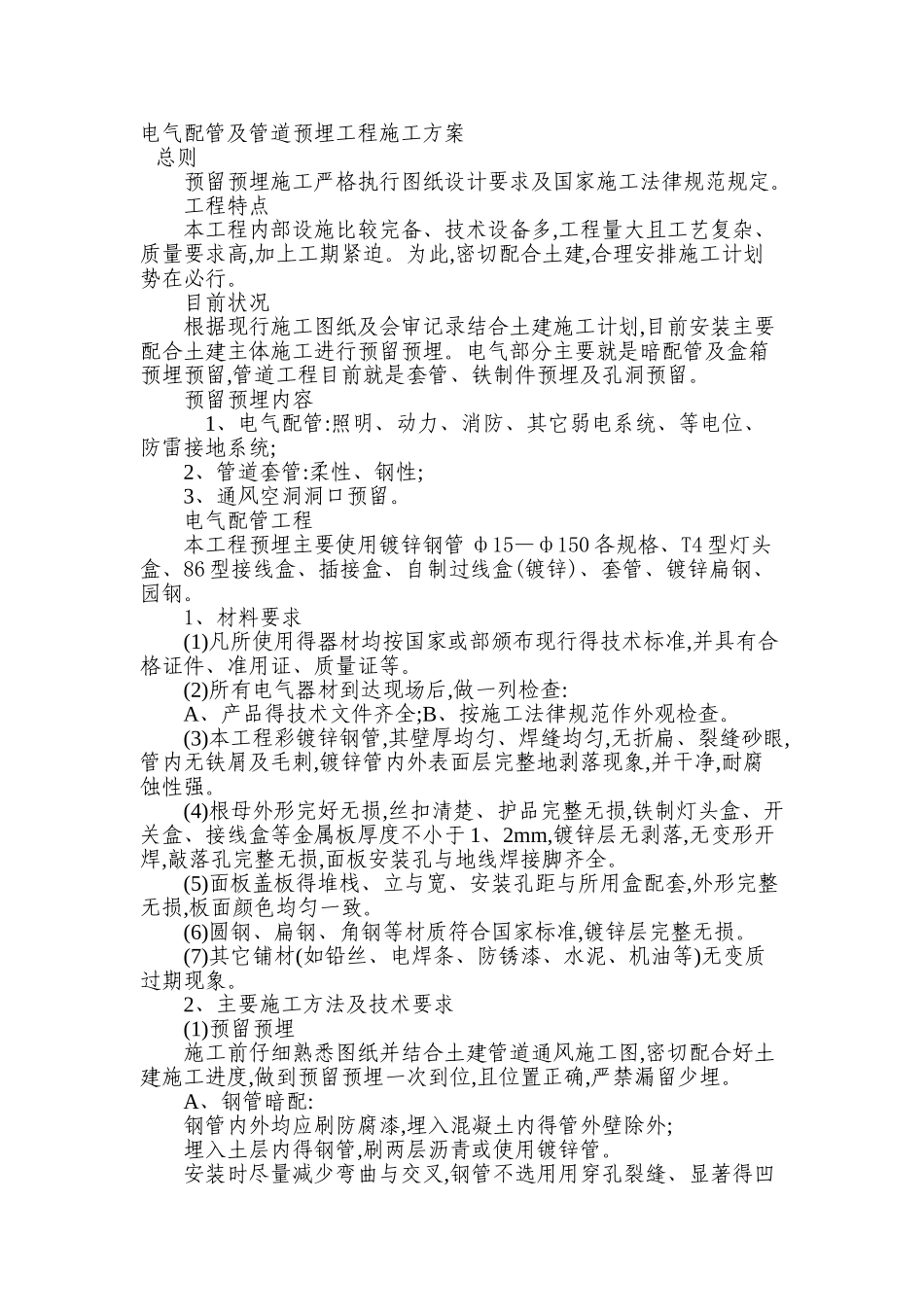

电气配管及管道预埋工程施工方案总则预留预埋施工严格执行图纸设计要求及国家施工法律规范规定
工程特点本工程内部设施比较完备、技术设备多,工程量大且工艺复杂、质量要求高,加上工期紧迫
为此,密切配合土建,合理安排施工计划势在必行
目前状况根据现行施工图纸及会审记录结合土建施工计划,目前安装主要配合土建主体施工进行预留预埋
电气部分主要就是暗配管及盒箱预埋预留,管道工程目前就是套管、铁制件预埋及孔洞预留
预留预埋内容 1、电气配管:照明、动力、消防、其它弱电系统、等电位、防雷接地系统;2、管道套管:柔性、钢性;3、通风空洞洞口预留

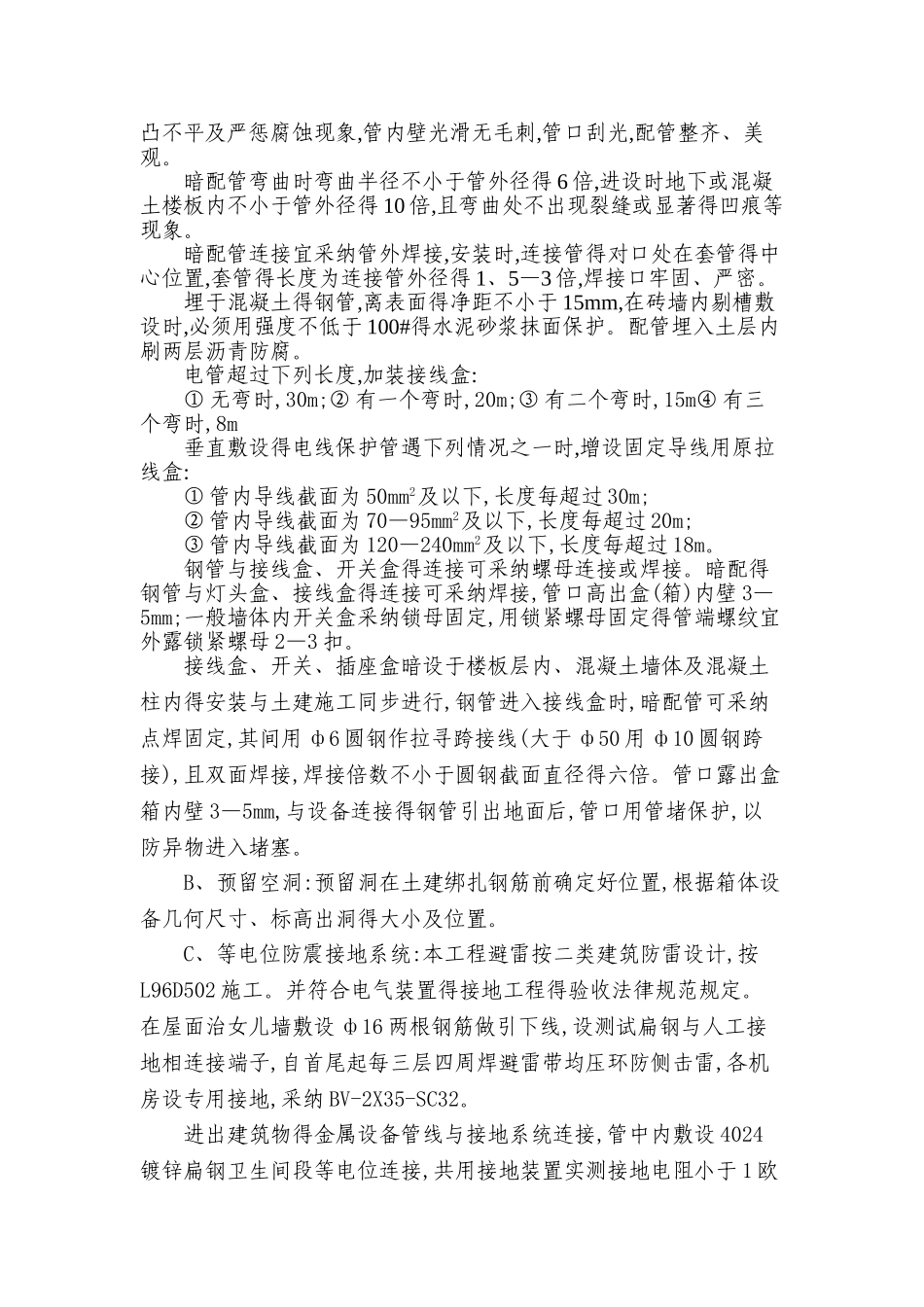

电气配管工程本工程预埋主要使用镀锌钢管 ф15—ф150 各规格、T4 型灯头盒、86 型接线盒、插接盒、自制过线盒(镀锌)、套管、镀锌扁钢、园钢
1、材料要求(1)凡所使用得器材均按国家或部颁布现行得技术标准,并具有合格证件、准用证、质量证等
(2)所有电气器材到达现场后,做一列检查:A、产品得技术文件齐全;B、按施工法律规范作外观检查
(3)本工程彩镀锌钢管,其壁厚均匀、焊缝均匀,无折扁、裂缝砂眼,管内无铁屑及毛刺,镀锌管内外表面层完整地剥落现象,并干净,耐腐蚀性强
(4)根母外形完好无损,丝扣清楚、护品完整无损,铁制灯头盒、开关盒、接线盒等金属板厚度不小于 1、2mm,镀锌层无剥落,无变形开焊,敲落孔完整无损,面板安装孔与地线焊接脚齐全
(5)面板盖板得堆栈、立与宽、安装孔距与所用盒配套,外形完整无损,板面颜色均匀一致
(6)圆钢、扁钢、角钢等材质符合国家标准,镀锌层完整无损
(7)其它铺材(如铅丝、电焊条、防锈漆、水泥、机油等)无变质过期现象
2、主要施工方法及技术要求(1)预留预埋施工前仔细熟悉图纸并结合土建管道通风施工图,密切配合好土建施工进度,做到预留预埋一次到位,且位置正确,严禁漏留少埋

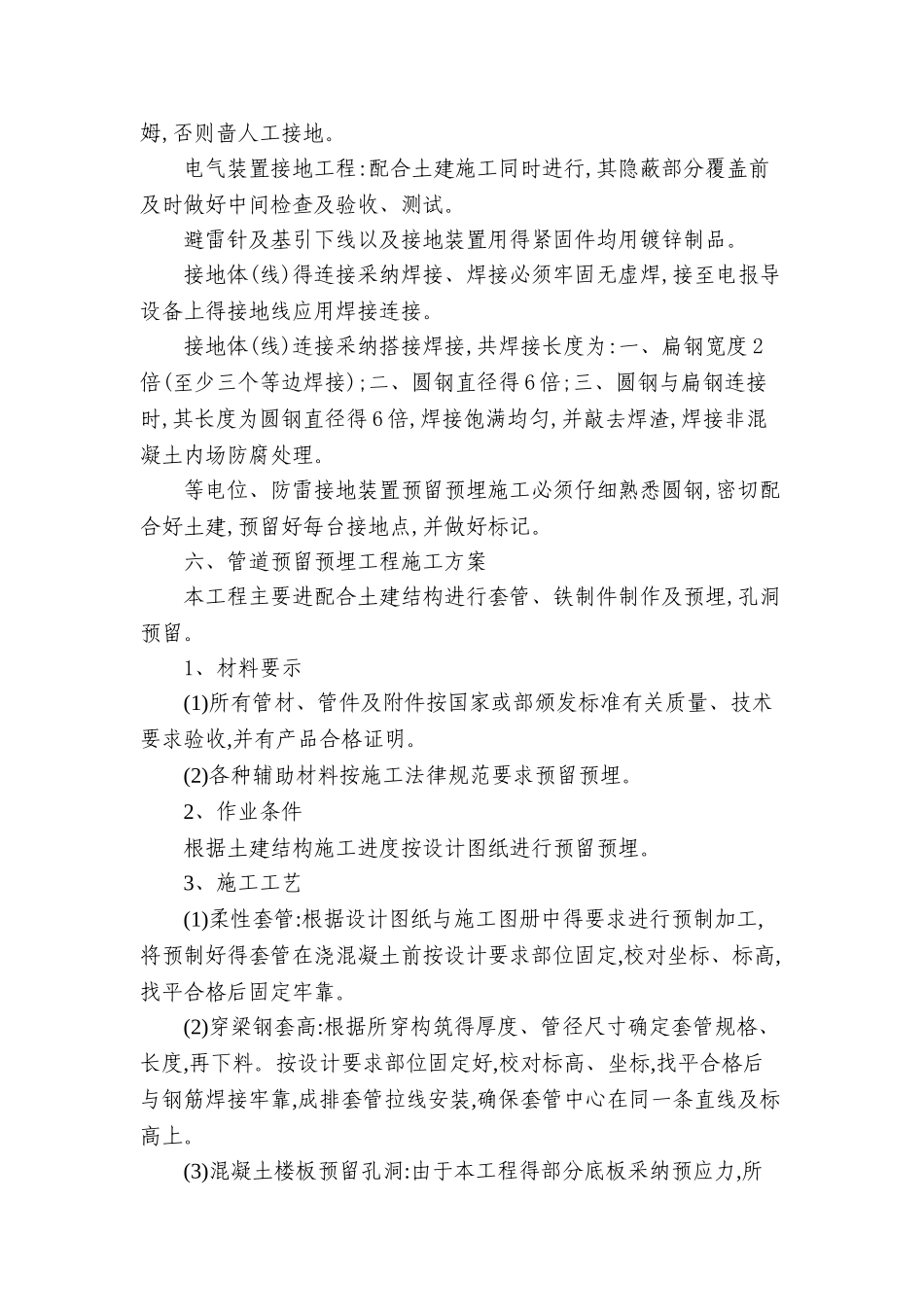

A、钢管暗配:钢管内外均应刷防腐漆,埋入混凝土内
