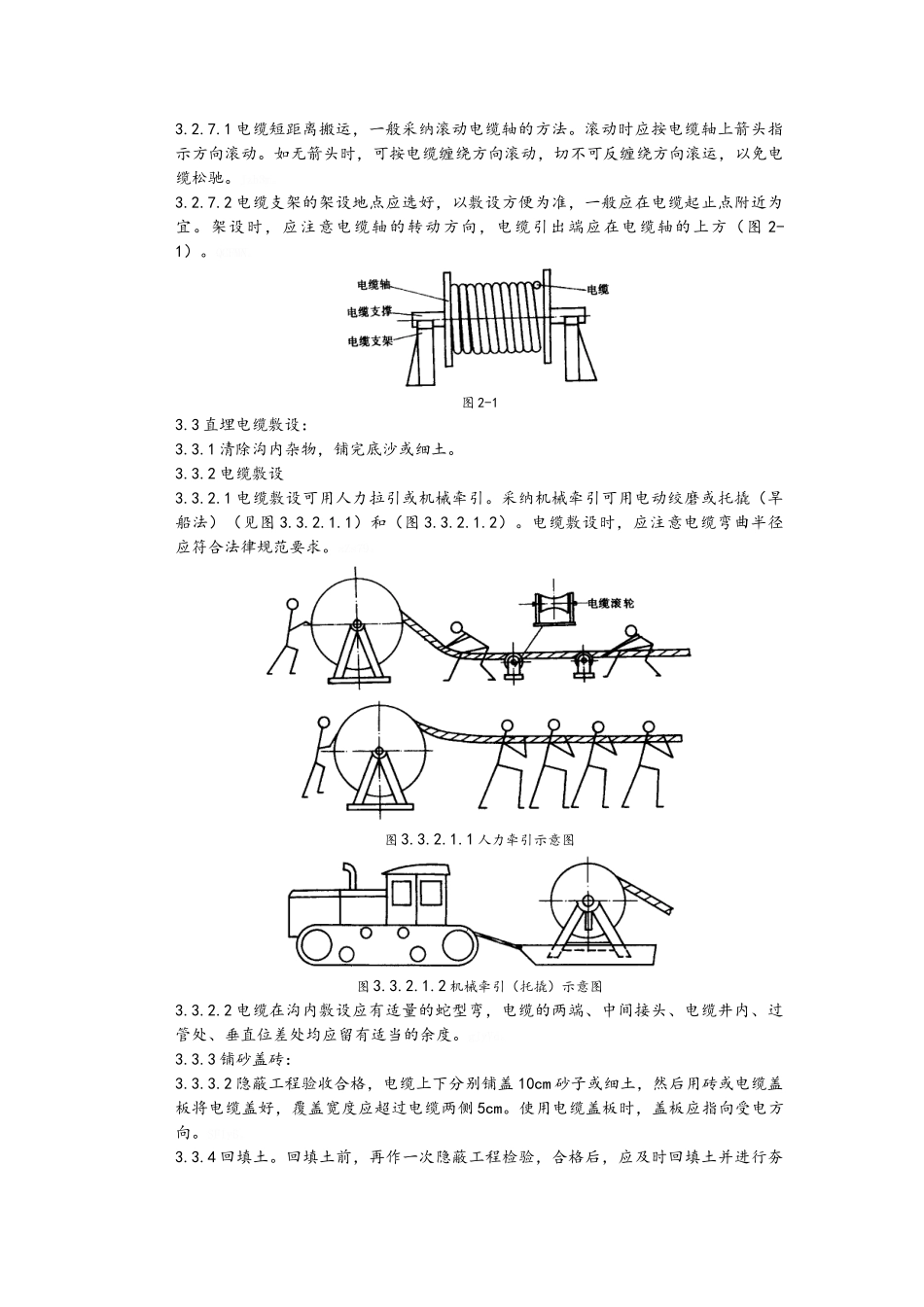

电缆敷设质量管理依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收法律规范》GB50303-20251、范围本质量管理适用于 10kV 及以下一般工业与民用建筑电气安装工程的电力电缆敷设。2、施工准备2.1 设备及材料要求:2.1.1 所有材料规格型号及电压等级应符合设计要求,并有产品合格证。2.1.2 每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。2.1.3 电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭曲现象。油浸电缆应密封良好,无漏油及渗油现象。橡套及塑料电缆外皮及绝缘层无老化及裂纹。LGDHe。2.1.4 各种金属型钢不应有明显锈蚀,管内无毛刺。所有紧固螺栓,均应采纳镀锌件。2.1.5 其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。6sRWC。2.2 主要机具:2.2.1 电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。2.2.2 绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。2.2.3 无线电对讲机(或简易 xx)、手持扩音喇叭(有条件可采纳多功能扩大机作通讯联络)。2.3 作业条件:2.3.1 土建工程应具备下列条件:2.3.1.1 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。2.3.1.2 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。2.3.1.3 电缆沿线模板等设施拆除完毕。场地清理洁净、道路畅通,沟盖板齐备。2.3.1.4 放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求。2.3.1.5 直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。盖板及砂子运至沟旁。2.3.2 设备安装应具备下列条件2.3.2.1 变配电室内全部电气设备及用电设备配电箱柜安装完毕。2.3.2.2 电缆桥架、电缆托盘、电缆支架及电缆过管、保护管安装完毕,并检验合格。3、操作工艺3.1 工艺流程:3.2 准备工作:3.2.1 施工前应对电缆进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损及漏油、渗油等现象。TmbTe。3.2.2 电缆敷设前进行绝缘摇测或耐压试验。3.2.2.11kV 以下电缆,用 1kV 摇表摇测线间及对地的绝缘电阻应不低于 10MΩ。3.2.2.23~10kV 电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定。必要时敷设前仍需用 2.5kV 摇...
