石门隧道出口Ⅴ级围岩开挖施工方案(左线)一、编制根据1、《两阶段施工图设计》2、实行性施工组织设计3、设计及法律规范规定4、我方人机料概况及施工经验旳二、工程概况石门隧道设计为上下行分离式中隧道
隧道左右线间距约为 35m,隧道出口洞门采纳削竹式
隧道左线平面出口段 131
27m 位于 R=3400m圆曲线上,纵断面坡率为旳-2
36%单向坡
旳隧道出口围岩为第四纪残坡积土及全-强风化花岗岩和变质石英砂岩,构造松散,围岩级别为Ⅴ级;围岩稳定性较差,开挖时易发生塌方;洞口边仰坡重要为土质及类土质边坡为主

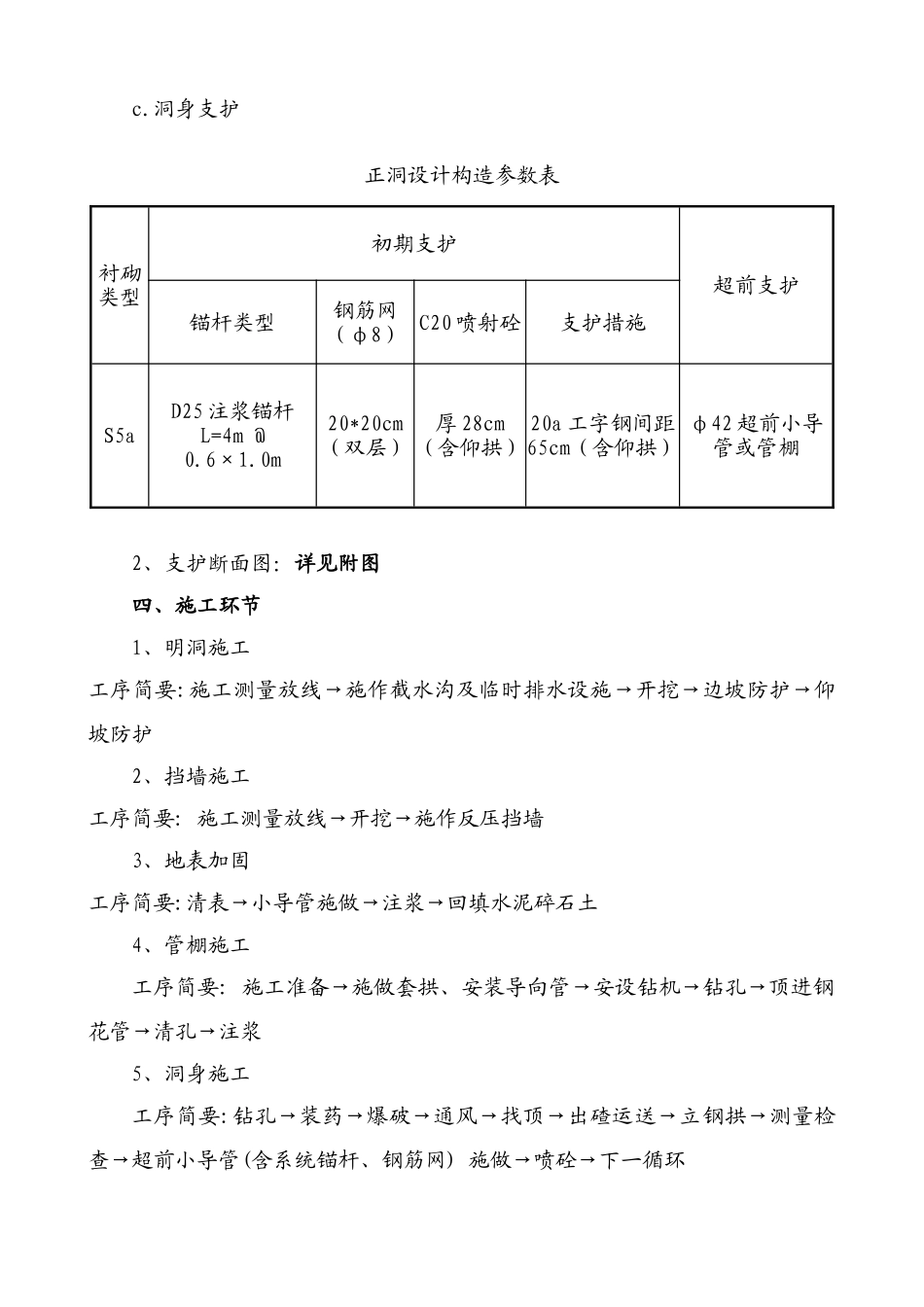

围岩分类表围岩类别Ⅴ 级里程备注左线76mZK70+023~ZK70+099 其中明洞为 15 米三、技术参数1、构造设计a
边、仰坡:边坡采纳 φ6
5 钢筋网+φ22 砂浆锚杆+15cmC20 喷射砼锚网喷支护+植草防护;仰坡采纳 φ6
5 钢筋网+φ22 砂浆锚杆+15cmC20 喷射砼锚网喷支护b
地表加固:M7
5 浆砌片石挡土墙+地表注浆小导管(φ42@ 1
5m)+回填水泥碎石土c
洞身支护 正洞设计构造参数表衬砌类型初期支护超前支护锚杆类型钢筋网(φ8) C20 喷射砼支护措施S5aD25 注浆锚杆L=4m @ 0
0m20*20cm(双层)厚 28cm(含仰拱)20a 工字钢间距65cm(含仰拱)φ42 超前小导管或管棚 2、支护断面图:详见附图四、施工环节1、明洞施工工序简要:施工测量放线→施作截水沟及临时排水设施→开挖→边坡防护→仰坡防护2、挡墙施工 工序简要: 施工测量放线→开挖→施作反压挡墙3、地表加固工序简要:清表→小导管施做→注浆→回填水泥碎石土4、管棚施工工序简要: 施工准备→施做套拱、安装导向管→安设钻机→钻孔→顶进钢花管→清孔→注浆5、洞身施工工序简要:钻孔→装药→爆破→通风→找顶→出碴运送→立钢拱→测量检查→超前小导管
