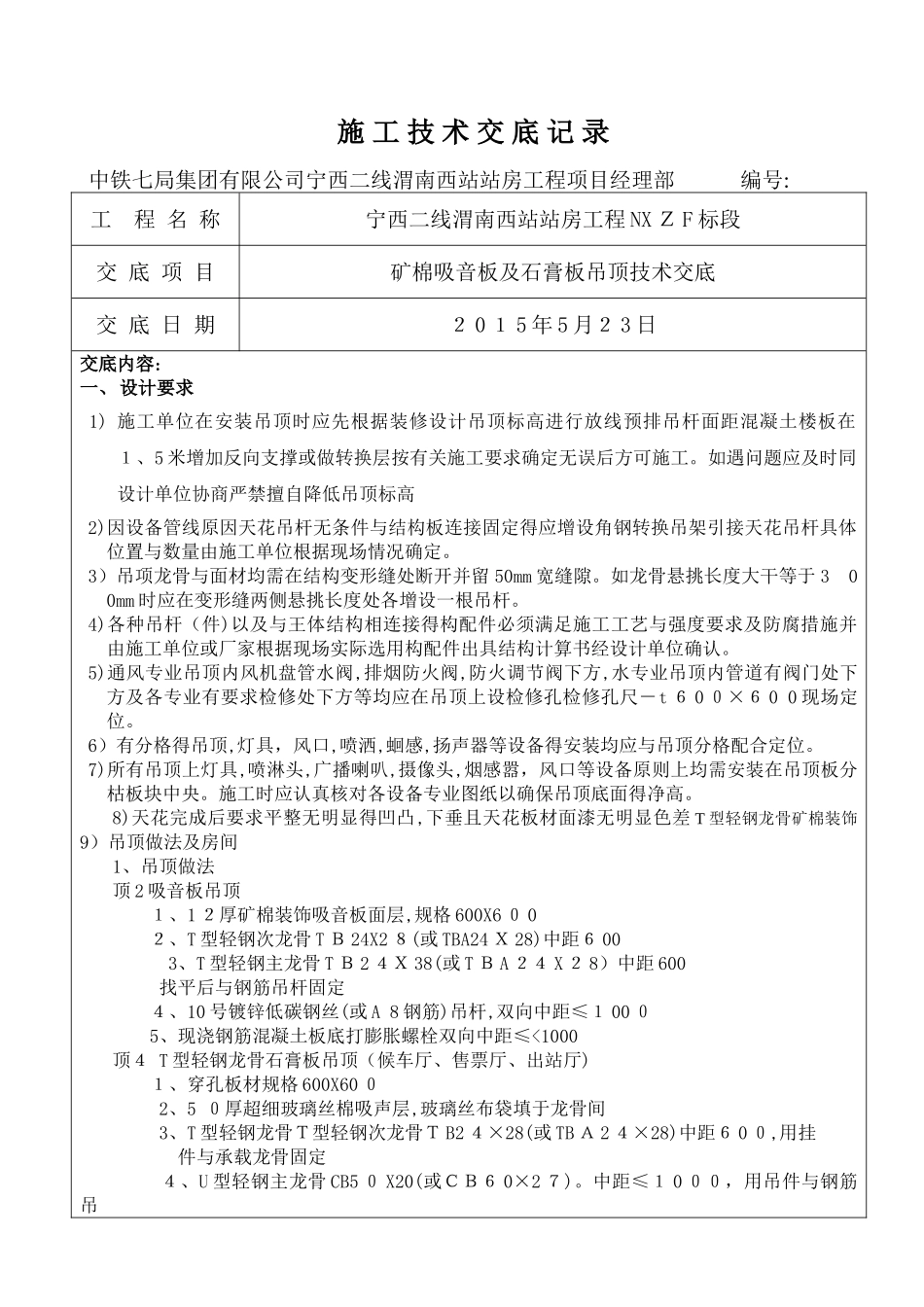

施 工 技 术 交 底 记 录中铁七局集团有限公司宁西二线渭南西站站房工程项目经理部 编号: 工 程 名 称宁西二线渭南西站站房工程 NX Z F 标段交 底 项 目矿棉吸音板及石膏板吊顶技术交底交 底 日 期2 0 1 5 年 5 月2 3 日交底内容:一、设计要求 1) 施工单位在安装吊顶时应先根据装修设计吊顶标高进行放线预排吊杆面距混凝土楼板在1、5 米增加反向支撑或做转换层按有关施工要求确定无误后方可施工。如遇问题应及时同设计单位协商严禁擅自降低吊顶标高2)因设备管线原因天花吊杆无条件与结构板连接固定得应增设角钢转换吊架引接天花吊杆具体位置与数量由施工单位根据现场情况确定。3)吊项龙骨与面材均需在结构变形缝处断开并留 50mm 宽缝隙。如龙骨悬挑长度大干等于 3 0 0mm 时应在变形缝两侧悬挑长度处各增设一根吊杆。4)各种吊杆(件)以及与王体结构相连接得构配件必须满足施工工艺与强度要求及防腐措施并由施工单位或厂家根据现场实际选用构配件出具结构计算书经设计单位确认。5)通风专业吊顶内风机盘管水阀,排烟防火阀,防火调节阀下方,水专业吊顶内管道有阀门处下方及各专业有要求检修处下方等均应在吊顶上设检修孔检修孔尺-t 6 0 0×6 0 0 现场定位。6)有分格得吊顶,灯具,风口,喷洒,蛔感,扬声器等设备得安装均应与吊顶分格配合定位。7)所有吊顶上灯具,喷淋头,广播喇叭,摄像头,烟感嚣,风口等设备原则上均需安装在吊顶板分枯板块中央。施工时应认真核对各设备专业图纸以确保吊顶底面得净高。8)天花完成后要求平整无明显得凹凸,下垂且天花板材面漆无明显色差 T 型轻钢龙骨矿棉装饰9)吊顶做法及房间1、吊顶做法顶 2 吸音板吊顶 1、1 2厚矿棉装饰吸音板面层,规格 600X6 0 0 2、T 型轻钢次龙骨 T B 24X2 8(或 TBA24 X 28)中距6 00 3、T 型轻钢主龙骨 T B 2 4X 38(或 T B A 24 X 2 8)中距 600 找平后与钢筋吊杆固定 4、10 号镀锌低碳钢丝(或 A 8 钢筋)吊杆,双向中距≤1 00 0 5、现浇钢筋混凝土板底打膨胀螺栓双向中距≤<1000顶4 T 型轻钢龙骨石膏板吊顶(候车厅、售票厅、出站厅) 1、穿孔板材规格 600X60 0 2、5 0厚超细玻璃丝棉吸声层,玻璃丝布袋填于龙骨间 3、T 型轻钢龙骨T型轻钢次龙骨T B2 4×28(或 TB A 2 4×28)中距6 0 0,用挂 件与承载龙骨固定 4、U 型轻钢主龙骨 CB5 0 X20(或...
