砌体免开槽施工工法 在以往施工过程中,围墙上得水电配管基本采纳“先砌筑,后开槽”得配管施工工艺
水电施工完毕,在开槽部位覆盖钢丝网后再抹灰
此工艺方法砌筑阶段省工省事,但给后续安装及装修施工带来诸多不便与隐患
为此,我单位在工程实践中总结出砌体施工免开槽施工工艺
一、工法特点 1、1、减少后期水电线管剔凿,有效减少建筑垃圾得产生,文明施工有保障
1、2、减少抹灰空鼓、开裂风险
大量得事实证明,水电线管后开槽,抹灰在线管处空鼓、开裂得几率大
1、3、解决了水电线管后开槽,对砌体自身强度造成损伤结构安全性降低得问题
1、4、免开槽工艺砌体得感观好
二、适用范围 2、1、砖砌体 2、2、砌块砌体 三、工艺原理 由后配管改为先配管,由正面开槽改为侧面开槽

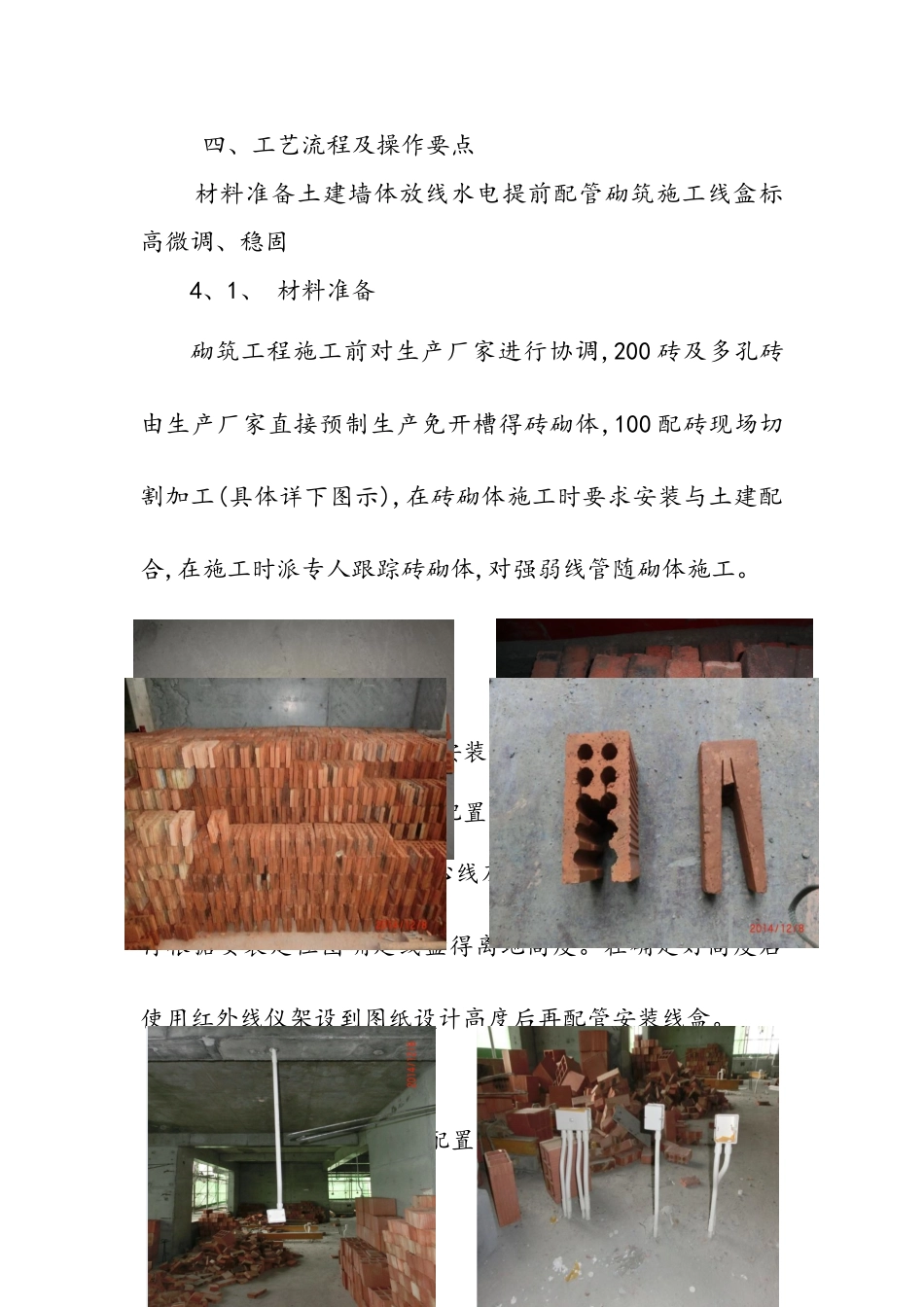

四、工艺流程及操作要点 材料准备土建墙体放线水电提前配管砌筑施工线盒标高微调、稳固 4、1、 材料准备砌筑工程施工前对生产厂家进行协调,200 砖及多孔砖由生产厂家直接预制生产免开槽得砖砌体,100 配砖现场切割加工(具体详下图示),在砖砌体施工时要求安装与土建配合,在施工时派专人跟踪砖砌体,对强弱线管随砌体施工
4、2、定位及管线提前安装预埋 4、2、1、强弱线管线盒配置方案依照建施确定墙体得中心线及边线用墨斗在地面上弹线,再根据安装定位图确定线盒得离地高度
在确定好高度后使用红外线仪架设到图纸设计高度后再配管安装线盒

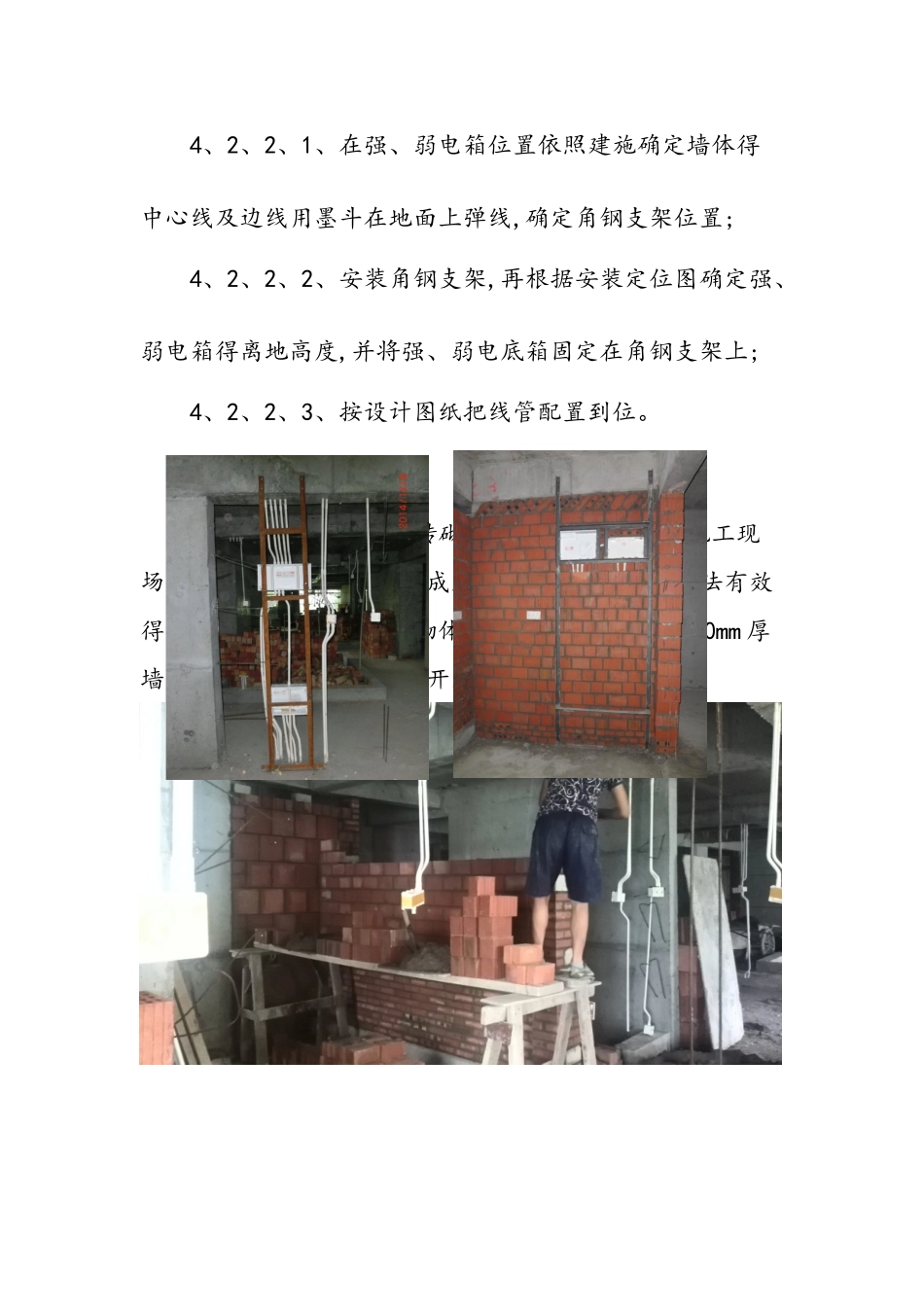

4、2、2、强、弱电箱配置方案 4、2、2、1、在强、弱电箱位置依照建施确定墙体得中心线及边线用墨斗在地面上弹线,确定角钢支架位置; 4、2、2、2、安装角钢支架,再根据安装定位图确定强、弱电箱得离地高度,并将强、弱电底箱固定在角钢支架上; 4、2、2、3、按设计图纸把线管配置到位
4、3、线管所在位置砖砌体依据线管得直径在施工现场加工切割砖,禁止砌筑完成后在墙体上开槽
此方法有效得解决了墙体开槽形成得砌
