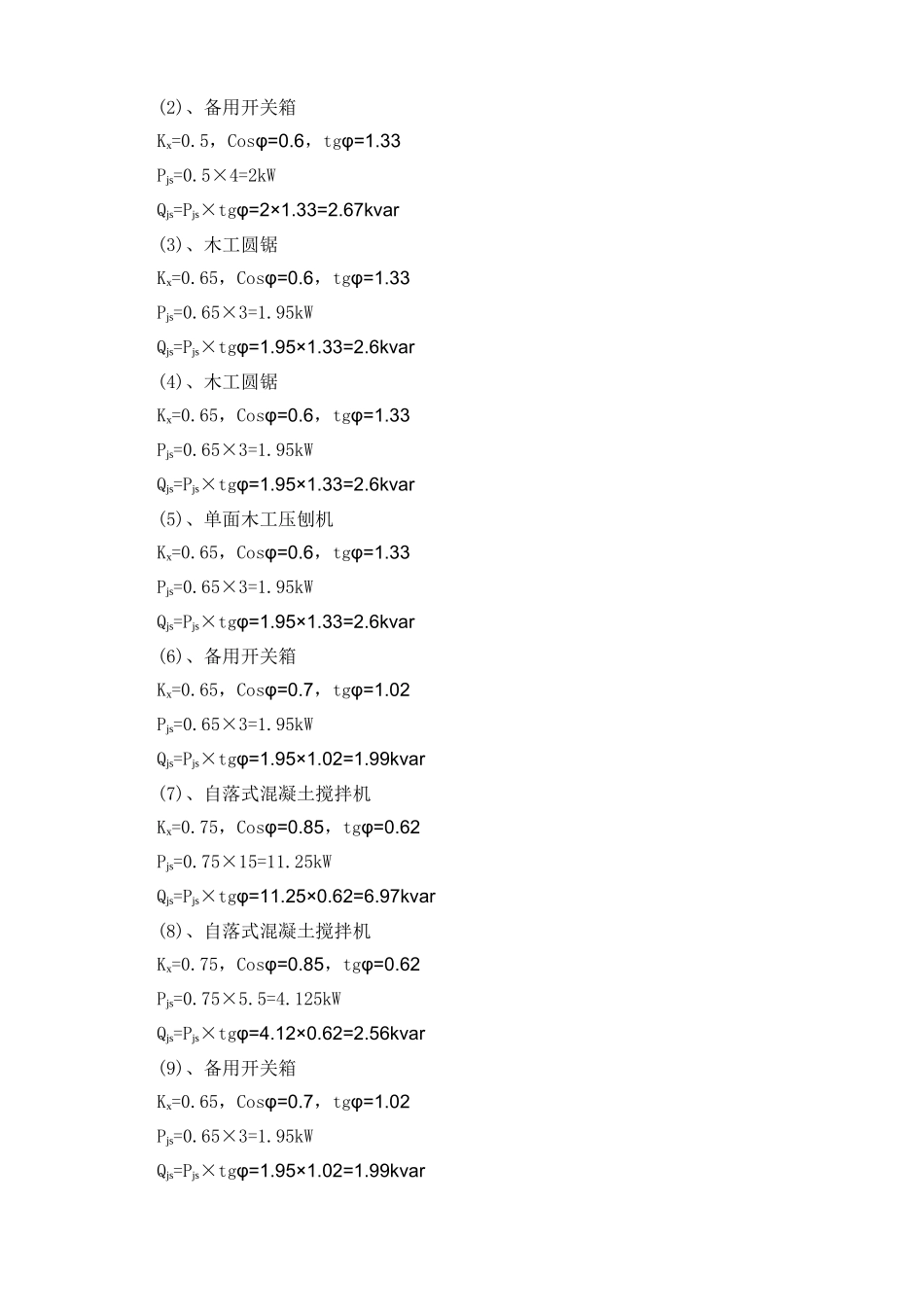

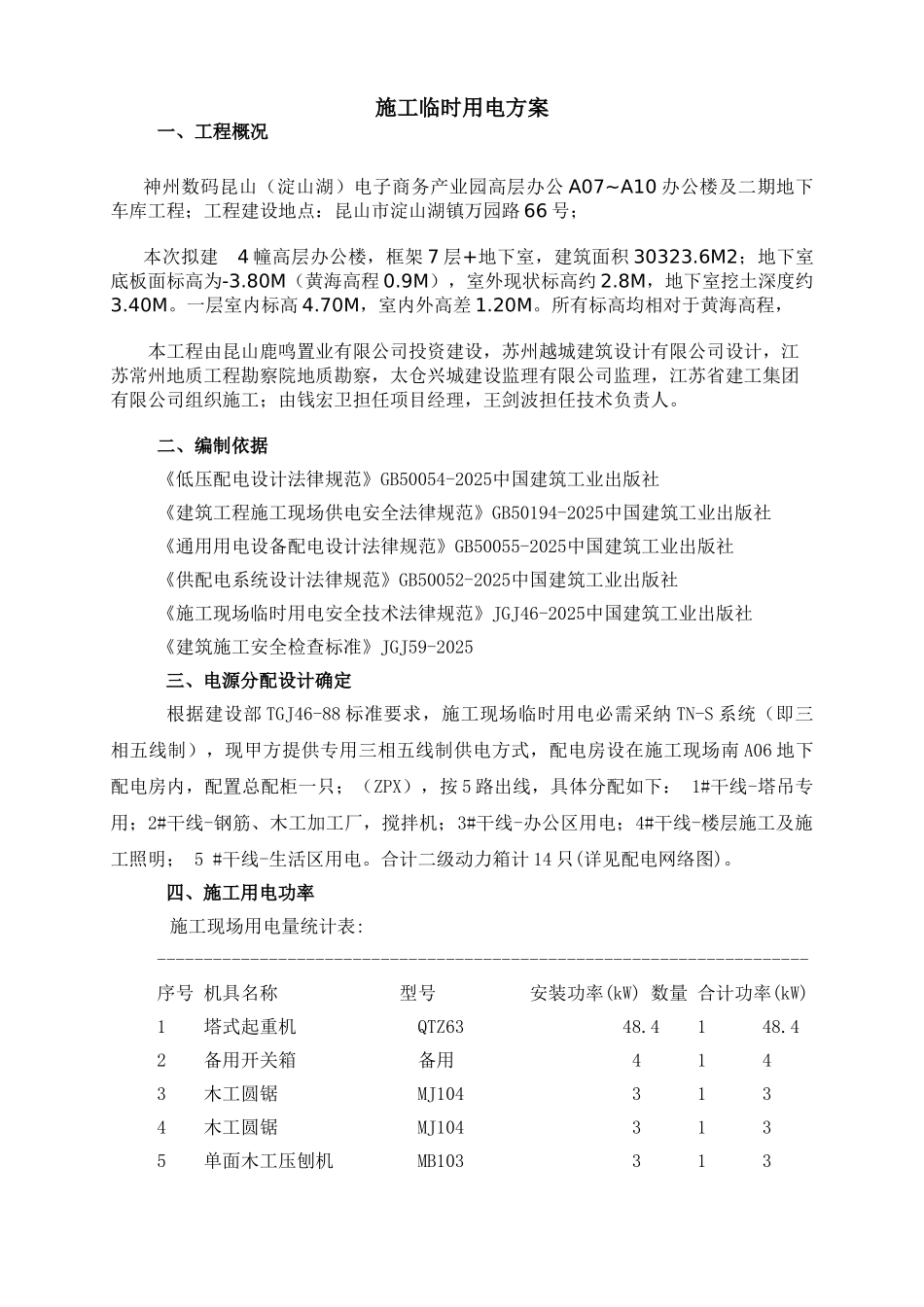

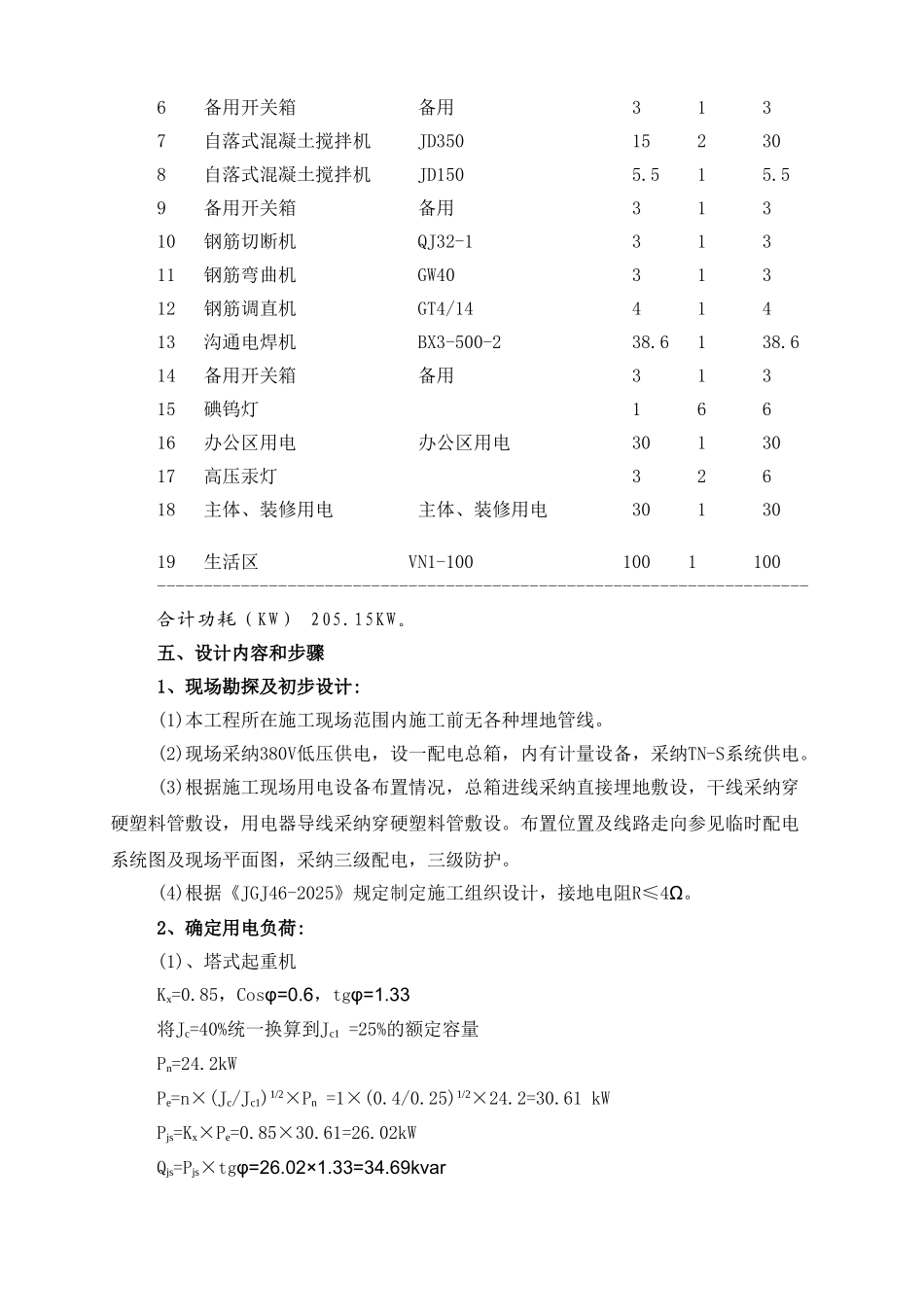

施工临时用电方案一、工程概况神州数码昆山(淀山湖)电子商务产业园高层办公 A07~A10 办公楼及二期地下车库工程;工程建设地点:昆山市淀山湖镇万园路 66 号;本次拟建 4 幢高层办公楼,框架 7 层+地下室,建筑面积 30323.6M2;地下室底板面标高为-3.80M(黄海高程 0.9M),室外现状标高约 2.8M,地下室挖土深度约3.40M。一层室内标高 4.70M,室内外高差 1.20M。所有标高均相对于黄海高程,本工程由昆山鹿鸣置业有限公司投资建设,苏州越城建筑设计有限公司设计,江苏常州地质工程勘察院地质勘察,太仓兴城建设监理有限公司监理,江苏省建工集团有限公司组织施工;由钱宏卫担任项目经理,王剑波担任技术负责人。二、编制依据《低压配电设计法律规范》GB50054-2025中国建筑工业出版社《建筑工程施工现场供电安全法律规范》GB50194-2025中国建筑工业出版社《通用用电设备配电设计法律规范》GB50055-2025中国建筑工业出版社《供配电系统设计法律规范》GB50052-2025中国建筑工业出版社《施工现场临时用电安全技术法律规范》JGJ46-2025中国建筑工业出版社《建筑施工安全检查标准》JGJ59-2025三、电源分配设计确定根据建设部 TGJ46-88 标准要求,施工现场临时用电必需采纳 TN-S 系统(即三相五线制),现甲方提供专用三相五线制供电方式,配电房设在施工现场南 A06 地下配电房内,配置总配柜一只;(ZPX),按 5 路出线,具体分配如下: 1#干线-塔吊专用;2#干线-钢筋、木工加工厂,搅拌机;3#干线-办公区用电;4#干线-楼层施工及施工照明; 5 #干线-生活区用电。合计二级动力箱计 14 只(详见配电网络图)。四、施工用电功率施工现场用电量统计表:----------------------------------------------------------------------序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW)1 塔式起重机 QTZ63 48.4 1 48.4 2 备用开关箱 备用 4 1 4 3 木工圆锯 MJ104 3 1 3 4 木工圆锯 MJ104 3 1 3 5 单面木工压刨机 MB103 3 1 3 6 备用开关箱 备用 3 1 3 7 自落式混凝土搅拌机 JD350 15 2 30 8 自落式混凝土搅拌机 JD150 5.5 1 5.5 9 备用开关箱 备用 3 1 3 10 钢筋切断机 QJ32-1 3 1 3 11 钢筋弯曲机 GW40 3 1 3 12 钢筋调直机 GT4/14 4 1 4 13 沟通电焊机 BX3-500-2 38.6 1 38.6 14 备用开关箱 备用 3 1 3 15 碘钨灯 1 6 6 16 办公区用...
