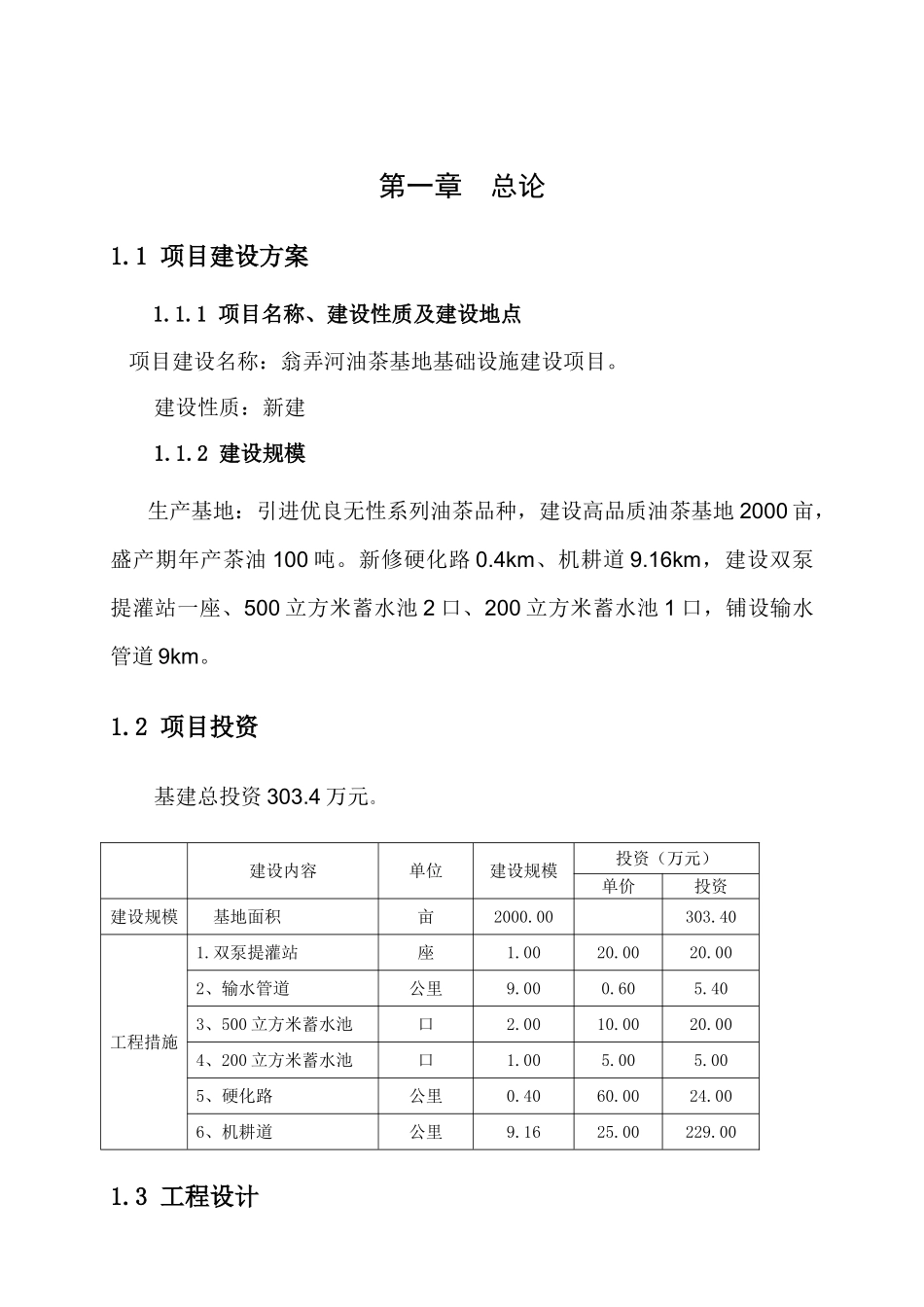

第一章 总论1.1 项目建设方案1.1.1 项目名称、建设性质及建设地点 项目建设名称:翁弄河油茶基地基础设施建设项目。建设性质:新建1.1.2 建设规模生产基地:引进优良无性系列油茶品种,建设高品质油茶基地 2000 亩,盛产期年产茶油 100 吨。新修硬化路 0.4km、机耕道 9.16km,建设双泵提灌站一座、500 立方米蓄水池 2 口、200 立方米蓄水池 1 口,铺设输水管道 9km。1.2 项目投资基建总投资 303.4 万元。 建设内容单位建设规模投资(万元)单价投资建设规模 基地面积亩2000.00 303.40 工程措施1.双泵提灌站座1.00 20.00 20.00 2、输水管道公里9.00 0.60 5.40 3、500 立方米蓄水池口2.00 10.00 20.00 4、200 立方米蓄水池口1.00 5.00 5.00 5、硬化路公里0.40 60.00 24.00 6、机耕道公里9.16 25.00 229.00 1.3 工程设计1、硬化路设计硬化路 1 条,全长 400 米。为翁弄河沿河公路。1)路基设计:全线均按单车道设计,设计路基宽 5.5 米,全程路坎脚挡土墙采纳 M7.5 浆砌石砌筑,碎石回填。2)路面设计:路面硬化宽 5.5 米,填隙碎石基层厚 8cm,面层用C25 混凝土硬化,厚 18cm,路拱横坡为 2%。3)施工要求:基层填缝用内然 8-10t 压路机压实,路面施工一次铺筑宽度不能低于路面宽度,每天施工结束或中断施工时设置横向接缝,并按5 米等距设计横向伸缩缝,横向伸缩缝切口深度为板厚的 2/3,切口宽5mm。混凝土保养期到后,用防渗材料填缝。4)主要材料要求:水泥用 P.0 32.5 普通硅酸盐水泥,粗骨料粒径在40 mm~50mm 之间,细骨料用机制砂,细度模数在 2.5 以上。2、机耕道设计(泥结石路面)机耕道全长 9160 米,贯穿于整个油茶基地。1)路基设计:全线均按单车道设计,每隔 200 米设 1 个错车道,错车道长 10 米,宽 2 米。设计路基宽 5.5 米,路基土石方开挖、回填根据实地调查测算,路基设计高度采纳中线标高。路肩墙采纳 M7.5 浆砌石砌筑,M10 砂浆压顶,墙背用碎石回填,施工尺寸详见设计图。2)路面设计:路面宽 4.7 米,碎石基层厚 20cm,泥结碎石面层厚10cm,路拱横坡为 3%。3)施工要求:基层铺筑用内然 8-10t 压路机压实,密实度不小于90%,泥结石面层先用人工抄平,最后再用机械压实。4)主要材料要求:水泥用 P.0 32.5 普通硅酸盐水泥,基层粗骨料粒径在 80 mm~120mm 之间,细骨料用机制砂,面层细度模数在 3.1 以上,砂浆工程细...
