河南省公安消防总队士官周转房项目补桩施工方案 审批人: 年 月 日目 录一、工程概括
2lzl7N
二、施工准备
2sRdYG
三、操作工艺
2jaVFF
四、操作注意事项
2vLQh6
五、成品保护
3ajqCc

CFG 桩补桩施工方案一、工程概况 本工程为河南省公安消防总队士官周转房项目 1#、2#、3#楼,1#、2#、3#楼均为地下一层,地上十一层,1#楼总建筑面积 3936
36 平方米,2#楼建筑面积 2934
34 平方米,3#楼建筑面积 3936
36 平方米,地基处理采纳 CFG 桩,CFG 桩有效桩长 7
5 米,直径400mm,桩身砼强度为 C20,采纳长螺旋钻孔
由于在桩间土开挖过程中出现极少部分桩体被碰断或出现桩身达不到设计标高时实行补桩措施

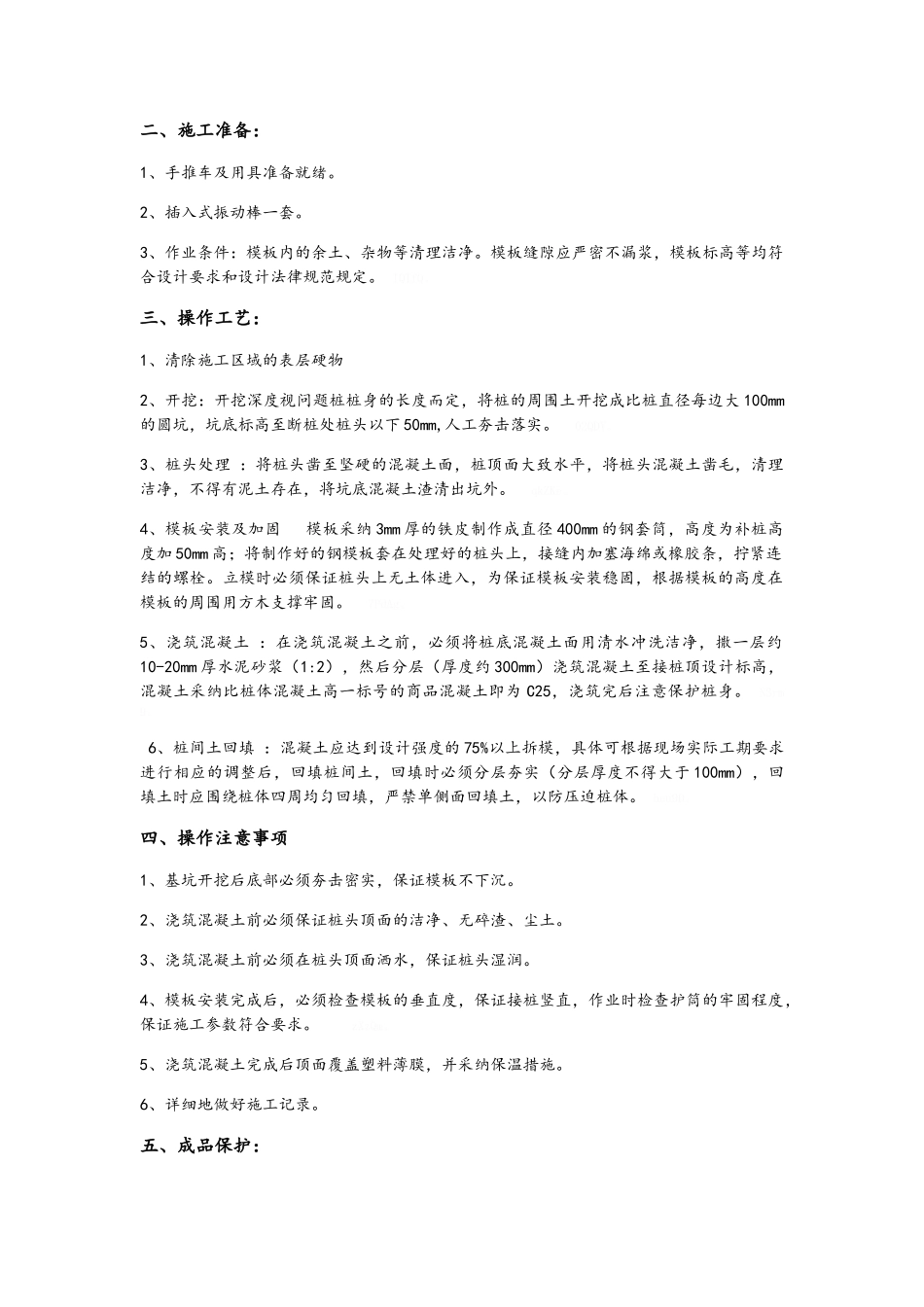

二、施工准备:1、手推车及用具准备就绪
2、插入式振动棒一套
3、作业条件:模板内的余土、杂物等清理洁净
模板缝隙应严密不漏浆,模板标高等均符合设计要求和设计法律规范规定
三、操作工艺:1、清除施工区域的表层硬物 2、开挖:开挖深度视问题桩桩身的长度而定,将桩的周围土开挖成比桩直径每边大 100mm的圆坑,坑底标高至断桩处桩头以下 50mm,人工夯击落实
