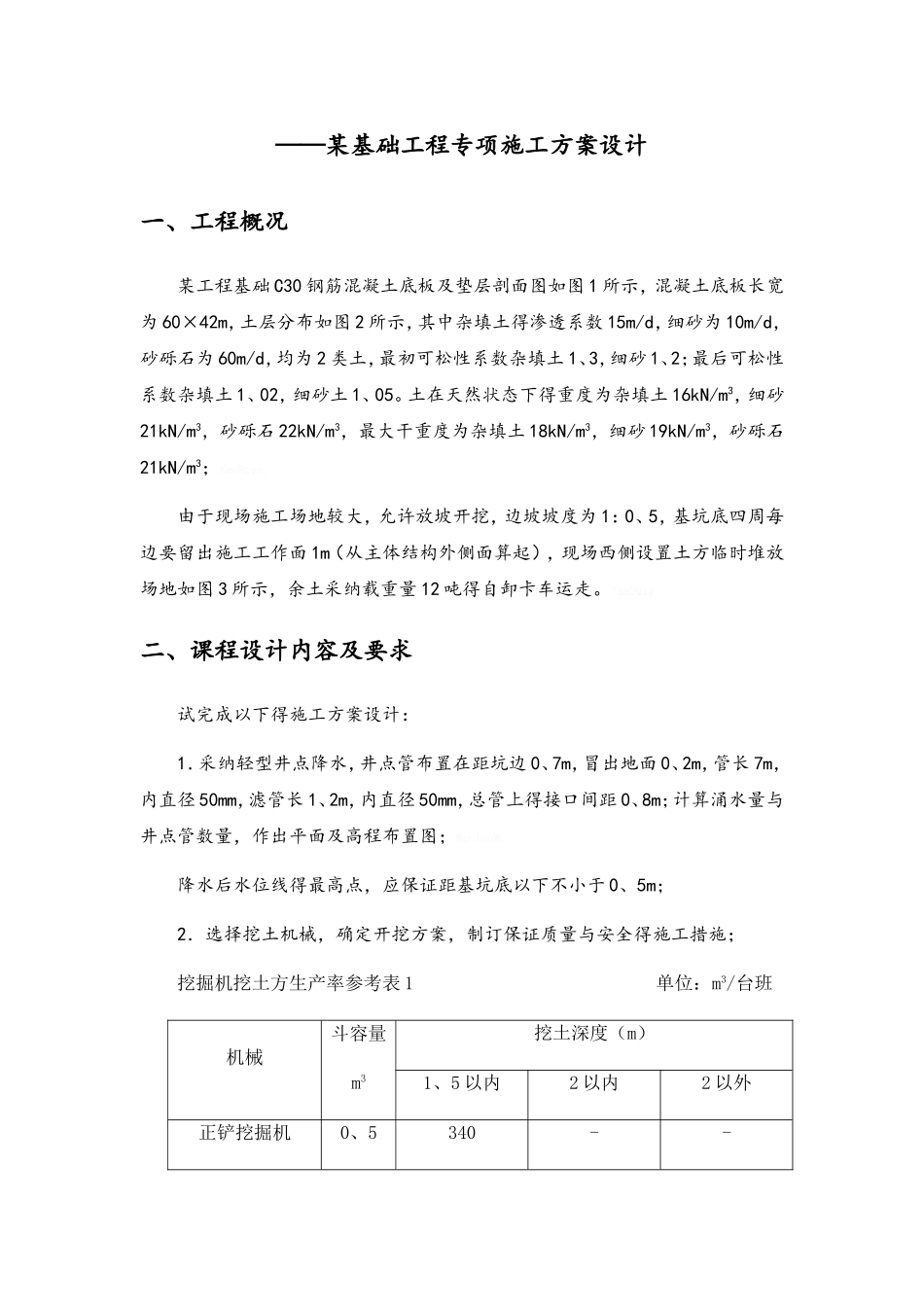

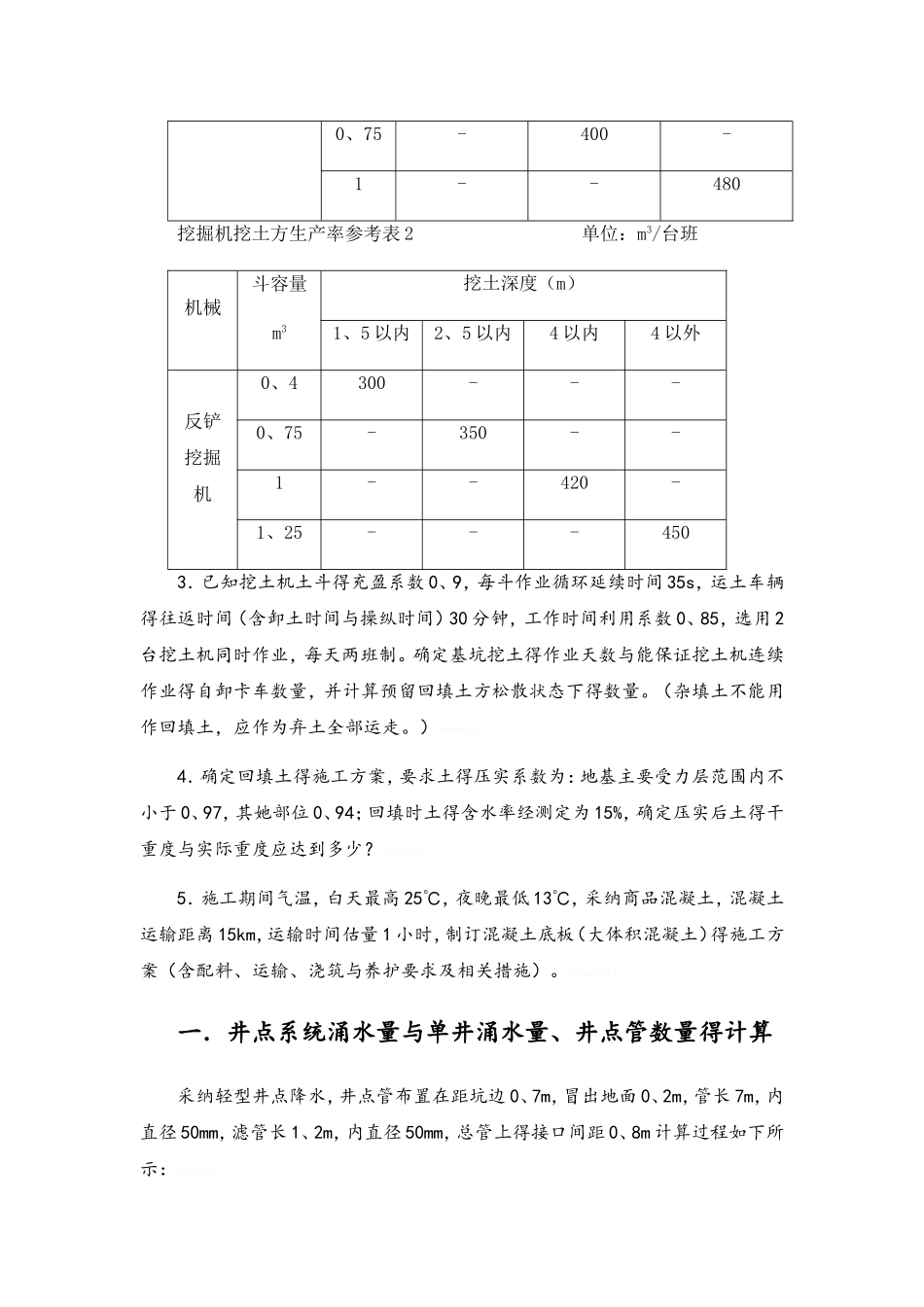

建筑施工技术课程设计任务书班级:2025 级建筑工程 7 班 姓名: 学号: 0106123006 学院: 土木工程学院 2025 年 5 月 27 日 建筑施工技术课程设计任务书——某基础工程专项施工方案设计一、工程概况某工程基础 C30 钢筋混凝土底板及垫层剖面图如图 1 所示,混凝土底板长宽为 60×42m,土层分布如图 2 所示,其中杂填土得渗透系数 15m/d,细砂为 10m/d,砂砾石为 60m/d,均为 2 类土,最初可松性系数杂填土 1、3,细砂 1、2;最后可松性系数杂填土 1、02,细砂土 1、05。土在天然状态下得重度为杂填土 16kN/m3,细砂21kN/m3,砂砾石 22kN/m3,最大干重度为杂填土 18kN/m3,细砂 19kN/m3,砂砾石21kN/m3;KmoRcym。由于现场施工场地较大,允许放坡开挖,边坡坡度为 1:0、5,基坑底四周每边要留出施工工作面 1m(从主体结构外侧面算起),现场西侧设置土方临时堆放场地如图 3 所示,余土采纳载重量 12 吨得自卸卡车运走。f6z3Qzg。二、课程设计内容及要求试完成以下得施工方案设计:1.采纳轻型井点降水,井点管布置在距坑边 0、7m,冒出地面 0、2m,管长 7m,内直径 50mm,滤管长 1、2m,内直径 50mm,总管上得接口间距 0、8m;计算涌水量与井点管数量,作出平面及高程布置图;NchfuoW。降水后水位线得最高点,应保证距基坑底以下不小于 0、5m;2.选择挖土机械,确定开挖方案,制订保证质量与安全得施工措施;挖掘机挖土方生产率参考表 1 单位:m3/台班机械斗容量m3挖土深度(m)1、5 以内2 以内2 以外正铲挖掘机0、5340--0、75-400-1--480挖掘机挖土方生产率参考表 2 单位:m3/台班机械斗容量m3挖土深度(m)1、5 以内2、5 以内4 以内4 以外反铲挖掘机0、4300---0、75-350--1--420-1、25---4503.已知挖土机土斗得充盈系数 0、9,每斗作业循环延续时间 35s,运土车辆得往返时间(含卸土时间与操纵时间)30 分钟,工作时间利用系数 0、85,选用 2台挖土机同时作业,每天两班制。确定基坑挖土得作业天数与能保证挖土机连续作业得自卸卡车数量,并计算预留回填土方松散状态下得数量。(杂填土不能用作回填土,应作为弃土全部运走。)RohHsss。4.确定回填土得施工方案,要求土得压实系数为:地基主要受力层范围内不小于 0、97,其她部位 0、94;回填时土得含水率经测定为 15%,确定压实后土得干重度与实际重度应达到多少?JfqZOgD。5.施工期间气温,白天最高 25℃,夜晚最低...
