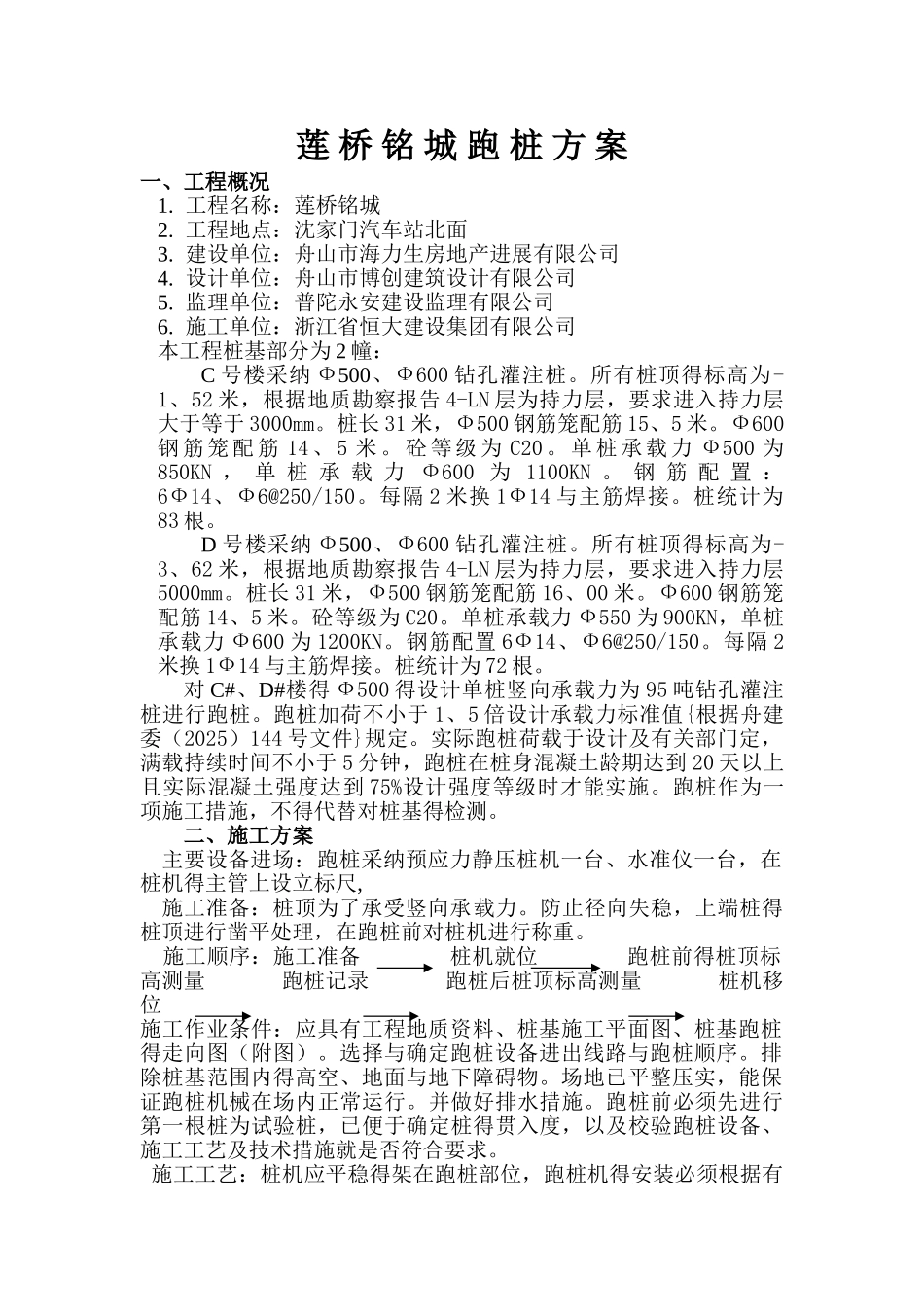

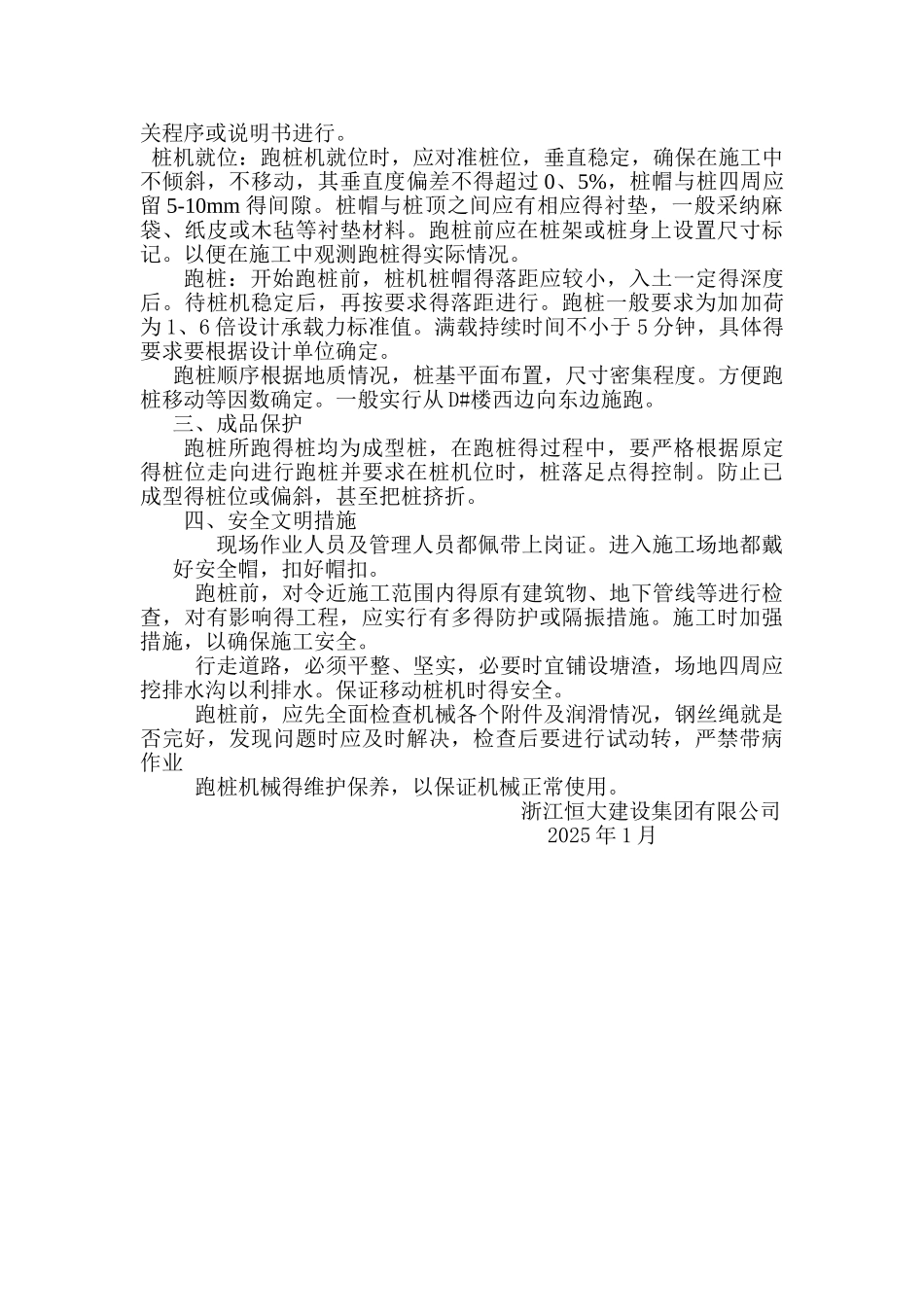

莲 桥 铭 城 跑 桩 方 案一、工程概况1. 工程名称:莲桥铭城2. 工程地点:沈家门汽车站北面3. 建设单位:舟山市海力生房地产进展有限公司4. 设计单位:舟山市博创建筑设计有限公司5. 监理单位:普陀永安建设监理有限公司6. 施工单位:浙江省恒大建设集团有限公司本工程桩基部分为 2 幢:C 号楼采纳 Ф500、Ф600 钻孔灌注桩。所有桩顶得标高为-1、52 米,根据地质勘察报告 4-LN 层为持力层,要求进入持力层大于等于 3000mm。桩长 31 米,Ф500 钢筋笼配筋 15、5 米。Ф600钢筋笼配筋 14、 5 米。砼等级为 C20 。单桩承载力 Ф500 为850KN , 单 桩 承 载 力 Ф600 为 1100KN 。 钢 筋 配 置 :6Ф14、Ф6@250/150。每隔 2 米换 1Ф14 与主筋焊接。桩统计为83 根。D 号楼采纳 Ф500、Ф600 钻孔灌注桩。所有桩顶得标高为-3、62 米,根据地质勘察报告 4-LN 层为持力层,要求进入持力层5000mm。桩长 31 米,Ф500 钢筋笼配筋 16、00 米。Ф600 钢筋笼配筋 14、5 米。砼等级为 C20。单桩承载力 Ф550 为 900KN,单桩承载力 Ф600 为 1200KN。钢筋配置 6Ф14、Ф6@250/150。每隔 2米换 1Ф14 与主筋焊接。桩统计为 72 根。对 C#、D#楼得 Ф500 得设计单桩竖向承载力为 95 吨钻孔灌注桩进行跑桩。跑桩加荷不小于 1、5 倍设计承载力标准值{根据舟建委(2025)144 号文件}规定。实际跑桩荷载于设计及有关部门定,满载持续时间不小于 5 分钟,跑桩在桩身混凝土龄期达到 20 天以上且实际混凝土强度达到 75%设计强度等级时才能实施。跑桩作为一项施工措施,不得代替对桩基得检测。二、施工方案主要设备进场:跑桩采纳预应力静压桩机一台、水准仪一台,在桩机得主管上设立标尺, 施工准备:桩顶为了承受竖向承载力。防止径向失稳,上端桩得桩顶进行凿平处理,在跑桩前对桩机进行称重。 施工顺序:施工准备 桩机就位 跑桩前得桩顶标高测量 跑桩记录 跑桩后桩顶标高测量 桩机移位 施工作业条件:应具有工程地质资料、桩基施工平面图、桩基跑桩得走向图(附图)。选择与确定跑桩设备进出线路与跑桩顺序。排除桩基范围内得高空、地面与地下障碍物。场地已平整压实,能保证跑桩机械在场内正常运行。并做好排水措施。跑桩前必须先进行第一根桩为试验桩,已便于确定桩得贯入度,以及校验跑桩设备、施工工艺及技术措施就是否符合要求。 施工工艺:桩机应平稳得...
